Opěrné zdi
Opěrná zeď ze ztraceného bednění: postup od výkopu po horní řadu
Krátká odpověď: opěrná zeď ze ztraceného bednění je betonová stěna, tvarovky jsou jen bednění. Výztuž navrhne statik. Tvarovky se kladou na sucho na první řadu v maltě. Výplň je beton C25/30 XF1 hutněný po vrstvách, nejvýš 1 m výšky za den. Drenáž za rub patří před zásyp.
Kdo navrhuje opěrnou zeď ze ztraceného bednění?
Statik. Tvarovky ztraceného bednění jsou jen bednění. Hotová stěna se podle návodu BEST posuzuje jako betonová konstrukce podle ČSN EN 1992-1-1. Zeď, která drží zeminu, nese ohyb od zemního tlaku. Taková stěna je vyztužená a vyztuženou stěnu podle BEST navrhuje statik.
Typové vyztužení stažené z internetu označuje BEST za velmi riskantní. Může vést k selhání konstrukce. Výztuž uprostřed dutiny nebo v jejím rohu podle BEST nepůsobí. Průměr, počet i poloha prutů proto jdou z výkresu statika, ne z běžné praxe.
Statiku nezajišťujeme. Opěrnou zeď stavíme podle návrhu statika investora. Když návrh ještě nemáte, řekneme vám, jaké podklady statik potřebuje. Kdy zeď statika potřebuje a co posuzuje, rozebírá článek opěrná zeď: z čeho ji postavit a kdy statik. Předběžnou představu o zdi dá kalkulačka opěrné stěny na domeum.app. Statický návrh nenahrazuje.
Jestli zeď potřebuje povolení stavebního úřadu, rozebírá článek plot a opěrná zeď: povolení, výška a hranice. Stav k říjnu 2026.
Jaký beton do ztraceného bednění opěrné zdi?
BEST doporučuje pro opěrné stěny a ploty vystavené dešti a mrazu beton C25/30 se stupněm vlivu prostředí XF1. Pro konstrukce trvale pod vodou uvádí C16/20 XC1. Pro vyztužené pasy s dlouhodobým působením vody uvádí C16/20 XC2. Třídu betonu ve statickém návrhu bereme jako závaznou. Co znamenají písmena za třídou, vysvětluje článek třídy betonu.
Směs musí obalit výztuž a nesmí vytékat spárami tvarovek (BEST). DITON pro své tvarovky předepisuje zavlhlý beton hutněný dusákem. Objem betonu na zeď spočítá kalkulátor betonu na domeum.app.
Třídu betonu samotných tvarovek si ověřte u výrobce. Návod BEST chce u tvarovek pro opěrné stěny stejnou odolnost jako u výplně.
Je zeď ze ztraceného bednění vodotěsná?
Ne. Tvarovky se suchou svislou spárou podle BEST vodotěsné nejsou. Konstrukce pod hydrostatickým tlakem se staví jen z tvarovek bez suché spáry a s vodostavebním betonem. Co vodostavební beton umí, popisuje článek vodostavební beton. Podzemní stěny BEST chrání hydroizolací a zpravidla i deskami XPS.
Suterénní stěna ze ztraceného bednění má jiný postup než opěrná zeď. Popisuje ho článek ztracené bednění: postup, výztuž a betonáž po řadách na dozor-brno.cz.

Co na stavbě opěrné zdi fotíme a kde to uvidíte?
Fotíme to, co další vrstva zakryje. Dno výkopu s metrem. Výztuž v dutinách před betonáží. Drenáž před zásypem. Každou vrstvu zásypu.
Fotky, dodací listy betonu a faktury vidíte v Open Book. Nabídku dostanete po položkách. Řemeslníci fakturují firmě podle smluv bez přirážky na práci. Čas na stavbě měří elektronická docházka.
Kdy opěrnou zeď ze ztraceného bednění nestavíme?
Bez statického návrhu, když zeď drží zeminu. Výkres výztuže od statika je první doklad, který na stavbě chceme.
Zásyp bez drenáže neděláme. Voda za zdí zvyšuje tlak na zeď a v zimě mrzne. Odvodnění je součást návrhu. Postup je v článku drenáž a zásyp za opěrnou zdí.
Práci zastavíme, když se při výkopu ukáže jiná zemina nebo voda, než s jakou návrh počítá. Zastavíme ji i tehdy, když má nad zdí stát nebo jezdit něco, s čím návrh nepočítá. Například auto, navážka nebo přístavba. Obojí se vrací ke statikovi dřív, než pokračujeme.
Při teplotě pod 5 °C platí podle BEST zásady zimního betonování. Nadzemní konstrukce ze ztraceného bednění BEST v zimě doporučuje nedělat. Betonáž proto raději posuneme.
Zídka, která zeminu nedrží a jen lemuje záhon, je jiný případ. Kdy stačí návod výrobce a firmu nepotřebujete, je v článku opěrná zeď: z čeho ji postavit a kdy statik.

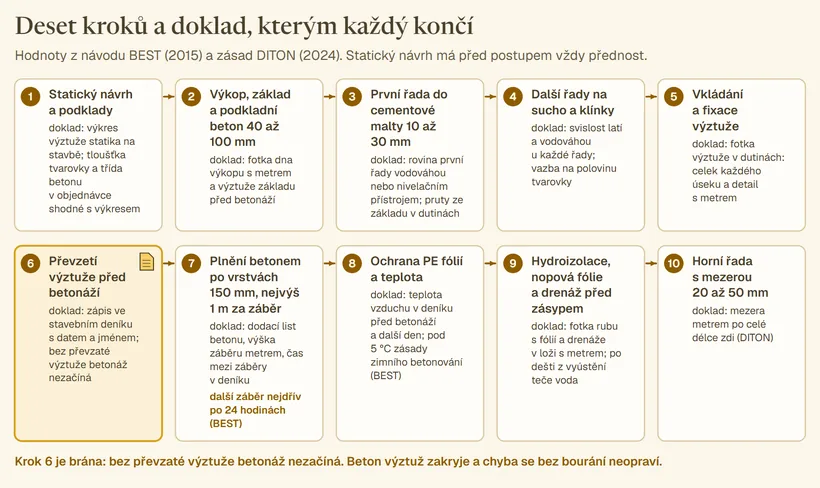

Pracovní postup: opěrná zeď ze ztraceného bednění
Tato část je pro vás, kdo zeď stavíte, i pro vás, kdo ji platíte a chcete vědět, podle čeho poznáte dobrou práci. Kroky jdou v pořadí, v jakém se dělají. Hodnoty jsou z návodu BEST na stavbu ze ztraceného bednění (2015) a ze zásad DITON (2024). Statický návrh má před tímto postupem vždy přednost.

Krok 1: Statický návrh a podklady
Vyžádejte si od investora návrh statika a zkontrolujte, že obsahuje všechno, podle čeho se bude stavět.
- výkres výztuže: průměr, počet, poloha prutů v dutině a přesah ze základu,
- rozměry základu a zdi, tloušťku tvarovky,
- třídu a stupeň vlivu prostředí betonu,
- skladbu drenáže a zásypu,
- co bude nad zdí stát nebo jezdit.
Typové vyztužení z internetu ani výztuž podle sousedovy zdi nepoužívejte.
Proč. Tvarovky jsou jen bednění. Stěna se posuzuje jako betonová konstrukce podle ČSN EN 1992-1-1. Typové vyztužení označuje BEST za velmi riskantní s možným selháním konstrukce.
Kontrola. Výkres statika je na stavbě. Tloušťka tvarovky a třída betonu v objednávce jsou shodné s výkresem. Bez výkresu výztuže zeď nezakládáme.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015

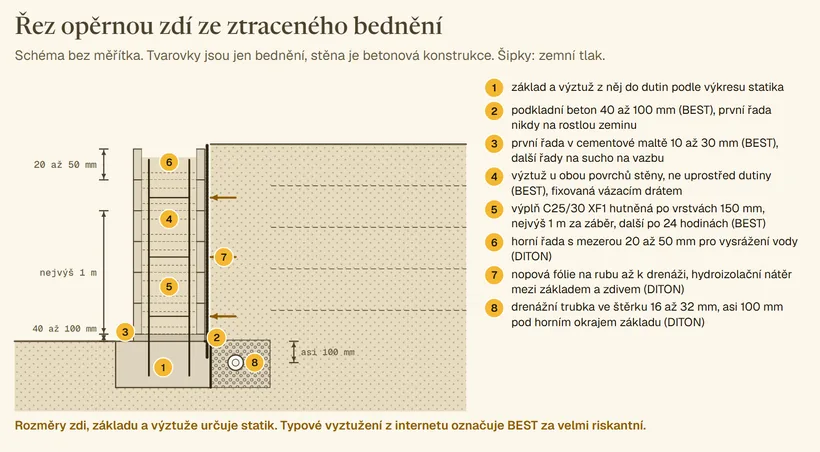

Krok 2: Výkop, základ a podkladní beton
Vykopejte rýhu na hloubku a šířku z výkresu statika. Vyberte ze dna kořeny a kapsy měkké zeminy. Základ vybetonujte podle výkresu včetně výztuže, která z něj vystupuje do dutin tvarovek.
První řadu tvarovek nikdy neukládejte na rostlou zeminu. Patří na podkladní beton tloušťky 40 až 100 mm (BEST).
Proč. Podkladní beton dá první řadě rovnou a únosnou plochu. Hloubku základu a jeho rozměry určuje statik podle zeminy, výšky zdi a zatížení nad zdí.
Kontrola. Hloubka výkopu metrem od upraveného terénu na dno, na více místech po délce. Tloušťka podkladního betonu 40 až 100 mm. Výztuž základu před betonáží porovnaná s výkresem.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte dno výkopu s přiloženým metrem a výztuž základu před betonáží. Po zalití se hloubka ani výztuž ověřit nedá.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 3: První řada do cementové malty
Na podkladní beton rozprostřete cementovou maltu tloušťky 10 až 30 mm (BEST). Osaďte první řadu tvarovek. Srovnejte ji do roviny a do směru podle šňůry. Pruty ze základu musí procházet dutinami, ne stěnou tvarovky.
Proč. První řada určuje rovinu všech dalších. Malta vyrovná nerovnosti podkladu, aby se spáry mezi tvarovkami výš nerozevíraly.
Kontrola. Horní hrana první řady v rovině po celé délce, měřeno vodováhou nebo nivelačním přístrojem. Tloušťka maltového lože 10 až 30 mm u obou líců. Pruty ze základu v poloze podle výkresu.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 4: Kladení dalších řad na sucho a klínky
Další řady klaďte na sucho, bez malty, na vazbu na polovinu tvarovky (BEST). Tvarovky mají výrobní odchylky rozměrů. BEST uvádí odchylku plus 5 a minus 3 mm podle ČSN EN 771-3, nebo plus minus 5 mm podle ČSN EN 15435. Odchylky vyrovnejte klínky, aby řada zůstala v rovině.
Proč. Svislé spáry jsou suché. Odchylka, kterou nevyrovnáte, se sčítá s každou další řadou a zeď ujíždí z roviny i ze svislice.
Kontrola. Svislost latí a vodováhou u každé řady. Rovina horní hrany řady šňůrou. Přesah vazby na polovinu tvarovky.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 5: Vkládání a fixace výztuže
Vodorovné pruty vkládejte při kladení každé řady podle výkresu. Svislé pruty osaďte v poloze z výkresu a napojte na pruty ze základu. Výztuž fixujte vázacím drátem, aby při betonáži držela polohu u obou povrchů stěny (BEST).
Proč. Výztuž uprostřed dutiny nebo v jejím rohu podle BEST nepůsobí. Konstrukční výztuž má smysl jen u obou povrchů. Prut, který se při lití posune, přestane dělat to, co statik spočítal.
Kontrola. Průměr prutů podle označení oceli, počet a rozteč podle výkresu. Poloha prutů v dutině podle výkresu. Vázací drát na každém křížení.
Fotografie. Vyfoťte výztuž v dutinách před betonáží: celkový záběr každého úseku a detail s metrem u polohy prutů.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 6: Převzetí výztuže před betonáží
Před objednáním betonu převezme výztuž odpovědný pracovník (BEST). Projděte výkres položku po položce. Převzetí zapište do stavebního deníku s odkazem na fotky z předchozího kroku.
Proč. Beton výztuž zakryje. Chybějící nebo posunutý prut pak nejde opravit bez bourání.
Kontrola. Zápis o převzetí výztuže v deníku s datem a jménem. Fotky výztuže v Open Book. Bez převzaté výztuže betonáž nezačíná.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 7: Plnění betonem po vrstvách
Objednejte beton podle návrhu statika. Pro opěrné stěny vystavené dešti a mrazu doporučuje BEST C25/30 XF1. Plňte a hutněte po vrstvách 150 mm, vpichy nebo ponorným vibrátorem (BEST).
- V jednom záběru vyplňte nejvýš 1 m výšky.
- Další plnění začněte nejdřív po 24 hodinách.
- Vyšší záběr než 1 m jen s opěrnou konstrukcí, která drží tvarovky proti nadzvednutí betonem.
DITON pro své tvarovky předepisuje zavlhlý beton po vyzdění 2 vrstev do výšky 1,5 tvarovky a hutnění dusákem. Když návod výrobce tvarovek a návrh statika nesouhlasí, platí návrh.
Proč. Vrstva 150 mm se dá prohutnit. Vyšší sloupec čerstvého betonu tlačí na tvarovky a nadzvedává je. Beton musí obalit výztuž a nesmí vytékat spárami.
Kontrola. Dodací list betonu: třída a stupeň vlivu prostředí podle návrhu, čas výroby. Výška záběru metrem, nejvýš 1 m. Čas mezi záběry zapsaný v deníku.
Fotografie. Vyfoťte dodací list betonu a zeď po každém záběru s metrem u horní hrany výplně.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015. DITON, Obecné zásady pro zdění z betonových tvarovek a zdicích bloků History, platnost od 3/2024
Krok 8: Ochrana po betonáži a teplota
Po vyplnění zeď zakryjte PE fólií proti dešti a rychlému vysychání. Fólie zůstává, dokud se vlhkost betonu nevyrovná (BEST). Měřte teplotu vzduchu. Pod 5 °C platí zásady zimního betonování a nadzemní konstrukce BEST v zimě doporučuje nedělat. Co zimní betonáž stojí navíc, ukáže kalkulačka zimní betonáže na domeum.app.
Proč. Déšť vyplaví povrch čerstvého betonu, rychlé vyschnutí ho popraská. Mráz zastaví tvrdnutí.
Kontrola. Teplota vzduchu před betonáží a následující den zapsaná v deníku. Fólie drží po celé délce zdi a nikde neodkrývá výplň.
Podklad: BEST, Tvarovky pro ztracené bednění, návod na stavbu ze ztraceného bednění, 2015
Krok 9: Hydroizolace, nopová fólie a drenáž před zásypem
Po vyzrání betonu natřete hydroizolační nátěr mezi základ, zdivo a okolní plochy (DITON). Na rub zdi dejte nopovou fólii až k úrovni drenáže. Drenážní trubku uložte do štěrku 16 až 32 mm asi 100 mm pod horní okraj základu (DITON).
Rozměry lože a obsypu, vyústění a zásyp po vrstvách jsou v článku drenáž a zásyp za opěrnou zdí. Zasypávejte až tehdy, kdy to dovolí statický návrh.
Proč. Voda za zdí zvyšuje tlak na zeď a v zimě tvoří čočky ledu. ČSN EN 1997-1 žádá proti nim vhodný zásyp, drenáž nebo izolaci. Se zdí bez drenáže návrh nepočítá.
Kontrola. Nátěr kryje celou plochu pod fólií. Spodní okraj fólie končí u drenáže. Výška trubky metrem proti horní hraně základu. Po dešti z vyústění teče voda.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte rub zdi s fólií a drenáž v loži s metrem, než je zakryje obsyp a zásyp.
Podklad: DITON, Obecné zásady pro zdění z betonových tvarovek a zdicích bloků History, platnost od 3/2024. ČSN EN 1997-1, čl. 9.3.1.8
Krok 10: Horní řada s mezerou
Horní řadu tvarovek nevyplňujte až po okraj. DITON předepisuje nechat mezeru 20 až 50 mm pod horní hranou tvarovky pro vysrážení vody.
Proč. Voda, která se na koruně sráží nebo na ni naprší, má kam odtéct a nezůstane stát na výplni.
Kontrola. Mezera metrem 20 až 50 mm po celé délce zdi.
Podklad: DITON, Obecné zásady pro zdění z betonových tvarovek a zdicích bloků History, platnost od 3/2024
Časté dotazy
Jaký beton do ztraceného bednění na opěrnou zeď?
BEST doporučuje pro opěrné stěny vystavené dešti a mrazu C25/30 XF1. Když statik předepsal jinou třídu, platí návrh. Třídu zkontrolujte na dodacím listu.
Kolik řad ztraceného bednění se smí zalít najednou?
BEST dovoluje v jednom záběru nejvýš 1 m výšky, hutněné po vrstvách 150 mm. Další plnění nejdřív po 24 hodinách. DITON pro své tvarovky uvádí zavlhlý beton po vyzdění 2 vrstev.
Jakou výztuž dát do ztraceného bednění opěrné zdi?
Tu z výkresu statika. Typové vyztužení z internetu označuje BEST za velmi riskantní. Pruty patří k oběma povrchům stěny. Prut uprostřed dutiny nebo v jejím rohu podle BEST nepůsobí.
Je opěrná zeď ze ztraceného bednění vodotěsná?
Ne. Tvarovky se suchou svislou spárou podle BEST vodotěsné nejsou. Zeď pod hydrostatickým tlakem se staví jen z tvarovek bez suché spáry a s vodostavebním betonem. Podzemní stěnu chrání hydroizolace a zpravidla XPS.
