Domů · Poradna: betony a lité podlahy
Lité podlahy
Samonivelační stěrka: postup lití pro podlaháře i majitele bytu
Krátká odpověď: samonivelační stěrka se po rozlití sama srovná do roviny. Lije se na pevný, čistý a napenetrovaný podklad s okrajovou páskou, při 5 až 30 °C, se zastíněnými okny a vypnutým topením. Vodu odměřte podle technického listu. Podlahář na stěrku smí, až lať 2 m ukáže nejvýš ±2 mm a CM přístroj vlhkost pod limitem krytiny.
- Jak se samonivelační stěrka lije? Postup ve zkratce
- Kdy stěrku nelít?
- Co má stěrka udělat a kdy ji nepotřebujete?
- Co mít na stavbě, než otevřete první pytel?
- Jak připravit podklad podle toho, z čeho je?
- Krok 1: Je podklad pevný a suchý?
- Krok 2: Jak podklad obrousit a vyčistit?
- Krok 3: Jak zaměřit výšky a spočítat materiál?
- Krok 4: Jakou penetraci dát a kdy na ni lít?
- Krok 5: Kam patří okrajová páska a dilatace?
- Krok 6: Jaká má být teplota a proč se stíní okna?
- Krok 7: Kolik vody a jak míchat?
- Krok 8: Jak lít a odvzdušnit?
- Krok 9: Co dělat prvních 24 hodin a jak dlouho čekat?
- Krok 10: Co změřit, než přijde podlahář?
Jak se samonivelační stěrka lije? Postup ve zkratce
Samonivelační stěrka se po rozlití sama srovná do roviny. Lití má deset kroků. Každý má níž vlastní oddíl s čísly, kontrolou a tím, co fotíme.
- Podklad: vryjte hrotem mřížku. Povrch se nesmí drolit. Změřte vlhkost.
- Broušení: obruste a vysajte. Nezametejte.
- Výšky: laserem osaďte terče v síti asi 1,5 m.
- Penetrace: podle výrobce stěrky. Počkejte, až zaschne. Výjimka webernivelit: lije se do polosuché.
- Páska: po celém obvodu a kolem zárubní a trubek.
- Místnost: 5 až 30 °C, u Weberu do 25 °C. Topení vypněte, okna zastiňte a zavřete.
- Záměs: vodu odměrkou podle pytle. Nikdy nepřilévejte.
- Lití: nejméně 4 lidé. Pruhy, hned ježkový váleček.
- Prvních 24 hodin: bez slunce, bez průvanu, bez topení.
- Před podlahou: lať 2 m do ±2 mm, vlhkost CM přístrojem pod limitem krytiny.
Kdy stěrku nelít?
Nelít, když:
- stěrka není podle technického listu určená pod krytinu, která na ni přijde,
- se povrch podkladu drolí,
- je podklad vlhčí, než dovoluje výrobce stěrky nebo limit krytiny z tabulky níž,
- není jasné, z čeho je podklad (tabulka Podle podkladu),
- je vzduch nebo podklad pod 5 °C nebo nad horní hranicí z pytle,
- penetrace není zaschlá (u webernivelitu naopak zaschla úplně),
- chybí okrajová páska,
- je parta menší, než počítá výrobce (Cemix: 4 lidé na ruční lití),
- je místnost širší, než dovoluje tabulka v kroku 8, a není rozdělená zarážkou.
Záměs, která stojí déle než doba zpracovatelnosti, se nelije. Vyhoďte ji.
Co má stěrka udělat a kdy ji nepotřebujete?
Stěrka dělá pod každou podlahou totéž: rovný, pevný, suchý a celistvý povrch. Lití je stejné pod vinyl, parkety, plovoucí podlahu, dlažbu i koberec. Krytina mění jen čísla v tabulce níž. Podklad mění přípravu před litím, tu najdete v oddílu Podle podkladu.
Hotová podlaha v bytě smí mít pod dvoumetrovou latí odchylku nejvýš ±2 mm. Určuje to ČSN 74 4505:2025, tab. 2. Betonová deska smí mít na dvou metrech odchylku 15 mm podle ČSN EN 13670, která měří jinou metodou. Stahovaný cementový potěr ±2 mm obvykle nesplní (tab. 4). Proto se lije stěrka.
Litý potěr, který pod latí do ±2 mm vyjde, stěrku nepotřebuje. Rozhoduje ještě montážní návod krytiny. Pod vinyl a linoleum chce norma povrch v kvalitě strojního hlazení (pozn. 8 k čl. 5.1.2). Když sedí rovinnost, povrch i návod krytiny, stěrku si neobjednávejte.
| Co přijde na stěrku | Vlhkost cementové stěrky nejvýš | Vlhkost síranové stěrky nejvýš | Pevnost povrchu v tahu |
|---|---|---|---|
| Vinyl, PVC, linoleum, korek | 2,03 % CM (s topením 1,64 %) | 0,5 % (s topením 0,4 %) | 0,8 MPa, v kancelářích 1,0 MPa |
| Lepené parkety a dřevo | 1,25 % CM (s topením 0,85 %) | 0,5 % (s topením 0,4 %) | parkety 1,0 MPa, dřevěné dílce 1,2 MPa |
| Plovoucí laminát nebo dřevo | 1,25 % CM (s topením 0,85 %) | 0,5 % (s topením 0,4 %) | norma uvádí jen pro lepené krytiny |
| Dlažba | 3,20 % CM (s topením 2,90 %) | 0,5 % (s topením 0,4 %) | 0,5 MPa, pojížděné plochy 1,0 MPa |
| Paropropustný koberec | 3,20 % CM (s topením 2,90 %) | 1,0 % (s topením 0,9 %) | 0,5 MPa, v kancelářích 0,8 MPa |
Síranová stěrka je na bázi síranu vápenatého (anhydritová, sádrová), v tomto článku Baumit Nivello Quattro. Ostatní stěrky v článku jsou cementové. Baumit a Weber chtějí u síranových vrstev s topením přísnějších 0,3 %. ČSN 74 4505:2025: vlhkost tab. 9 a čl. 5.3.7, v CM podle poznámek k čl. 7.15, pevnost čl. 4.8.4, pokud návrh podlahy neurčí jinak. Jiný limit výrobce krytiny nebo stěrky má přednost (čl. 5.3.6).
Pozor na dřevo: pod parkety a laminát chce norma nižší vlhkost stěrky než pod vinyl, čísla jsou v tabulce. Na nižší vlhkost se čeká déle (ČSN 74 4505:2025, pozn. 2 k čl. 5.3.7). Pod lepené dřevo patří jen stěrka, kterou výrobce pod dřevo uvádí. Tabulka je v oddílu Co mít na stavbě.
Postup níž je ten, podle kterého lijeme. Je složený z technických listů a pracovních postupů Cemix, Baumit a Weber a z ČSN 74 4505:2025.
Platí vždy: technický list stěrky, kterou máte na stavbě, má přednost. Jiný výrobek může mít jiná čísla.
Co mít na stavbě, než otevřete první pytel?
Stěrka se nedá přerušit a dodělat zítra. Všechno leží v místnosti dřív, než se otevře první pytel.
- Měření: laser nebo nivelační přístroj, terče, lať 2 m s měrným klínem, ocelový hrot, CM přístroj.
- Příprava: bruska s odsáváním, průmyslový vysavač, váleček na penetraci, okrajová páska, pěnové zarážky.
- Míchání: míchadlo s klecovou metlou, dvě vědra nejméně 40 l, odměrka na vodu po 0,1 l.
- Lití: zubové hladítko 6 × 6 mm nebo rakle, ježkový váleček 110 × 700 mm, boty s hroty.
- Materiál: stěrka určená pod krytinu, která na ni přijde, a penetrace od stejného výrobce, pytle spočítané kalkulačkou níž.
Nářadí na míchání a lití je ze seznamu v pracovním postupu Cemix. Klecovou metlu doporučuje Baumit. S metlou jiného tvaru se směs může nadměrně provzdušnit.
Pod vinyl, dlažbu, koberec a plovoucí podlahu uvádějí technické listy všechny stěrky v tomto článku. Pod lepené dřevo ne:
| Stěrka | Pod lepené dřevo |
|---|---|
| Cemix 5500 | technický list neuvádí; Cemix pod lepené dřevo uvádí stěrky 5530 a 5540 |
| Baumit Nivello Quattro | ano, technický list uvádí parkety |
| weberfloor 4150 | ano, dřevěné podlahy lepené i nelepené |
| webernivelit | ne, jen nelepené dřevěné podlahy |
Parta na ruční lití má podle Cemixu nejméně čtyři lidi. Jeden míchá, jeden dávkuje vodu a materiál, další nosí a válečkují.
Jak připravit podklad podle toho, z čeho je?
Nejdřív zjistěte, na čem se bude lít. Každý podklad chce jinou přípravu. Když nevíte, z čeho podklad je, nelijte.
| Podklad | Co udělat před penetrací | Pozor |
|---|---|---|
| Beton, cementový potěr | cementové mléko přebrousit, vysát | drolí se? nelít |
| Litý cementový potěr (CEMFLOW) | přebrousit bruskou, vysát, napenetrovat | výrobce CEMFLOW nepovažuje CM metodu za vhodnou, chce gravimetrickou |
| Anhydrit | přebrousit, vysát, vlhkost pod 0,5 % CM (s topením 0,3 %) | webernivelit a Baumit Nivello 20, 30, 50 ne |
| Stará dlažba, teraco | poklepat každou dlaždici, volné přilepit, odmastit, zdrsnit, kontaktní můstek | můstek podle výrobce stěrky |
| Asfalt, staré asfaltové lepidlo po parketách | Baumit: SuperPrimer neředěný; Cemix: lepidlo otryskat nebo ofrézovat; Weber: epoxid P102 s pískem | postup podle výrobce stěrky, každý to má jinak |
| Prkna, OSB, dřevotříska | přišroubovat, spáry nad 1 mm vyplnit maltou, zbrousit, vysát, SuperPrimer, síťovina s přesahem 10 cm, stěrka nejméně 5 mm, pole nejvýš 5 × 5 m | jen Baumit Nivello 50. weberfloor 4150 a Nivello Quattro na dřevo ne |
| Suchá podlaha (Fermacell, Knauf Brio, F 146) | jen sádrová stěrka určená výrobcem systému | cementové stěrky z článku ne. Sádrová stěrka nesmí na hliník (fólie pod topením) |
Zdroje: Cemix pracovní postup 2025 a TL 5500. Baumit technologický předpis 2026, kap. 3.2, 5 a 5.3. Technický list CEMFLOW 2026 (Heidelberg Materials CZ, staženo 10. 10. 2026). Weber TL 4150 a diagnostika podkladu 2019. Knauf TL BP 4 (2023) a F 146 (2019). ČSN 74 4505:2025, čl. 5.2 (tuhost desek podle ČSN EN 13810-1).
Krok 1: Je podklad pevný a suchý?
Udělejte: hrotem vyryjte mřížku po 2 mm na ploše asi 10 × 10 cm. Změřte vlhkost CM přístrojem. Obojí zapište. Vyfoťte mřížku i displej přístroje.
Nikdy: nelijte na povrch, který se drolí nebo odlupuje. Nejdřív ho zbruste až na pevnou vrstvu.
Stěrka srovná povrch. Slabý, vlhký nebo pohyblivý podklad neopraví. Mřížku vrypů popisuje Weber pro posouzení soudržnosti povrchu. Když zůstane na místě asi 80 % hmoty, povrch drží. Při pochybnosti změřte pevnost Schmidtovým kladívkem.
Cemix stěrku nedoporučuje na podklad s pevností pod 18 MPa v tlaku. V tahu je hranice 1,5 MPa. Hotová stěrka pak musí mít pevnost povrchu podle krytiny z tabulky výš. Pod lepené dřevěné dílce je to 1,2 MPa a technický list stěrky takovou pevnost nezaručuje. Před lepením proto patří na stěrku odtrhová zkouška.
Anhydrit musí mít před penetrací vlhkost pod 0,5 % CM. S podlahovým topením pod 0,3 % CM. Musí být přebroušený a vysátý (Weber, weberfloor 4150). Měřte CM přístrojem. Elektrický vlhkoměr na to podle Baumitu není příliš vhodný.
Pro cementový podklad technické listy stěrek v tomto článku číslo neuvádějí. Chtějí podklad suchý a vyzrálý. Norma dává limit pro potěr pod krytinou a tenká stěrka vlhkost potěru neuzavře. Proto potěr měříme proti limitu krytiny z tabulky výš už před litím. Norma to tak brzo nechce, je to naše pravidlo.
Na spád nad 1 % se samonivelační stěrka nehodí (Cemix). Konstrukční spáry a trhliny, které se hýbou, nepřelévejte (Baumit).
Krok 2: Jak podklad obrousit a vyčistit?
Udělejte: přebruste cementové mléko a krusty. Prach vysajte průmyslovým vysavačem. Vyčištěný podklad vyfoťte, penetrace ho zakryje.
Nikdy: nezametejte koštětem. Nenechte na podkladu staré lepidlo, barvu ani mastnotu.
Zbytky lepidel, barev a tmelů nasáklé do povrchu otryskejte nebo ofrézujte (Cemix). Weber chce odstranit všechno, co snižuje přídržnost stěrky. Podklad nasycený olejem řešíme s technikem výrobce stěrky.
Krok 3: Jak zaměřit výšky a spočítat materiál?
Udělejte: laserem zaměřte podklad. Terče osaďte v síti asi 1,5 × 1,5 m (Cemix). Najděte nejtenčí a nejsilnější místo. Výšky zapište a terče vyfoťte, stěrka je zalije.
Nikdy: nelijte „od oka“. Nelijte tenčí ani silnější vrstvu, než dovoluje pytel.
Terče jsou vruty v hmoždinkách, nivelační kolíky nebo trojnožky. Určují, kde bude hotová rovina. Z průměrné tloušťky se počítá počet pytlů, kalkulačka je níž na stránce.
| Stěrka | Druh | Tloušťka podle technického listu | Spotřeba na 1 mm a 1 m² |
|---|---|---|---|
| Cemix 5500 | cementová | 2 až 10 mm, lokálně 15 mm, doporučeně 4 mm | od 1,7 kg |
| Baumit Nivello Quattro | síranová | 1 až 25 mm | 1,5 kg |
| weberfloor 4150 | cementová | 2 až 30 mm | 1,7 kg |
| webernivelit | cementová s vlákny | 2 až 22 mm, Weber doporučuje nevrstvit | 1,7 kg |
Pod 4 mm se stěrka sama nerozlije a roztahuje se hladítkem (Cemix). Hluboké výtluky srovnejte předem. Cemix u stěrek pro více vrstev (5520, 5530, 5540) výtluky nejdřív zalije a celou plochu přelije druhý den. Mělčí výtluky přelije rovnou. Pro 5500 platí jeho technický list. Podle Weberu se výtluky vyrovnají opravnou hmotou nejméně 2 hodiny před litím.
Krok 4: Jakou penetraci dát a kdy na ni lít?
Udělejte: savost vyzkoušejte vodou. Penetraci vezměte od výrobce stěrky a řeďte podle tabulky. Každý nátěr nechte zaschnout. Výjimka webernivelit: lijte, dokud je penetrace polosuchá. Vyfoťte obal penetrace a napenetrovaný podklad.
Nikdy: nelijte bez penetrace. Nelijte dřív, než penetrace zaschne podle tabulky.
Když se voda do 5 minut nevsákne, podklad je nesavý. Hladký a nesavý podklad dostane kontaktní můstek podle výrobce stěrky. Cemix ho nejdřív zdrsní a natře 8040. Baumit používá SuperPrimer s křemičitým pískem, Weber weberpodklad haft. Bez penetrace savý podklad vysaje ze stěrky vodu (Baumit).
| Stěrka | Savý podklad | Nesavý, hladký podklad | Anhydrit | Kdy lít |
|---|---|---|---|---|
| Cemix 5500 | 5400 Penetrace podlahová: 1. nátěr 1:5, 2. nátěr 1:3 | leštěný beton, keramika, kámen: zdrsnit, kontaktní můstek 8040 | jako savý podklad: 5400 ve dvou nátěrech | po zaschnutí, ředěný nátěr 60 až 120 min |
| Baumit Nivello Quattro | SuperPrimer | SuperPrimer | SuperPrimer | nejdřív po 30 min |
| weberfloor 4150 | weberpodklad floor 1:3, při vyšší savosti opakovaně | weberpodklad haft neředěný | do 10 mm stěrky weberpodklad floor 1:2, nad 10 mm epoxid P102 se vsypem písku | podle technického listu penetrace |
| webernivelit | weberpodklad floor 1:3 | weberpodklad haft neředěný | technický list webernivelit anhydrit mezi podklady neuvádí | do polosuché penetrace (technický list uvádí 4 hodiny) |
Ředění penetrace 5400 je z pracovního postupu Cemix pro stěrky 5510 až 5570. U 5500 ho ověřte v technickém listu stěrky.
Dobře napenetrovaný podklad má matně sklovitý povrch (Cemix). Podle toho poznáte, že nátěr drží. U webernivelitu se lije do polosuché penetrace, ne na penetraci zaschlou přes noc.
Krok 5: Kam patří okrajová páska a dilatace?
Udělejte: okrajovou pásku nalepte po celém obvodu, kolem zárubní, sloupů a trubek. Dilatační spáry z podkladu přeneste do stěrky. Pásku a spáry před litím vyfoťte.
Nikdy: nepřelijte dilatační spáru podkladu.
Páska odděluje stěrku od stěn. Kdy ji výrobci vyžadují:
- Baumit u stěrek Nivello od tloušťky stěrky nad 3 mm, páska nejméně 5 mm silná, s podlahovým topením 10 mm,
- Weber u stěrky nad 5 mm,
- Cemix má k 5500 pásku 5903.

Weber u svých stěrek dovoluje dilatační pole nejvýš 36 m². Doporučuje 25 m² a tvar blízký čtverci. Jiný tvar se řeší zvlášť. Spáru vymezte předem profilem, nebo ji prořízněte kotoučem hned, jak se dá na stěrku stoupnout. Smršťovací spáry v betonu před litím vyplňte (Cemix). U Nivello Quattro je Baumit stěrkou nepřekrývá, řídíme se technickým listem stěrky.
Krok 6: Jaká má být teplota a proč se stíní okna?
Udělejte: zkontrolujte teplotu vzduchu i podlahy a zapište ji. Topení vypněte, pokud nehrozí pokles pod 5 °C (Cemix). Okna na slunné straně zastiňte. Okna a dveře zavřete.
Nikdy: nelijte pod 5 °C, na vytápěnou podlahu ani do průvanu.
Vzduch, podklad i materiál mají mít 5 až 30 °C a ještě 7 dní po lití (Cemix). Weber u svých stěrek uvádí 5 až 25 °C. Baumit chce podlahové topení vypnuté den před litím a den po něm.
Ochranu před přímým sluncem a průvanem chtějí Baumit, Cemix i Weber. Baumit jmenuje nerovnoměrné oslunění přes okna. Cemix chce ochranu nejméně 24 hodin a jmenuje i sálavé teplo z topidel. Proto stíníme okna a zavíráme okna i dveře.
Krok 7: Kolik vody a jak míchat?
Udělejte: vodu odměřte odměrkou podle pytle, pokaždé stejně. Pytel sypte do vody a míchejte klecovou metlou. Vyfoťte odměrku a pytel se šarží.
Nikdy: nepřilévejte vodu, „aby to lépe teklo“. Nic do směsi nepřidávejte.
| Stěrka | Voda na pytel 25 kg | Míchání | Zpracovatelnost |
|---|---|---|---|
| Cemix 5500 | 5,0 až 5,5 l | klecové míchadlo 400 až 600 ot/min, 1 až 2 min, odstát asi 0,5 min, krátce domíchat (pracovní postup Cemix) | 20 min |
| Baumit Nivello Quattro | asi 6,0 l | do 600 ot/min, 1 až 2 min | asi 30 min |
| weberfloor 4150 | 5,0 l | 2 min, odležet 3 až 5 min, krátce domíchat | do 20 min |
| webernivelit | 5,25 l | nízké otáčky, po 2 až 3 min znovu promíchat | zpracovat do 15 min |
Víc vody může podle Weberu způsobit trhliny a šlem na povrchu. Baumit přilévání vody zakazuje. Cemix u 5500 označuje přidávání čehokoli do směsi za nepřípustné.
Při strojním lití ověřujte konzistenci zkouškou rozlivu před začátkem a průběžně. Cemix a Baumit používají válec o vnitřním průměru 30 mm a výšce 50 mm na suché, rovné a nesavé desce. Weber používá kroužek o průměru 68 mm a výšce 35 mm. Správný rozliv:
- Cemix 5500: 140 ± 10 mm,
- stěrky Baumit Nivello: 140 až 150 mm,
- weberfloor 4150: 240 až 260 mm,
- webernivelit: 230 až 250 mm.

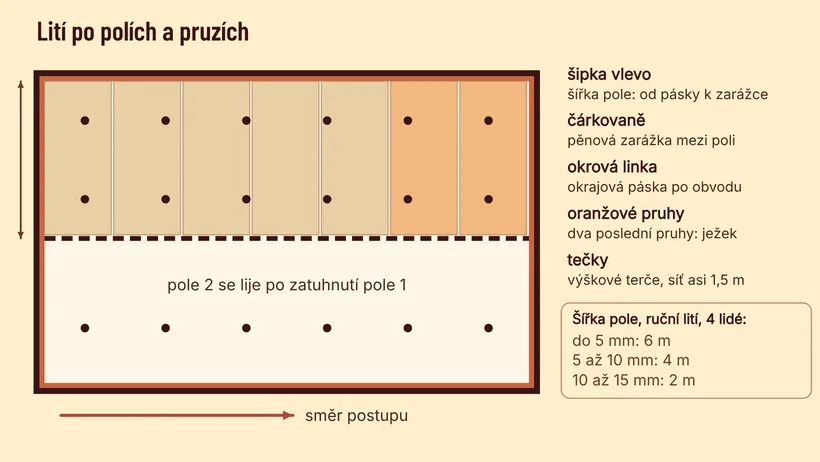

Krok 8: Jak lít a odvzdušnit?
Udělejte: lijte v pruzích kolmo ke směru postupu. Rozhrňte hladítkem k terčům. Hned projeďte ježkovým válečkem, dvakrát ve dvou směrech.
Nikdy: nesahejte válečkem do pruhu, který už tuhne. Válečkují se jen dva poslední pruhy (Cemix).
Šířka pole se měří napříč směru postupu, tedy podél pruhu, od pásky k zarážce. Tabulka říká, jaké pole parta čtyř lidí stihne propojit. Platí pro cementové stěrky Cemix při asi 20 °C a zkušenou partu, údaje jsou informativní.
| Tloušťka vrstvy | Největší šířka pole, ruční lití |
|---|---|
| do 5 mm | 6 m |
| 5 až 10 mm | 4 m |
| 10 až 15 mm | 2 m |
| 15 až 20 mm | ruční lití tabulka neuvádí, jen strojní |

Při 25 až 30 °C je pole asi o čtvrtinu užší. Širší místnost rozdělíme pěnovou zarážkou a druhé pole lijeme po zatuhnutí prvního. Ruční lití se hodí do 100 m². Větší plochy Cemix doporučuje lít strojně.
Krok 9: Co dělat prvních 24 hodin a jak dlouho čekat?
Udělejte: nechte okna zastíněná a zavřená a topení vypnuté nejméně 24 hodin (Cemix).
Nikdy: nepokládejte krytinu jen proto, že se po stěrce dá chodit.
Stěrka je pochozí za 2 až 8 hodin podle výrobku. Chodit po ní se smí, pokládat ne. Výrobci uvádějí orientační doby podle krytiny:
| Stěrka | Dlažba, koberec, plovoucí podlaha | Vinyl a PVC | Lepené dřevo |
|---|---|---|---|
| Cemix 5500 | dlažba po 4 dnech; ostatní po vyschnutí, asi 1 den na 1 až 2 mm | po vyschnutí, asi 1 den na 1 až 2 mm | technický list neuvádí |
| Baumit Nivello Quattro | do 3 mm asi 24 h, každý další milimetr nejméně dalších 24 h | stejně | stejně |
| weberfloor 4150 | do 5 mm po 24 h (plovoucí dřevo 48 h); od pochůznosti do 10 mm 3 dny, do 20 mm 6 dní, do 30 mm 9 dní | stejně | do 5 mm po 48 h; od pochůznosti do 20 mm 7 dní, do 30 mm 10 dní |
| webernivelit | 24 h od pochůznosti | 72 h od pochůznosti | nepoužívat, jen pod nelepené dřevo |
Doby platí pro 20 °C a běžnou vlhkost vzduchu. V chladné a vlhké stavbě jsou delší. Rozhoduje měření v kroku 10.
Krok 10: Co změřit, než přijde podlahář?
Udělejte: lať 2 m položte nejméně na 5 místech v každé místnosti a na každých 100 m². Vlhkost změřte CM přístrojem nejméně na 3 místech a na 1 místě na každých 100 m². Hodnoty a místa zapište. Vyfoťte lať s klínem a displej přístroje.
Nikdy: nepouštějte podlaháře na stěrku, která měřením neprošla.
Rovinnost: v bytě nejvýš ±2 mm pod latí, v ostatních místnostech ±3 mm (ČSN 74 4505:2025). Lať leží na podložkách na koncích. Klade se po úhlopříčkách a podél stěn nejméně 100 mm od nich (Baumit). Klínem změřte největší a nejmenší vzdálenost a odečtěte výšku podložek. Když výrobce krytiny chce méně, platí jeho číslo.
Vlhkost: vzorek pro CM vezměte přes stěrku z celé tloušťky potěru, nejméně 50 g (Baumit). Limit podle krytiny je v tabulce na začátku článku, s podlahovým topením je nižší. Weber u weberfloor 4150 uvádí 2,5 % CM pro neprodyšné krytiny a dřevo. Pro prodyšné krytiny 3,5 % CM. Podle normy platí údaj výrobce, i když je vyšší (čl. 5.3.6). My se při rozdílných údajích řídíme nejnižším. Je to naše pravidlo, ne požadavek normy.
U litého cementového potěru CEMFLOW výrobce CM metodu nedoporučuje a chce gravimetrickou (vážkovou). Měření latí a CM přístrojem děláme před každou pokládkou krytiny. Hodnoty zapisujeme do zápisu o převzetí podkladu. Do zápisu patří výrobek a šarže stěrky, voda na pytel, penetrace, teplota při lití, hodnoty CM a rovinnost s místy měření. Jestli je měření v ceně zakázky, nebo se účtuje zvlášť a za kolik, uvedeme v nabídce dřív, než ji podepíšete.
Kalkulačka záměsi samonivelační stěrky
Z plochy a tloušťky ze zaměření spočítá pytle, vodu na pytel i celkem, plochu na jeden pytel a šířku pole pro ruční lití. Ke každé stěrce a krytině vypíše penetraci, okrajovou pásku, orientační dobu před pokládkou, limit vlhkosti a pevnost povrchu.
Pracovní karta záměsi
Čísla jsou z technických listů a pracovních postupů ve zdrojích, stav k 10. 10. 2026. Přednost má technický list stěrky, kterou máte na stavbě, a montážní návod výrobce krytiny. Pomůcka nepočítá rezervu na nerovnosti, dokud ji nezadáte. O pokládce krytiny rozhoduje měření CM a latí, ne doba z pomůcky. Nic se neukládá ani neodesílá.
Časté dotazy
Jak silnou samonivelační stěrku dát?
Tolik, kolik vyjde ze zaměření podkladu laserem, a v rozsahu technického listu. Cemix 5500 dovoluje 2 až 10 mm, lokálně 15 mm, doporučené jsou 4 mm vrstvy. Baumit Nivello Quattro dovoluje 1 až 25 mm a weberfloor 4150 2 až 30 mm vrstvy. Podle Cemixu se stěrka sama rozlévá od tloušťky asi 4 mm a tenčí vrstva se roztahuje hladítkem.
Kolik vody dát do pytle samonivelační stěrky?
Přesně podle technického listu a odměrkou. Cemix 5500 chce 5,0 až 5,5 l na pytel 25 kg. weberfloor 4150 chce 5 l a webernivelit 5,25 l vody. Baumit Nivello Quattro chce asi 6 l vody. Víc vody může podle Weberu způsobit trhliny a šlem na povrchu. Do tuhnoucí směsi se voda nepřilévá.
Jakou penetraci dát pod samonivelační stěrku?
Tu, kterou předepisuje výrobce stěrky, podle savosti podkladu. Savý beton dostane ředěnou penetraci: u Cemixu 5400 ve dvou nátěrech 1:5 a 1:3, u Weberu weberpodklad floor 1:3. Hladký a nesavý podklad dostane přípravek podle výrobce stěrky. U Cemixu zdrsnění a kontaktní můstek 8040, u Baumitu SuperPrimer, u Weberu weberpodklad haft.
Za jak dlouho můžu na stěrku položit podlahu?
Záleží na krytině a tloušťce. weberfloor 4150 do 10 mm dovoluje dlažbu, vinyl a plovoucí podlahu 3 dny od pochůznosti. Lepené dřevo do 20 mm až po 7 dnech. webernivelit dovoluje dlažbu po 24 hodinách a PVC po 72 hodinách od pochůznosti. Rozhoduje měření CM metodou. Na cementové stěrce pod vinyl nejvýš 2,03 % CM, pod dřevo 1,25 % CM, pod dlažbu 3,20 % CM (ČSN 74 4505:2025).
Jakou stěrku dát pod lepené parkety?
Takovou, kterou výrobce pod lepené dřevo uvádí. Baumit Nivello Quattro uvádí parkety, weberfloor 4150 dřevěné podlahy lepené i nelepené. Technický list Cemix 5500 lepené dřevo neuvádí, Cemix na něj má stěrky 5530 a 5540. webernivelit je jen pod nelepené dřevo. Povrch pod parkety má mít pevnost v tahu nejméně 1,0 MPa (ČSN 74 4505:2025, čl. 4.8.4).
Můžu lít samonivelační stěrku na OSB nebo prkna?
Jen stěrkou, kterou výrobce na dřevo uvádí, a s jeho postupem. Baumit na dřevěný podklad uvádí Nivello 50. Uvolněné prvky přišroubujte, spáry nad 1 mm vyplňte maltou, zbruste a vysajte. Pak SuperPrimer, sklotextilní síťovina s přesahem 10 cm a stěrka nejméně 5 mm v polích do velikosti 5 × 5 metrů. weberfloor 4150 dřevo, dřevotřísku i OSB vylučuje, Baumit Nivello Quattro dřevěný podklad také.
Kolik lidí potřebuje ruční lití stěrky?
Pracovní postup Cemix počítá s partou nejméně čtyř lidí: míchání, dávkování vody a materiálu, nošení a válečkování. Šířka pole, kterou parta propojí, je informativně při tloušťce do 5 mm asi 6 m široká. Při 5 až 10 mm jsou to 4 m a při 10 až 15 mm 2 m šířky. Ruční lití je podle Cemixu vhodné do 100 m².
Další díly poradny
- Podklad
Podklad pod dlažbu
Vlhkost potěru v CM procentech, rovinnost ±2 mm na 2 m, pevnost a savost povrchu, anhydrit a podlahové topení.
- Lité podlahy
Jak dlouho schne anhydrit
Centimetr za týden do 4 cm, dál 2 týdny na centimetr. Pokládka při 0,5 %, s topením 0,4 %. Kalendářová pomůcka.
- Lité podlahy
Podklad pod anhydrit: kontroly před litím
Výšky, izolace, páska, fólie, natlakované topení, spáry a rozliv směsi. Každý krok s kontrolou a zápisem.
Chystáte vyrovnání podlahy stěrkou?
Stěrku lijeme podle technického listu výrobku a podle postupu v tomto článku. Než se domluvíme na výjezdu, řekneme vám, jestli zakázku vezmeme, jestli je výjezd placený a kolik stojí. Faktury za materiál vidíte v Open Book v plné výši.
Zdroje a předpisy
- ČSN 74 4505:2025-07 Podlahy. Společná ustanovení: místní rovinnost (čl. 4.4.1, tab. 2; čl. 4.4.4, tab. 4), povrchová pevnost podkladu (čl. 4.8.4), vlhkost podkladu při pokládce a přednost výrobce (čl. 4.12.3, 5.3.6, tab. 9, 5.3.7), povrch pod vinyl (čl. 5.1.2, pozn. 1 a 8), vlhkost u dřevěných krytin (čl. 5.3.7, pozn. 2), měření (čl. 7.4, 7.15). Placená norma, text se neopisuje.
- Cemix, Pracovní postup Samonivelační podlahové stěrky, platnost od 1. 4. 2025: parametry stěrek a vhodnost pod podlahové kryty, pevnost a sklon podkladu, výškové značky, čištění, penetrace 5400 a můstek 8040, spáry, šířka pracovního pole, ruční lití, pomůcky a četa, podmínky aplikace, schnutí.
- Cemix, Technický list 5500 Samonivelační stěrka, červen 2026: oblast použití a krytiny, obkladatelnost, tloušťky, voda, spotřeba, zpracovatelnost, schnutí, rozliv, doporučené výrobky.
- Baumit, Technologický předpis Podlahové potěry a stěrky, platnost od 1. 1. 2026: kap. 3.2 a 5.1 příprava podkladu včetně asfaltu a staré dlažby, kap. 5.3 dřevěný podklad a Fermacell, SuperPrimer a Grund, okrajové dilatace, míchání, odvzdušnění, rozlivová zkouška; kap. 3.7 a 4.5 rovinnost a měření vlhkosti.
- Baumit, Technický list Nivello Quattro, 28. 5. 2026: použití pod krytiny včetně parket, tloušťky, voda, spotřeba, páska, topení, ochrana před sluncem, zrání.
- Heidelberg Materials CZ, Technický list CEMFLOW 2026: úprava povrchu litého cementového potěru před pokládkou, vhodnost metody CM (staženo 10. 10. 2026).
- Knauf, Technický list BP 4 Sádrová nivelační stěrka (6/2023) a montážní návod F 146 (8/2019): stěrky na suchých podlahách, styk s hliníkem.
- Weber, Technický list weberfloor 4150: krytiny včetně lepeného dřeva, penetrace, voda, dilatační pole, páska, doby před pokládkou, zbytková vlhkost.
- Weber, Technický list webernivelit (2025): oblast použití (jen nelepené dřevo), penetrace v polosuchém stavu, voda, zpracovatelnost, přestávky před dlažbou, kobercem, plovoucí podlahou a PVC.
- Weber, Problémy a řešení: diagnostika a příprava podkladu (2019): mřížka vrypů, lať, zkouška savosti.
