Pracovní postup
Dřevobetonový spřažený strop: jak ho montujeme a co kontrolujeme
Krátká odpověď: dřevobetonový strop má dřevo dole a beton nahoře. Obě vrstvy spojuje spřažení, které osadíte přesně podle výkresu spřažení. Před betonáží strop podepřete, prvky spočítejte a vyfoťte. Po betonáži je už nikdo nespočítá.
Co je dřevobetonový strop?

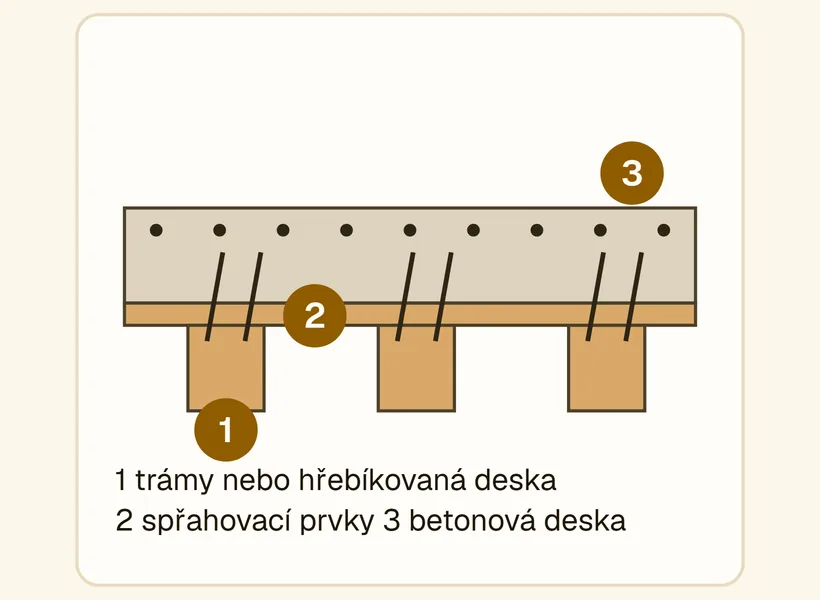

Dřevobetonový strop má dole dřevěné trámy nebo hřebíkovanou desku a nahoře betonovou desku. Obě vrstvy spojuje spřažení. To je spojení dřeva a betonu, aby nesly společně jako jeden průřez.
Hřebíkovaná deska je deska z dřevěných lamel postavených na výšku a sbitých hřebíky. Dřevo dole přenáší tah, beton nahoře přenáší tlak. Strop má tuhost blízkou betonovému stropu při nižší hmotnosti. Proti trámovému stropu se méně prohýbá a méně kmitá. Hmota betonu zlepšuje akustiku.
Strop se betonuje na stavbě, nebo se dodává jako prefabrikované panely s betonem nalitým ve výrobně.

Jak se dělá spřažení dřeva a betonu?
Spřažení se dělá spřahovacími prvky osazenými do dřeva, které beton při betonáži zalije. Jejich typ, sklon, hloubku a rozteče určuje výkres spřažení od výrobce nebo statika k dané stavbě.
Spřahovací prvky podle výkresu:
- vruty zavrtané šikmo do dřeva,
- hřebíky vyčnívající ze záklopu do betonu,
- perforované plechy zaražené do dřeva,
- zářezy ve dřevě.
Podklady výrobců dřevobetonových systémů v databázi zatím nemáme, proto postup neuvádí průřezy dřeva, tloušťku desky ani rozteče prvků. Všechno určuje výkres spřažení a ten je závazný.
Pro koho je tento postup?
Postup je technologický standard Bee Workers pro tesaře, železáře a mistry, kteří pro nás stropy montují. Zveřejňujeme ho celý. Investor z něj vidí, podle čeho se strop jeho domu montuje a co může na stavbě sám zkontrolovat.
Kdy dřevobetonový strop stavíme a kdy ne?
Dřevobetonový strop betonovaný na stavbě děláme jen s výkresem spřažení a s technologickým předpisem dodavatele spřahovacích prvků. Bez nich strop nemontujeme.
Statiku a kladečský plán stropu nezajišťujeme. Dodává je výrobce stropu k dodávce materiálu nebo projektant investora. Prefabrikované panely ukládáme jeřábem podle dokumentace výrobce.
Práce se zastaví, když si tesař není jistý podepřením, vázáním dílců nebo stavem zdiva. Tesař zavolá mistra a za přerušení práce mu nic nehrozí.
Co u stropu uvidíte jako investor?
Fotíme uložení trámů, celou plochu spřahovacích prvků před betonáží, utěsnění záklopu a betonáž. Prvky na fotkách počítáme proti výkresu. Fotky vidíte v Open Book. Po betonáži spřažení nikdo nespočítá, proto bez fotodokladu nezaléváme.
Pracovní postup pro tesaře, železáře a mistry
Tato část je pro vás, kdo strop na stavbě montujete. Kroky jdou v pořadí, v jakém se strop dělá. Předpis výrobce a kladečský plán konkrétní stavby mají vždy přednost před tímto postupem. Bezpečnostní oddíl shrnuje požadavky výrobců a nařízení vlády č. 362/2005 Sb. Nenahrazuje plán BOZP, školení ani pokyny koordinátora na konkrétní stavbě.
Bezpečnost při montáži stropu
- Strop se montuje ve výšce. Pracujte z lešení nebo z podlahy podepřeného stropu, nikdy z koruny zdiva bez zajištění. U volného okraje stropu platí ochrana proti pádu podle nařízení vlády č. 362/2005 Sb.
- Trámy podepřete hned po uložení, dřív než na ně přijde záklop nebo beton. Podpěry zavětrujte a podklínujte.
- Pod zavěšené břemeno se nevstupuje. Vázání dílců dělá jen vazač s oprávněním.
- Za přerušení práce z bezpečnostních důvodů vám nic nehrozí. Když si nejste jistí podepřením, vázáním nebo stavem zdiva, zastavte se a zavolejte mistra.
Podklad: nařízení vlády č. 362/2005 Sb.; montážní návody výrobců
Krok 1: Převezměte výkres spřažení a materiál
Než začnete, mějte na stavbě výkres spřažení a technologický předpis dodavatele spřahovacích prvků. Výkres má obsahovat:
- typ, počet a rozmístění spřahovacích prvků,
- průřezy dřeva,
- tloušťku a výztuž betonové desky.
Dřevo převezměte podle výkresu a změřte jeho vlhkost. Spřahovací prvky převezměte podle typu a počtu.
Proč. Spřažení provedené podle zvyku po betonáži nikdo nespočítá. Strop bez spřažení je jen trámový strop s těžkou deskou navrch.
Kontrola. Výkres spřažení je na stavbě. Prvky souhlasí s výkresem typem i počtem. Vlhkost dřeva je změřená a zapsaná.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte výkres spřažení a dodávku prvků.
Podklad: výkres spřažení od výrobce nebo statika; technologický předpis dodavatele prvků
Krok 2: Uložte trámy nebo hřebíkovanou desku
Trámy nebo hřebíkovanou desku uložte a ukotvěte podle výkresu. Postup je stejný jako u trámového stropu. Zhlaví ve zdi nechte odvětrané, nikdy je nezalévejte. Strop ztužte dřív, než ho zatížíte. Pak připevněte záklop nebo bednění pro beton podle výkresu a utěsněte spáry. Beton nesmí zatéct do dřeva ani do podhledu.
Proč. Beton zateklý do podhledu neopravíte bez rozebrání stropu. Zhlaví zalité v betonu hnije.
Kontrola. Uložení a kotvení souhlasí s výkresem. Zhlaví má kolem sebe mezeru. Spáry záklopu jsou utěsněné.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte zhlaví, kotvení a utěsněný záklop.
Podklad: výkres stropu
Krok 3: Osaďte spřahovací prvky a výztuž desky
Spřahovací prvky osaďte přesně podle výkresu spřažení. Hlídejte u nich:
- typ prvku,
- sklon a hloubku zavrtání,
- rozteče podél trámu,
- hustší rozteče u podpor tam, kde je výkres předepisuje.
Pak uložte výztuž betonové desky na podložky podle výkresu. Osaďte chráničky instalací a obedněte prostupy. Prvky spočítejte proti výkresu a počet zapište do stavebního deníku.
Proč. Spřažení přenáší smyk mezi dřevem a betonem. Chybějící nebo špatně zavrtané prvky nechají vrstvy pracovat zvlášť. Strop se pak prohne víc, než statik počítal.
Kontrola. Počet a rozmístění prvků spočítané proti výkresu. Sklon a hloubka zavrtání podle předpisu dodavatele. Krytí výztuže desky podle výkresu.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte celou plochu spřahovacích prvků po polích a detail s metrem. Po betonáži je nespočítá nikdo.
Podklad: výkres spřažení; technologický předpis dodavatele prvků
Krok 4: Podepřete, betonujte a ošetřujte
Před betonáží strop podepřete podle výkresu. Dřevo nesmí nést tíhu čerstvého betonu samo. Betonujte beton třídy z výkresu. Ukládejte ho rovnoměrně, hutněte a držte tloušťku desky. Beton ošetřujte podle technologického předpisu dodavatele betonu. Podpěry odstraňte až po dosažení pevnosti, kterou určil statik. Prefabrikované dřevobetonové panely ukládejte jeřábem podle dokumentace výrobce, bez podepření.
Proč. Dřevo zatížené mokrým betonem bez podpěr se prohne. Prohnutí v desce zůstane.
Kontrola. Podpěry stojí podle výkresu. Dodací list betonu souhlasí s třídou z výkresu. Tloušťka desky změřená. Podpěry odstraněné až po termínu od statika.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte podepření, betonáž a hotový povrch.
Podklad: výkres spřažení; ČSN EN 13670:2010 pro betonovou desku
Nejčastější chyby, které tento postup vylučuje
- Spřažení provedené podle zvyku bez výkresu.
- Beton zateklý do dřeva a podhledu netěsným záklopem.
- Zhlaví trámu zalité betonem.
- Betonáž bez podepření dřeva.
- Podpěry odstraněné před dosažením pevnosti z výkresu.
Časté dotazy
Co je hřebíkovaná deska?
Deska z dřevěných lamel postavených na výšku a sbitých hřebíky. Tvoří spodní dřevěnou část stropu a zároveň pohledový podhled. Beton nahoře se s ní spřahuje stejně jako s trámy.
Čím se spřahuje dřevo s betonem?
Šikmo zavrtanými vruty, hřebíky vyčnívajícími ze záklopu do betonu, perforovanými plechy zaraženými do dřeva nebo zářezy ve dřevě. Typ, sklon, hloubku a rozteče určuje výkres spřažení.
Proč tu nejsou rozteče a tloušťky?
Závisí na způsobu spřažení a na výpočtu statika. Podklady výrobců v databázi zatím nemáme a čísla z cizích webů nepřebíráme. Rozhoduje výkres spřažení k dané stavbě.
Další díly poradny
- Pracovní postup
Stropy: které stavíme a postup pro každý
Rozcestník sekce Stropy: co se u kterého stropu děje na stavbě a odkaz na jeho postup.
- Pracovní postup
Dřevěný trámový strop krok za krokem
Čtyři kroky s podklady Knauf, Rigips a ČSN 73 0532. Uložení, kotvení a ochranu dřeva určuje projekt.
- Pracovní postup
Monolitický strop krok za krokem
Šest kroků podle ČSN EN 13670, kontrola u každého kroku a fotodoklad výztuže, kterou beton zakryje.
Chystáte hrubou stavbu a chcete vidět, co je ve stropu?
Na našich stavbách fotíme uložení nosníků, podpěry, výztuž a betonáž dřív, než je zakryje beton a podlaha. Fotky, dodací listy betonu a faktury za materiál vidíte průběžně v Open Book.
Zdroje a předpisy
- Výkres spřažení a technologický předpis výrobce nebo dodavatele spřahovacích prvků pro konkrétní stavbu; v databázi podkladů zatím nejsou.
- ČSN EN 13670:2010 Provádění betonových konstrukcí: čl. 4.2.1 a 4.3.1 (prováděcí specifikace a třídy), čl. 5.1, 5.2.2, 5.4 (bednění), čl. 6.5 (ukládání výztuže), čl. 8.2 (přípravné práce před betonáží), čl. 10.6 (tolerance krytí). Placená norma, text se neopisuje.
- Nařízení vlády č. 362/2005 Sb., o bližších požadavcích na bezpečnost a ochranu zdraví při práci na pracovištích s nebezpečím pádu z výšky nebo do hloubky.
- Zákon č. 283/2021 Sb., stavební zákon: vedení stavebního deníku.
