Domů · Poradna: opěrné zdi

Opěrné zdi

Svahové tvárnice: kdy stačí na zpevnění svahu a jak je založit

Krátká odpověď: svahové tvárnice zpevní svah a vyrovnají menší terénní rozdíl. Nosnou opěrnou zeď nenahradí. DITON v technickém listu svahových tvárnic připouští menší stěny do 1,5 m bez statického posouzení, opěrné zídky chce posoudit vždy. Základ sahá podle DITON nejméně 800 mm pod terén.

Stáhnout návod v PDF 2 strany A4 k vytištění · 9 kroků s kontrolami k odškrtnutí · PDF, 0,5 MB

Čtení 10 minutPíše Bee Workers s.r.o.

  1. Kdy stačí svahové tvárnice a kdy ne?
  2. Do jaké výšky jde svahová stěna bez statika?
  3. Potřebují svahové tvárnice stavební povolení?
  4. Z čeho se stěna ze svahových tvárnic skládá?
  5. Co na stavbě děláme a co ne?
  6. Kdy svahové tvárnice nestavíme?
  7. Postup stavby stěny ze svahových tvárnic

Kdy stačí svahové tvárnice a kdy ne?

Svahové tvárnice stačí na zpevnění svahu, na vyrovnání menších terénních nerovností a na vegetační stěnu. Tak vymezuje jejich použití výrobce DITON v technickém listu svahových tvárnic. Tvárnice Luna a Sára téhož výrobce jsou podle jeho návodu určené pro mírné svahy a okrasnou zeď. DITON u nich výslovně píše, že nemohou sloužit jako nosná opěrná zeď.

Nosná opěrná zeď drží zeminu, která by bez ní sjela. Pro takovou zídku a pro větší stěny DITON v technickém listu svahových tvárnic doporučuje tvárnice ztraceného bednění, případně plotové tvárnice. Postup zdi ze ztraceného bednění popisuje článek opěrná zeď ze ztraceného bednění krok za krokem. Podle čeho se rozhoduje mezi materiály, shrnuje článek z čeho postavit opěrnou zeď a kdy potřebuje statika.

Rozdíl poznáte podle toho, co stěna dělá. Svahovky chrání svah před erozí a vyplavováním zeminy a každá tvárnice nese zeminu v sobě. Opěrná zeď nese tlak zeminy za sebou. Čím je stěna vyšší a čím víc nad ní stojí nebo jezdí, tím blíž je druhému případu.

Do jaké výšky jde svahová stěna bez statika?

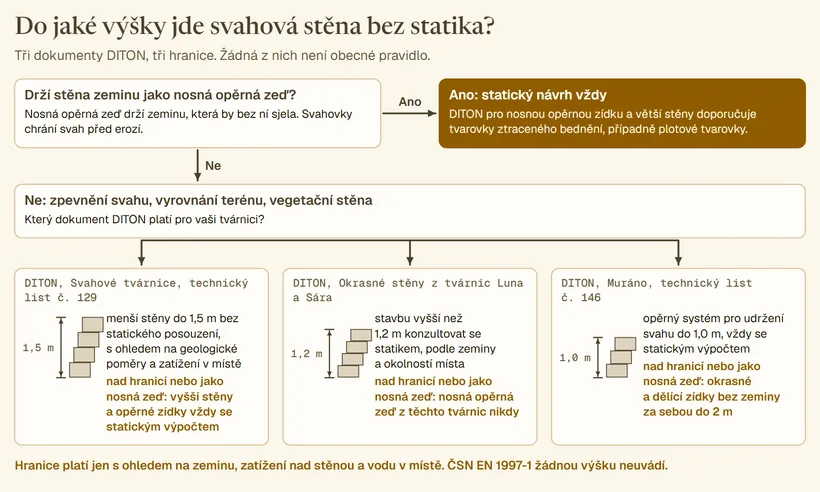

Záleží na tvárnici. Tři dokumenty DITON dávají tři různé hranice a žádná z nich není obecné pravidlo. Všechny tři platí jen s ohledem na zeminu, zatížení a vodu v daném místě.

Dokument výrobceHranicePodmínka
DITON, Svahové tvárnice, technický list č. 129, platnost od 1/2026menší stěny do 1,5 m bez statického posouzenís ohledem na geologické poměry a zatížení v místě. Vyšší stěny a opěrné zídky vždy se statickým výpočtem
DITON, Okrasné stěny z tvárnic Luna a Sára, 2023stavbu vyšší než 1,2 m konzultovat se statikempodle typu zeminy a okolností místa. Nosná opěrná zeď z těchto tvárnic nikdy
DITON, Muráno, technický list č. 146, platnost od 8/2022opěrný systém pro udržení svahu do 1,0 mvždy se statickým výpočtem. Okrasné a dělicí zídky bez zeminy za sebou do 2 m

Norma ČSN EN 1997-1 žádnou výšku neuvádí. Řadí svahové tvárnice mezi gravitační zdi a chce u nich posoudit zeminu, zatížení nad zdí a vodu. Zeď pod příjezdem auta proto dostane jiný návrh než stejně vysoká stěna pod záhonem. Statiku nezajišťujeme. Opěrnou zídku stavíme podle návrhu statika, který si zajistí investor.

Rozhodovací schéma. První otázka: drží stěna zeminu jako nosná opěrná zeď? Ano vede k poli statický návrh vždy, DITON doporučuje ztracené bednění nebo plotové tvarovky. Ne vede k otázce, který dokument DITON platí pro tvárnici, se třemi kartami: svahové tvárnice, technický list č. 129, menší stěny do 1,5 m bez statického posouzení; Luna a Sára, nad 1,2 m konzultovat se statikem a jako nosná opěrná zeď nikdy; Muráno, technický list č. 146, opěrný systém do 1,0 m vždy se statickým výpočtem. U každé karty stěnka s kótou hranice. Dole poznámka, že hranice platí s ohledem na zeminu, zatížení a vodu a že ČSN EN 1997-1 žádnou výšku neuvádí.
Tři dokumenty DITON dávají tři různé hranice výšky. Žádná z nich neplatí pro stěnu, která drží zeminu jako nosná opěrná zeď, ta jde ke statikovi vždy.

Potřebují svahové tvárnice stavební povolení?

Kdy je opěrná zeď drobná stavba bez povolení, popisuje článek stavba plotu a opěrné zdi: povolení, výška a hranice pozemku. Stav k říjnu 2026. Předběžně si to ověříte v pomůcce stavba bez povolení na domeum.app, rozhoduje stavební úřad.

Z čeho se stěna ze svahových tvárnic skládá?

Odspodu nahoru jde o tyto vrstvy. Rozměry a třídy materiálů patří do kroků postupu níže, každý krok má kontrolu.

Drenáž a zásyp krok za krokem popisuje článek drenáž opěrné zdi. U svahovek platí stejná zásada: voda za stěnou zvyšuje tlak a v zimě v ní mrzne.

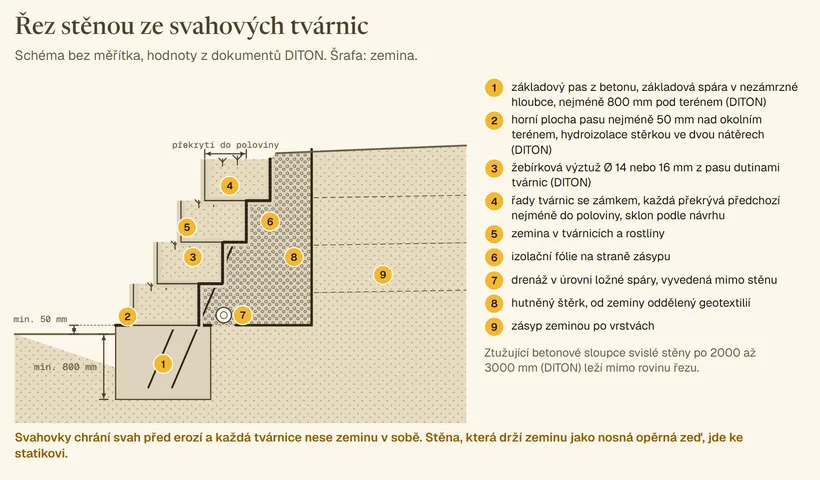

Svislý řez stěnou ze svahových tvárnic ve svahu. Odspodu betonový základový pas se spárou nejméně 800 mm pod terénem, horní plocha pasu nad terénem se stěrkovou izolací, žebírkové pruty Ø 14 nebo 16 mm z pasu dutinami tvárnic, čtyři řady tvárnic ve sklonu s překrytím do poloviny, zemina a rostliny v tvárnicích, na straně svahu izolační fólie, drenážní trubka v úrovni ložné spáry, vrstva hutněného štěrku, geotextilie mezi štěrkem a zeminou, zásyp po vrstvách. Očíslovaná legenda 1 až 9.
Řez stěnou ze svahových tvárnic podle dokumentů DITON, bez měřítka. Základ sahá nejméně 800 mm pod terén, výztuž prochází dutinami a drenáž leží v úrovni ložné spáry.

Co na stavbě děláme a co ne?

Přijedeme na místo zdarma. Změříme výškový rozdíl terénu a zapíšeme, co bude nad stěnou a kde se drží voda. Nabídku sestavíme po položkách: výkop a odvoz zeminy, základ s výztuží, izolace, tvárnice, drenáž a štěrk, zásyp, osazení.

Fotíme to, co další vrstva zakryje: dno výkopu s metrem, výztuž před betonáží, drenáž před zásypem a každou vrstvu zásypu. Fotky a faktury za materiál vidíte v Open Book. Tvárnice se zjevnou vadou do stěny nedáváme, DITON to v technickém listu zakazuje. Když návrh statika nemáte a stěna má držet zeminu, řekneme vám, jaké podklady statik potřebuje.

Kdy svahové tvárnice nestavíme?

Práci zastavíme nebo zakázku nebereme v těchto případech:

Postup stavby stěny ze svahových tvárnic

Tato část je pro vás, kdo stěnu zakládáte a skládáte, i pro vás, kdo chcete vědět, co se na vaší zahradě děje. Kroky jdou v pořadí prací. Hodnoty jsou z dokumentů výrobce DITON. Návrh statika a projekt mají před tímto postupem přednost.

Krok 1: Posouzení místa: svah, zemina, zatížení, výška

Před objednáním tvárnic zjistěte, co stěna bude držet.

  • Změřte výškový rozdíl terénu před stěnou a za ní.
  • Zjistěte zeminu v místě základu a za stěnou, nejlépe z geologického průzkumu pozemku.
  • Zapište, co bude nad stěnou stát nebo jezdit: záhon, chodník, auto, stavba.
  • Zapište, kde se drží voda: mokrý svah, pramen, voda ze střechy a zpevněných ploch.
  • Porovnejte výšku a účel s hranicí v dokumentu výrobce použité tvárnice.

Stěna, která drží zeminu, nebo stěna nad hranicí výrobce jde ke statikovi. Statický návrh si zajistí investor.

Proč. DITON chce stavbu ze svahových tvárnic posoudit s ohledem na místní geologické podmínky, členitost a únosnost terénu. ČSN EN 1997-1 požaduje u opěrných konstrukcí vzít v úvahu zatížení povrchu nad zdí a rozdíl hladin vody před zdí a za ní.

Kontrola. Zápis s výškovým rozdílem v metrech, druhem zeminy, zatížením nad stěnou a místy, kde se drží voda. U stěny, která drží zeminu, statický návrh s rozměrem základu, průměrem a rozmístěním výztuže a sklonem stěny. Zápis uložte do stavebního deníku.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 2 a 7. ČSN EN 1997-1, čl. 9.3.1.3 a 9.3.1.6

Krok 2: Výkop a základový pas s výztuží

Vytyčte linii stěny a vykopejte rýhu pro základový pas.

  • Základovou spáru dejte do nezámrzné hloubky. DITON uvádí nejméně 800 mm pod úrovní terénu.
  • Výkopek, který se nevrátí do zásypu, odvezte. Objem a náklady odvozu spočítá pomůcka odvoz a uložení výkopku na domeum.app.
  • Použijte beton třídy nejméně C15/20. Pro Muráno DITON žádá nejméně C16/20.
  • Do pasu osaďte žebírkovou výztuž průměru 14 nebo 16 mm tak, aby vyčnívala a procházela dutinami tvárnic. Rozteč a počet prutů určuje projektant nebo statik.
  • V místech budoucích ztužujících prvků svislé stěny vyveďte výztuž z pasu podle návrhu.

Proč. Základ v nezámrzné hloubce se v mrazu nehýbe a s ním ani stěna. Výztuž dutinami spojí základ se stěnou, bez ní řady drží jen zámkem a vlastní tíhou.

Kontrola. Hloubka dna výkopu od terénu změřená metrem, nejméně 800 mm. Třída betonu na dodacím listu betonárny. Průměr prutů posuvným měřidlem a jejich poloha proti návrhu před betonáží. Dno výkopu bez rozbředlé zeminy.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte dno výkopu s metrem a výztuž před betonáží. Po zalití už nic z toho neuvidíte.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 6. DITON, Muráno, technický list č. 146, od 8/2022, oddíl 6

Krok 3: Hydroizolace základu stěrkou

Po vybetonování natřete horní plochu základu hydroizolací. DITON doporučuje tekutou stěrkovou izolaci ve dvou nátěrech. Natřete i okolí vyčnívajících prutů.

Proč. Dva nátěry stěrkové izolace podle DITON tvárnice od základu dostatečně oddělí. Stěrka utěsní okolí prutů lépe než pásová izolace, kterou by pruty prorazily.

Kontrola. Dva nátěry na celé horní ploše základu a kolem každého prutu, bez vynechaných míst.

Fotografie. Vyfoťte natřený základ s pruty před položením první řady.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 6

Krok 4: První řada 50 mm nad terénem

Položte první řadu tvárnic na izolovaný základ. Tvárnice navlékněte dutinami na vyčnívající pruty. DITON žádá, aby ložná plocha tvárnic na základu byla alespoň 50 mm nad okolním terénem. Tvárnice odebírejte z palety po vrstvách, aby se nepoškodily. Kus se zjevnou vadou do stěny nedávejte.

Proč. První řada nad terénem nestojí ve vodě a v zemině. Rovná první řada určí rovinu všech dalších.

Kontrola. Výška horní plochy základu nad terénem změřená metrem, nejméně 50 mm. Řada srovnaná podle šňůry a vodováhy. Každá tvárnice sedí na základu celou ložnou plochou.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 6 a 7

Krok 5: Kladení řad s překrytím a ve sklonu podle návrhu

Další řady kladete ručně, tvárnice do sebe zapadají zámkem.

  • Každá řada překrývá předchozí nejméně do poloviny.
  • Sklon stěny držte podle návrhu. DITON u tvárnic Luna a Sára připouští stěnu kolmou nebo ve sklonu do cca 60°.
  • Zámek musí u každé tvárnice dosednout, posunutá tvárnice se vrátí na místo hned.

Proč. Překrytí do poloviny a zámek drží řady proti posunutí. Sklon podle návrhu rozhoduje o tom, kolik zeminy stěna ponese.

Kontrola. Překrytí změřené metrem na každé řadě, nejméně polovina tvárnice. Sklon stěny změřený latí a sklonoměrem proti hodnotě z návrhu. Linie řady podle šňůry.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 7. DITON, Okrasné stěny z tvárnic Luna a Sára, 2023

Krok 6: Ztužení svislé stěny betonem po 2000 až 3000 mm

Svislou stěnu ztužte betonovými prvky. DITON doporučuje vybetonovat svislý sloupec tvárnic po vzdálenosti 2000 až 3000 mm podle celkové délky stěny. Výztuž v tomto sloupci vede od základového pasu až do poslední řady. Průměr, množství a rozmístění výztuže řeší projektant nebo statik. Dutiny sloupce vyplňte betonem po každé řadě nebo po několika řadách tak, aby beton obalil výztuž.

Proč. Vyplněný sloupec s výztuží armovanou do pasu je betonový ztužující prvek. Bez něj drží svislá stěna jen zámkem tvárnic.

Kontrola. Rozteč ztužujících sloupců změřená metrem, mezi 2000 a 3000 mm nebo podle návrhu. Pruty procházejí od pasu do poslední řady bez přerušení. Dutiny sloupce plné betonu bez dutých míst.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte výztuž ve sloupci před zalitím a zalitý sloupec před další řadou.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 7

Krok 7: Izolační fólie a drenáž na straně zásypu

Stěnu, která bude z jedné strany zasypaná, před zásypem ošetřete.

  • Na stranu zásypu položte izolační fólii.
  • Drenáž uložte v úrovni základové, tedy ložné, spáry a vyveďte ji mimo stěnu.
  • Mezi zeminu a štěrk dejte geotextilii.

Rozměry lože, obsypu a vyústění krok za krokem popisuje článek drenáž a zásyp za opěrnou zdí.

Proč. DITON žádá fólii a drenáž u každé zasypané stěny kvůli znečištění zeminou, růstu mechů a vápenným výkvětům. Voda za stěnou navíc zvyšuje tlak zeminy a v zimě mrzne.

Kontrola. Drenážní trubka leží v úrovni ložné spáry, má spád k vyústění a vyústění je volné. Fólie sahá od horní řady k drenáži bez mezer. Geotextilie kryje celou plochu mezi štěrkem a zeminou.

Fotografie. Vyfoťte fólii, trubku a geotextilii před zásypem. Po zásypu se už k nim nikdo nedostane.

Podklad: DITON, Svahové tvárnice, technický list č. 129, od 1/2026, oddíl 7. DITON, Okrasné stěny z tvárnic Luna a Sára, 2023. DITON, Muráno, technický list č. 146, od 8/2022, bod 7.5

Krok 8: Zásyp a hutnění po vrstvách

Za fólii a drenáž sypte štěrk a hutněte ho. DITON ve schématu stěny Luna a Sára kreslí štěrkopísek frakce 11/22 oddělený geotextilií od zeminy. Štěrk zhutněte co nejvíc. Zásyp zeminou sypte po vrstvách a každou vrstvu zhutněte. Tloušťku vrstev a způsob hutnění předepisuje návrh.

Proč. Nezhutněný zásyp si sedá a tahá tvárnice s sebou. Štěrk za fólií propouští vodu k drenáži, zemina by ji držela u stěny.

Kontrola. Tloušťka každé vrstvy před hutněním změřená metrem proti návrhu. Počet vrstev v zápisu souhlasí s počtem fotek. Štěrk je oddělený od zeminy geotextilií po celé výšce.

Fotografie. Vyfoťte každou vrstvu zásypu po zhutnění. Jedna fotka na vrstvu, s metrem.

Podklad: DITON, Okrasné stěny z tvárnic Luna a Sára, 2023, schéma uložení

Krok 9: Osazení rostlin

Tvárnice naplňte zeminou a osaďte trvalkami nebo okrasnými dřevinami. Spodní řady lze místo rostlin prosypat kamennou drtí. Tvárnice mají dno s otvorem, kořeny jím prorostou do svahu.

Proč. DITON uvádí, že kořeny vysazených rostlin později přispívají k dalšímu zpevnění svahu.

Kontrola. Každá tvárnice naplněná zeminou nebo drtí po okraj. Rostliny v každé řadě, kde s nimi návrh počítá.

Podklad: DITON, Okrasné stěny z tvárnic Luna a Sára, 2023

Časté dotazy

Můžu si svahové tvárnice postavit sám?

DITON píše, že svahové tvárnice jsou určené pro ruční pokládku a stavba nevyžaduje speciální technologie. Hranice výšky z dokumentu výrobce a stěna, která drží zeminu, platí i pro vás. Založení, výztuž a drenáž si nechte před zásypem zkontrolovat. Co technický dozor investora kontroluje před zakrytím každé vrstvy, popisuje dozor-brno.cz.

Jaké rozměry mají svahové tvárnice?

DITON uvádí v technickém listu č. 129 osm typů. Nejmenší je svahová tvárnice hladká 295 × 295 × 140 mm, největší Quadra velká 600 × 400 × 250 mm. Mezi nimi jsou štípaná, Ladenna, Delta malá a velká, Quadra malá a Oktáva.

Jde postavit stěna ze svahovek bez betonového základu?

U svahových tvárnic DITON základ z betonu v nezámrzné hloubce žádá. Štěrkový podklad připouští jen u tvárnic Muráno pro okrasné zídky do výšky 840 mm. Tam stačí drcené kamenivo 0 až 32 mm v tloušťce nejméně 300 mm zhutněné vibrační deskou a první řada 100 mm pod terénem. Pro zídku, která drží zeminu, to neplatí.

Proč potřebují svahovky drenáž, když vodu propouštějí?

Voda se nedrží v tvárnicích, drží se v zemině za nimi. Tam zvyšuje tlak na stěnu a v zimě mrzne. DITON proto u každé zasypané stěny žádá izolační fólii na straně zásypu a drenáž v úrovni ložné spáry. Podrobnosti jsou v článku o drenáži opěrné zdi.
