Opěrná zeď ze svahovek Löffelstein: postup stavby krok za krokem
Krátká odpověď: svahovky Löffelstein skládáme nasucho na vazbu, s mezerami mezi kusy, a každou řadu hned zasypeme a zhutníme. Výrobce HORIZONT-SILIDUR předepisuje pro přímou zeď z typu Löffelstein odstup svahovek v řadě 28 až 30 cm. Před další řadou vrstvu vyfotíme, protože ji zásyp zakryje.
Čím se zeď ze svahovek Löffelstein liší od svahových tvárnic?
Svahovky Löffelstein se kladou nasucho, bez malty, bez výztuže a bez zámku. Zeď drží tíhou svahovek a zhutněného zásypu v nich a za nimi. Výrobce HORIZONT-SILIDUR je proto předepisuje klást na vazbu s mezerami mezi sousedními kusy a chce po každé řadě zásyp. Norma ČSN EN 1997-1 řadí takovou zeď v čl. 9.1.2 mezi gravitační zdi.
Svahové tvárnice DITON jsou jiný systém. Mají zámek, výztuž dutinami a betonový základový pas. Jejich založení a hranice výšky popisuje článek svahové tvárnice: kdy stačí na svah a jak je založit. Tento článek je o stavbě zdi ze svahovek Löffelstein. Který ze tří typů řady se hodí na jakou výšku zdi, rozebírá článek svahovky Löffelstein: typy a výška zdi.
Co potřebujeme před stavbou zdi ze svahovek Löffelstein?
Statiku nezajišťujeme. Zeď, která drží zeminu, stavíme podle návrhu statika investora bez ohledu na výšku. Kdy je návrh nutný a kdy zeď potřebuje povolení, popisuje článek z čeho postavit opěrnou zeď a kdy potřebuje statika. Výrobce HORIZONT-SILIDUR doporučuje u typu Löffelstein statické posouzení a betonový základ od výšky zdi 3 m. Jde o údaj výrobce o jeho systému. Návrh statika chceme i u nižší zdi.
Od statika potřebujeme typ svahovky, sklon líce, odstup svahovek v první řadě, druh a rozměr základu a požadavky na zásyp. Výrobce má pro sklon líce a pro půdorysné zakřivení diagramy, které jsou podkladem pro návrh. Co z tvaru zdi řeší statik a co vytyčujeme na stavbě, popisuje článek zeď ze svahovek v oblouku: sklon a výška. Pomůcka kalkulačka opěrné stěny na domeum.app slouží k orientaci před schůzkou se statikem, návrh nenahrazuje.

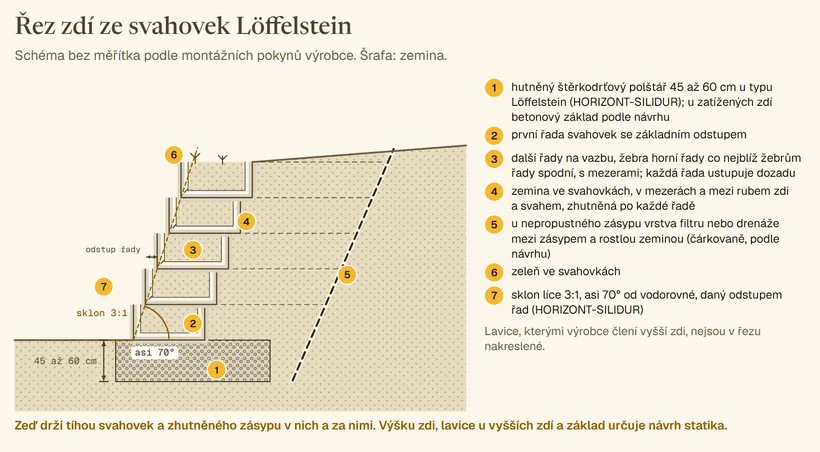

Z čeho se zeď ze svahovek skládá?
Odspodu nahoru jde o tyto vrstvy. Rozměry patří do kroků postupu níže, každý krok má kontrolu.
- hutněný štěrkodrťový polštář, u zatížených zdí betonový základ podle návrhu,
- první řada svahovek se základním odstupem,
- další řady na vazbu, žebra horní řady co nejblíž žebrům řady spodní, s mezerami,
- zemina ve svahovkách, v mezerách a mezi rubem zdi a svahem, zhutněná po každé řadě,
- u nepropustného zásypu vrstva filtru nebo drenáže mezi zásypem a rostlou zeminou,
- u vyšších zdí lavice, které zeď člení,
- zeleň ve svahovkách.
Sklon líce vzniká odstupem každé vyšší řady od řady pod ní. Zeď proto nemá svislý líc a ustupuje dozadu.

Jak je zeď ze svahovek Löffelstein odvodněná?
Výrobce HORIZONT-SILIDUR píše, že systém je díky své koncepci odvodněný a zvláštní opatření proti tlaku vody v zemině nejsou nutná. K tomu předepisuje zásyp z co nejpropustnějšího materiálu. Jiný případ je málo propustná zemina spolu s vodou, která může vytékat ze svahu nebo z podloží. Tam výrobce doporučuje mezi zásyp a rostlou zeminu vrstvu drenáže nebo filtru. Jak drenáž za zdí vypadá a kam vodu odvést, popisuje článek drenáž opěrné zdi. ČSN EN 1997-1 v čl. 9.4.1 chce, aby k drenáži zůstal přístup pro údržbu.
Co na stavbě děláme a co fotíme?
Přijedeme na místo zdarma. Změříme výškový rozdíl terénu, zapíšeme druh zeminy, co bude nad zdí a kde se drží voda. Nabídku sestavíme po položkách: výkop a odvoz zeminy, polštář nebo základ, svahovky, zásyp a hutnění, filtr nebo drenáž, osázení.
Fotíme to, co další vrstva zakryje: dno výkopu s metrem, polštář před první řadou, první řadu s odstupy před zásypem a každou zasypanou řadu před položením další. Fotky a faktury za materiál vidíte v Open Book. Co technický dozor investora kontroluje před zakrytím každé vrstvy, popisuje dozor-brno.cz.
Svahovku rozlomenou při dopravě nebo při ukládání do zdi nedáme, výrobce připouští jen nepoškozené kusy. Svahovku s nalepenou soudržnou zeminou na dosedacích plochách před položením očistíme.
Kdy zeď ze svahovek nestavíme?
Práci zastavíme nebo zakázku nebereme v těchto případech:
- zeď má držet zeminu a statický návrh chybí. Stavíme až s návrhem statika,
- svahovky mají být kladené na sraz, bez mezer. Výrobce píše, že svahovka podepřená uprostřed dna nese ohyb a u vyšších zdí se rozlomila. Na sraz připouští jen první řadu konkávního oblouku. Řadu rozměříme s mezerami podle návrhu,
- zásyp má být z nepropustné zeminy a návrh nemá filtr ani drenáž. Zastavíme se před zásypem a vyžádáme doplnění návrhu,
- dodané svahovky jsou poškozené nebo znečištěné soudržnou zeminou. Poškozené vrátíme, znečištěné očistíme,
- líc má být plošší, než počítá návrh. Plochý sklon výrobce spojuje s rizikem sesednutí zásypu, sklon držíme podle návrhu,
- nad zdí má stát nebo jezdit něco, s čím návrh nepočítá, například auto nebo přístavba. Stavbu zahájíme až po posouzení přitížení statikem.
Postup stavby zdi ze svahovek Löffelstein
Tato část je pro vás, kdo zeď skládáte, i pro vás, kdo chcete vědět, co se na vaší zahradě děje. Kroky jdou v pořadí prací. Hodnoty jsou z montážních pokynů výrobce HORIZONT-SILIDUR pro typ Löffelstein, odlišná hodnota pro Big-Löffel je uvedená u kroku. Návrh statika má před tímto postupem přednost.
Krok 1: Posouzení místa a převzetí návrhu
Před objednáním svahovek zjistěte, co zeď ponese, a převezměte návrh.
- Změřte výškový rozdíl terénu před zdí a za ní.
- Zjistěte zeminu v místě základu a zeminu pro zásyp, nejlépe z geologického průzkumu pozemku.
- Zapište, co bude nad zdí stát nebo jezdit: záhon, chodník, auto, stavba.
- Zapište, kde se drží voda: mokrý svah, pramen, voda ze střechy a zpevněných ploch.
- Z návrhu statika převezměte typ svahovky, sklon líce, odstup v první řadě, druh a rozměr základu a požadavek na zásyp.
Proč. Výrobce HORIZONT-SILIDUR určuje základ zdi ze svahovek podle statického posouzení a výšku zdi podle typu svahovky, půdorysného zakřivení a statických hledisek. ČSN EN 1997-1 v čl. 9.3.1.3 požaduje vzít v úvahu zatížení povrchu nad zdí.
Kontrola. Zápis s výškovým rozdílem v metrech, druhem zeminy, zatížením nad zdí a místy, kde se drží voda. Návrh statika s typem svahovky, sklonem líce, odstupem první řady a základem. Zápis uložte do stavebního deníku.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíly A. Všeobecné zásady a Výška opěrné zdi. ČSN EN 1997-1, čl. 9.3.1.3
Krok 2: Výkop a štěrkodrťový polštář 45 až 60 cm
Vytyčte linii zdi a vykopejte rýhu pro základ.
- Šířku rýhy udělejte větší, než je tloušťka zdi. Výrobce to u polštáře požaduje.
- Základovou spáru dejte do nezámrzné hloubky. Číslo výrobce neuvádí, hloubku určuje návrh podle podloží.
- Výkopek, který se nevrátí do zásypu, odvezte. Objem a náklady spočítá pomůcka odvoz a uložení výkopku na domeum.app.
- Nasypte štěrkodrť frakce 0/32 nebo 0/63 podle výrobce a zhutněte ji. Pro typ Löffelstein výrobce předepisuje tloušťku polštáře 45 až 60 cm.
- Když návrh určil betonový základ, vybetonujte ho ve tvaru, rozměrech a s výztuží podle návrhu. Výrobce u zatížených zdí z typu Löffelstein uvádí šířku 45 až 60 cm a hloubku 20 až 30 cm.
Proč. Hutněný štěrkodrťový polštář podle výrobce lépe odpovídá skládané zdi. Dovolí dotvarování konstrukce a drobné pohyby první řady. Výrobce píše, že polštář obvykle vyhoví pro nižší zdi, u vyšších a zatížených zdí vychází z posouzení betonový základ.
Kontrola. Šířka rýhy metrem, větší než tloušťka zdi z návrhu. Hloubka dna od terénu metrem podle návrhu. Frakce štěrkodrti na dodacím listu. Tloušťka zhutněného polštáře metrem, u typu Löffelstein mezi 45 a 60 cm. U betonového základu šířka a hloubka metrem a třída betonu na dodacím listu betonárny.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte dno výkopu s metrem a zhutněný polštář s metrem před položením první řady. Po položení svahovek už tloušťku nikdo nezměří.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíl Základy a list typu Löffelstein

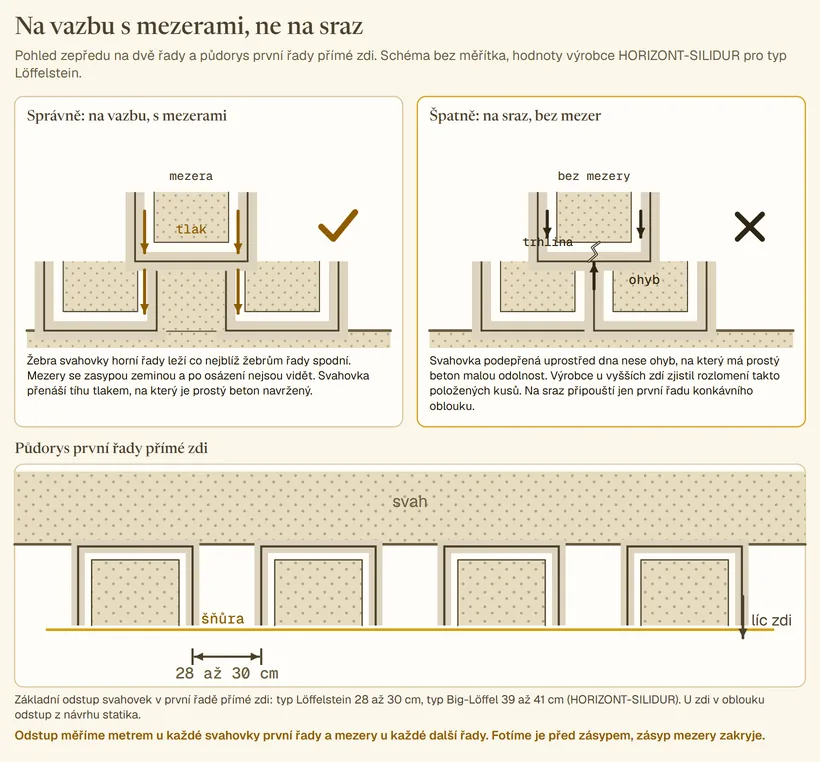

Krok 3: První řada s odstupem 28 až 30 cm
Položte první řadu svahovek na polštář nebo na základ.
- Mezi sousedními svahovkami nechte základní odstup. U přímé zdi z typu Löffelstein výrobce předepisuje 28 až 30 cm, u typu Big-Löffel 39 až 41 cm.
- U zdi v oblouku použijte odstup z návrhu. Výrobce ho u konkávního oblouku zmenšuje až na sraz, u konvexního zvětšuje na maximum.
- Řadu srovnejte podle šňůry a do výšky podle vodováhy.
- Použijte jen celé svahovky bez trhlin a s čistým dnem.
Proč. Odstup svahovek v první řadě určuje, kam dosednou žebra řady další. Výrobce HORIZONT-SILIDUR navrhl svahovky na namáhání tlakem a odstup je součást systému.
Kontrola. Odstup mezi sousedními svahovkami metrem u každé svahovky první řady, u typu Löffelstein v přímé zdi mezi 28 a 30 cm nebo podle návrhu. Linie řady podle šňůry, výška horní hrany vodováhou.
Fotografie. Vyfoťte první řadu s metrem v mezeře před zásypem. Zásyp mezery zakryje.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíly Všeobecné zásady a Zasypávka (rozestupy pro přímé zdi)
Krok 4: Zásyp a hutnění po každé řadě
Každou položenou řadu hned zasypte a zhutněte, teprve pak kladte další.
- Vyplňte vnitřek každé svahovky zeminou až k horní hraně.
- Vyplňte mezery mezi sousedními svahovkami.
- Vyplňte prostor mezi rubem řady a svahem a zhutněte ho.
- Použijte dobře hutnitelný a co nejpropustnější materiál podle návrhu. Tloušťku hutněné vrstvy a hutnicí techniku výrobce neuvádí, řídíme se návrhem.
Proč. Výrobce HORIZONT-SILIDUR píše, že zásyp a hutnění po každé vrstvě vylučuje nadměrné sedání nebo vydutí zdi. ČSN EN 1997-1 v čl. 9.3.1.2 počítá s kontrolou tíhy zásypu během stavby.
Kontrola. Každá svahovka plná k horní hraně, žádná mezera prázdná. Zásyp za rubem zhutněný po celé délce řady. Materiál zásypu odpovídá návrhu, u dovezeného materiálu dodací list. Počet zasypaných řad v zápisu souhlasí s počtem fotek.
Fotografie. Vyfoťte každou zasypanou a zhutněnou řadu před položením další. Jedna fotka na řadu.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíly Všeobecné zásady a Zasypávka. ČSN EN 1997-1, čl. 9.3.1.2
Krok 5: Další řady na vazbu, žebra nad žebry, sklon 3:1
Na zasypanou řadu položte další.
- Kladte na vazbu, žebra svahovek horní řady co nejblíž žebrům řady spodní. Tak to předepisuje výrobce.
- Mezi svahovkami nechte mezeru. Na sraz svahovky nekladte.
- Očistěte dosedací plochy na horní a spodní hraně, zvlášť když zemina obsahuje jíl nebo jinou soudržnou složku.
- Odstup vyšší řady od líce spodní řady udává sklon. Zdi ze svahovek Löffelstein se podle výrobce staví zpravidla se sklonem 3:1, asi 70° od vodorovné, což je i nejvyšší úhel, který konstrukce svahovek dovolí.
- Po položení řady se vraťte ke kroku 4.

Proč. Žebro nad žebrem přenáší tíhu tlakem, na který jsou svahovky z prostého betonu navržené. Výrobce při prohlídkách hotových zdí našel svahovky kladené na sraz, podepřené uprostřed dna. U vyšších zdí se takové svahovky rozlomily. Mezera a čistá dosedací plocha tomu brání.
Kontrola. Sklon líce latí a sklonoměrem proti hodnotě z návrhu. Mezera mezi sousedními svahovkami u každé řady, žádná svahovka na sraz. Dosedací plochy bez nalepené zeminy. Poloha žeber horní řady proti žebrům spodní řady pohledem na každé svahovce před zásypem.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíl Ukládání a plnění svahovek
Krok 6: Filtr nebo drenáž u nepropustného zásypu
Platí pro zeď s málo propustným zásypem, kde může ze svahu nebo z podloží vytékat voda. Tam uložte mezi zásyp a rostlou zeminu vrstvu drenáže nebo filtru. Výrobce to doporučuje jen pro tento případ, u propustného zásypu zvláštní odvodnění nežádá. Trubku, štěrk, geotextilii a vyústění udělejte podle článku drenáž a zásyp za opěrnou zdí.
Proč. Voda zadržená v málo propustném zásypu mění tlak na zeď. ČSN EN 1997-1 v čl. 9.3.1.6 počítá s průsakovými silami při rozdílu hladin vody před zdí a za ní.
Kontrola. Propustnost zásypu podle návrhu. Drenážní vrstva nebo filtr leží mezi zásypem a rostlou zeminou po celé výšce, kterou návrh určil. Vyústění drenáže volné a přístupné pro údržbu, jak chce ČSN EN 1997-1 v čl. 9.4.1.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte drenáž nebo filtr před zásypem. Po zásypu se k nim nikdo nedostane.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíl Odvodnění. ČSN EN 1997-1, čl. 9.3.1.6 a 9.4.1 (8)P
Krok 7: Lavice, poslední řada a osázení
Zeď dokončete podle návrhu.
- U vyšších zdí vložte lavici tam, kde ji návrh kreslí. Výrobce vyšší zdi člení lavicemi.
- Poslední řadu zasypte stejně jako ostatní, svahovky až k horní hraně.
- Sklon líce u konců zdi plynule napojte na přirozený sklon svahu. Systém to dovoluje spojitou změnou odstupu po délce zdi.
- Do svahovek vysaďte rostliny podle návrhu zeleně. Druhy rostlin a substrát výrobce v pokynech neuvádí.
Proč. Osázená zeď je podle výrobce HORIZONT-SILIDUR konstrukce, ve které se vegetace stane součástí zdi. Poslední řada musí být podle výrobce vyplněná zeminou až k horní hraně stejně jako řady pod ní, zásyp drží zeď tíhou.
Kontrola. Lavice v místě a šířce podle návrhu. Každá svahovka poslední řady plná k horní hraně. Napojení na svah bez skoku ve sklonu, měřeno latí a sklonoměrem na obou koncích zdi. Osázení podle návrhu zeleně, zapsané v deníku s datem.
Podklad: HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026, oddíly Všeobecné zásady a Výška opěrné zdi. HORIZONT-SILIDUR s.r.o., stránka výrobce o řadě svahovek Löffelstein, čteno 25. 10. 2026
Převzetí vrstvy zdi ze svahovek Löffelstein
Čtrnáct položek, které se u každé položené řady kontrolují před zásypem a před položením další řady: podklad a odstupy první řady, kladení s mezerami a žebra nad žebry, zásyp a hutnění, fotka a zápis v deníku. Zaškrtněte, co je v pořádku. U každé položky, která v pořádku není, pomůcka řekne, co udělat, než se vrstva zakryje.
Bez JavaScriptu se nic nepočítá. Zaškrtávejte, co je u položené řady v pořádku, a u každé položky, která v pořádku není, si přečtěte větu „Když ne“ pod ní.
Podklad a první řada
Když ne: Nepokládejte první řadu. Doměřte tloušťku, doplňte nebo dohutněte polštář a vyfoťte ho s metrem. Po položení svahovek už tloušťku nikdo nezměří.
Když ne: Řadu nezasypávejte. Svahovky přerovnejte na odstup z návrhu a doměřte každou mezeru znovu. Odstup první řady určuje, kam dosednou žebra všech dalších řad.
Když ne: Srovnejte řadu před zásypem. Zasypanou řadu už nikdo neposune.
Kladení řady
Když ne: Poškozený kus z řady vyndejte, vyfoťte, zapište do stavebního deníku a vraťte dodavateli.
Když ne: Očistěte plochy před položením další řady. Zemina mezi svahovkami mění dosednutí žeber.
Když ne: Zastavte kladení další řady. Svahovky na sraz přerovnejte s mezerou a zapište do deníku, kolik kusů bylo přerovnáno.
Když ne: Přerovnejte svahovky před zásypem řady. Po zásypu se poloha žeber kontrolovat nedá.
Když ne: Zastavte další řadu. Odstup řady upravte na sklon z návrhu a doměřte. Plošší sklon, než počítá návrh, nestavte bez posouzení statikem.
Zásyp a hutnění
Když ne: Doplňte zásyp před položením další řady. Po položení další řady se k vnitřku svahovek nedostanete.
Když ne: Dohutněte zásyp před další řadou po celé délce. Nezhutněné místo za jednou řadou se po položení dalších řad už dohutnit nedá.
Když ne: Zastavte zásyp. Materiál, který návrh neuvádí, do zásypu nedávejte a vyžádejte si k němu stanovisko statika. Dodací list založte k zakázce.
Když ne: Zastavte se před zásypem a vyžádejte si doplnění návrhu. Zásyp bez filtru nebo drenáže tam, kde ji návrh kreslí, zakryje chybu, která se už neopraví.
Doklady a fotky
Když ne: Vyfoťte řadu teď, před položením další. Po zásypu už odstup, žebra ani zhutnění nikdo neověří.
Když ne: Zapište řadu do deníku teď, s datem a podpisy. Bez zápisu vrstva převzatá není.
Hodnoty jsou z montážních pokynů výrobce HORIZONT-SILIDUR pro typ Löffelstein, stav k říjnu 2026. Návrh statika má před nimi přednost. Pomůcka nehodnotí zhotovitele a žádnou cenu neuvádí. Co musí být v nabídce na opěrnou zeď, kontroluje pomůcka v článku cena opěrné zdi. S JavaScriptem zůstávají zaškrtnutí jen v tomto prohlížeči a tlačítko Vynulovat je smaže. Nic se neodesílá.
Časté dotazy
Můžou se svahovky Löffelstein klást na sraz, aby zeď vypadala celistvě?
Ne. Výrobce HORIZONT-SILIDUR při prohlídkách hotových zdí zjistil, že svahovka položená bez mezery je podepřená uprostřed dna a prostý beton pak nese ohyb, na který není navržený. U vyšších zdí došlo k rozlomení svahovek. Mezery se zasypou zeminou a po osázení nejsou vidět. Na sraz připouští výrobce jen první řadu konkávního oblouku.
Proč se zásyp hutní po každé řadě?
Výrobce HORIZONT-SILIDUR píše, že zásyp a hutnění po každé vrstvě vylučuje nadměrné sedání nebo vydutí zdi. Vnitřek svahovek a mezery mezi nimi jdou vyplnit a zhutnit jen u otevřené řady, po položení další řady se k nim nedostanete. U plochého sklonu 60° a méně od vodorovné výrobce upozorňuje, že sesednutí zásypu může ohrozit stabilitu zdi. Plochý sklon proto stavíme jen podle návrhu a každou řadu hutníme zvlášť.
Proč mají svahovky v jedné dodávce různou barvu?
Svahovky jsou z prostého betonu a rozdíl v barvě jednotlivých záměsí může být podle výrobce dán odlišnou barvou kameniva. Výrobce HORIZONT-SILIDUR uvádí, že se barva v hotové konstrukci brzy sjednotí a na vzhled díla to nemá vliv. Důvod k reklamaci to není, rozlomená nebo prasklá svahovka ano.
Co děláme se svahovkou poškozenou při dodání?
Do zdi ji nedáme. Výrobce připouští jen svahovky nepoškozené při dopravě, ukládání a hutnění zásypu. Poškozený kus vyfotíme, zapíšeme do deníku a vrátíme dodavateli. Svahovku jen znečištěnou soudržnou zeminou očistíme na dosedacích plochách a použijeme.
Další díly poradny
- Opěrné zdi
Svahové tvárnice na svah
Kdy svahovky stačí a kdy je potřeba opěrná zeď. Hranice výšky podle DITON a devět kroků stavby s kontrolami.
- Opěrné zdi
Drenáž a zásyp za opěrnou zdí
Fólie na rubu, trubka ve štěrku u základu, zásyp podle statického návrhu, odtok vody mimo základ a mimo souseda.
- Opěrné zdi
Svahovky Löffelstein: typy a výška zdi
Media-Löffel, Löffelstein a Big-Löffel v jedné tabulce: rozměry, hmotnost, spotřeba a základ podle výrobce. Co potřebuje statik.
Chcete opěrnou zeď ze svahovek Löffelstein?
Přijedeme na místo zdarma, změříme výškový rozdíl a zapíšeme, co bude nad zdí. Nabídku dostanete po položkách. Zeď stavíme podle návrhu statika investora. Fotky polštáře, první řady a každé zasypané řady vidíte v Open Book.
Zdroje a předpisy
- HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, vydání neuvedeno, staženo 25. 10. 2026: kladení na vazbu s mezerami a zásyp po každé vrstvě včetně vnitřku svahovek a prostoru ke svahu, žebra horní řady co nejblíž žebrům spodní, rozlomení svahovek kladených na sraz u vyšších zdí, sklon zpravidla 3:1 (asi 70°, nejvyšší úhel 70°), plošší sklon 60° a méně s rizikem sesednutí zásypu, základní odstup v přímé zdi Löffelstein 28 až 30 cm a Big-Löffel 39 až 41 cm, hutněný štěrkodrťový polštář se šířkou větší než tloušťka zdi a spárou v nezámrzné hloubce, pevný základ podle posouzení, odvodnění koncepcí a drenáž nebo filtr jen u nepropustného zásypu, lavice u vyšších zdí, barva šarží, jen nepoškozené a neznečištěné svahovky.
- HORIZONT-SILIDUR s.r.o., Montážní pokyny pro zhotovování opěrných, zárubních, příp. obkladních zdí ze svahovek Löffelstein, list typu Löffelstein, vydání neuvedeno, staženo 25. 10. 2026: od výšky 3 m doporučení statického posouzení a betonového základu, podsyp ze štěrkodrti frakce 0/32 nebo 0/63 v tloušťce 45 až 60 cm, u zatížených zdí betonový základ šířky 45 až 60 cm a hloubky 20 až 30 cm s individuálním posouzením.
- HORIZONT-SILIDUR s.r.o., stránka výrobce o řadě svahovek Löffelstein, čteno 25. 10. 2026: svahovky z prostého betonu navržené na namáhání tlakem, osázení vegetací, která se stane součástí zdi.
- ČSN EN 1997-1 Eurokód 7, Navrhování geotechnických konstrukcí, část 1: čl. 9.1.2 gravitační zdi, čl. 9.3.1.2 kontrola tíhy zásypu během stavby, čl. 9.3.1.3 zatížení povrchu nad zdí, čl. 9.3.1.6 průsakové síly při rozdílu hladin vody, čl. 9.4.1 (8)P přístup k údržbě drenáže.
