Pracovní postup

Strop Miako: postup montáže od koruny zdiva po odstranění podpěr

Krátká odpověď: strop Miako se montuje v sedmi krocích. Nosníky se uloží na zdivo, podepřou nejvýš po 1,8 m a nadvýší. Mezi ně přijdou vložky, výztuž a beton. Podpěry pod stropem zůstávají zhruba 4 týdny. Hodnoty v návodu jsou z montážních návodů HELUZ a Wienerberger.

Stáhnout návod v PDF 2 strany A4 k vytištění · 7 kroků s kontrolami k odškrtnutí · PDF, 0,5 MB

Čtení 15 minutPíše Bee Workers s.r.o.

  1. Pro koho je tento postup?
  2. Co je strop Miako?
  3. Kdy strop Miako stavíme a kdy ne?
  4. Co z montáže stropu uvidíte jako investor?
  5. Pracovní postup pro zedníky a mistry

Pro koho je tento postup?

Pro zedníky a mistry, kteří pro nás stropy montují, a pro investora, který chce vědět, co se na jeho stavbě děje. Je to náš technologický standard a zveřejňujeme ho celý. U každého kroku vidíte, co měříme a co fotíme.

Statiku a kladečský plán stropu nezajišťujeme. Dodává ho výrobce stropu k materiálu nebo projektant investora. Bez kladečského plánu strop nemontujeme.

Co je strop Miako?

Strop Miako je keramobetonový vložkový strop. Na zdivo se uloží nosníky s prostorovou příhradovou výztuží. Mezi ně se nasucho vyskládají keramické vložky MIAKO. Celé se to zalije betonem a teprve pak strop nese.

Vrstva betonu nad vložkami se jmenuje nadbetonávka. HELUZ ji dělá 40 nebo 60 mm. Hotový strop má tloušťku 210 až 290 mm.

Nosníky se vyrábějí po 250 mm délky. Nosník do délky 6,25 m je 175 mm vysoký. Nosník od 6,5 do 8,25 m je 230 mm vysoký. Vlastní tíha hotového stropu je podle technického listu Wienerberger 3,14 až 4,06 kN/m² podle tloušťky a rozteče. Požární odolnost je REI 120 bez omítky.

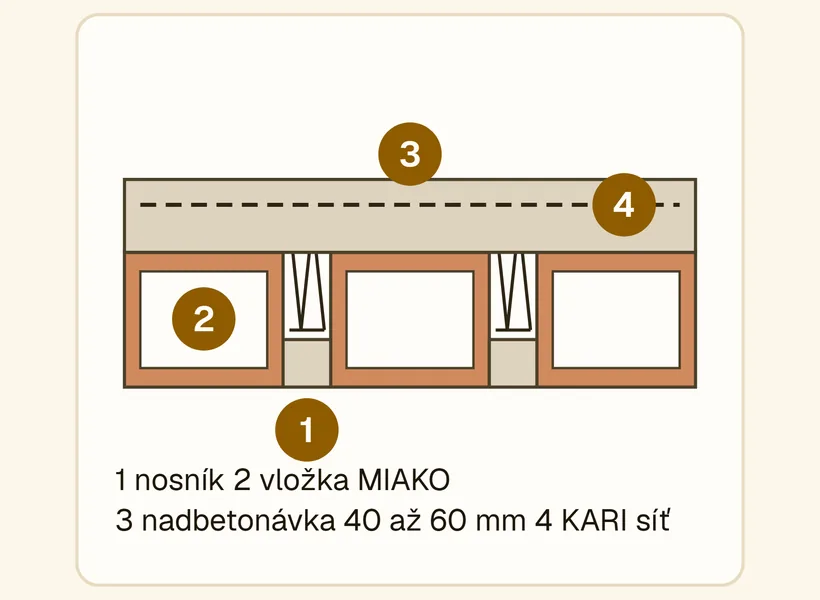

Řez keramobetonovým vložkovým stropem: nosník s prostorovou výztuží, vložky MIAKO mezi nosníky, nadbetonávka 40 až 60 mm a KARI síť v ní.
Schéma bez měřítka. Strop je hotový až zmonolitněním: nosník, vložka a beton pracují jako žebrová deska.

Kdy strop Miako stavíme a kdy ne?

Stavíme ho u zděných rodinných domů, kde je to nejčastější typ stropu. Zdivo, překlady, věncovky i strop jsou z jednoho systému. Strop se dá v malém rozsahu upravit přímo na stavbě, třeba výměnou u komína nebo zkráceným nosníkem na skrytém průvlaku. Podhled je rovný a jde rovnou omítat.

Počítejte s mokrým procesem a s podpěrami pod stropem několik týdnů po betonáži. Dlouhé nosníky potřebují uprostřed příčné ztužující žebro. Nosníky nad 7 m jsou zdvojené nebo mají přidanou výztuž podle kladečského plánu.

Bez kladečského plánu strop nestavíme. Balkon bez prvku s izolací a nosnou výztuží v plánu nebetonujeme. Strop nezaléváme, dokud výztuž není vyfocená a převzatá zápisem v deníku. Práci zastavíme i tehdy, když si zedník není jistý podepřením, vázáním nebo stavem zdiva.

Co z montáže stropu uvidíte jako investor?

Fotíme korunu zdiva, uložení nosníků, podpěry s nadvýšením, výztuž před betonáží, betonáž a ošetřování. Fotky vidíte průběžně v Open Book. Bez fotodokladu výztuže nezaléváme.

Když máte technický dozor, pozvěte ho na přejímku výztuže den před betonáží. Co na stropě měří, popisuje článek o převzetí výztuže před betonáží stropu.

Pracovní postup pro zedníky a mistry

Tato část je pro vás, kdo strop na stavbě montujete. Kroky jdou v pořadí, v jakém se strop dělá. Předpis výrobce a kladečský plán konkrétní stavby mají vždy přednost před tímto postupem. Bezpečnostní oddíl shrnuje požadavky výrobců a nařízení vlády č. 362/2005 Sb. Nenahrazuje plán BOZP, školení ani pokyny koordinátora na konkrétní stavbě.

Bezpečnost při montáži stropu

Podklad: nařízení vlády č. 362/2005 Sb., montážní návody výrobců

Krok 1: Kontrola zdiva a kladečského plánu

Změřte světlou vzdálenost nosných stěn a porovnejte ji s kladečským plánem. HELUZ dovoluje odchylku nejvýš +20 mm. Větší světlost znamená kratší uložení nosníku nebo delší nosníky. Obojí schvaluje projektant.

Zkontrolujte rovinnost koruny zdiva dvoumetrovou latí. Výšku koruny po obvodu změřte nivelačním přístrojem nebo laserem.

Porovnejte dodaný materiál s kladečským plánem kus po kuse:

  • délky a počet nosníků,
  • typ a počet vložek,
  • výšku věncovek.

Proč. Nosník s kratším uložením, než předepisuje výrobce, nemá kotvení, se kterým statik počítal.

Kontrola. Světlost v toleranci, koruna v toleranci výrobce, materiál souhlasí s plánem. Nálezy zapište do deníku na domeum.app.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte korunu zdiva po obvodu a lať s klínem v místě největší nerovnosti.

Podklad: HELUZ, Montážní návod MIAKO, body 1 a 2

Krok 2: Vyrovnání koruny zdiva a asfaltový pás

U broušených cihel na tenkovrstvou maltu je koruna rovná. Dorovnávají se jen překlady. Korunu vyrovnejte maltou v tloušťce nejméně 10 mm, když platí jedna z těchto věcí:

  • odchylka na dvoumetrové lati je větší než 5 mm,
  • rozdíl mezi nejvyšším a nejnižším místem koruny je větší než 10 mm,
  • zdivo je z nebroušených cihel.

Na vyrovnané zdivo položte těžký asfaltový pás tloušťky nejméně 3,5 mm nebo separační pás výrobce. Pás patří jen pod budoucí věnec a jen tam, kde strop leží na zdivu. Na překlady nad otvory se pás nepokládá. Tam jdou nosníky do lože z cementové malty.

Proč. Pás odděluje strop od zdiva. Omezuje vodorovné trhliny v místě napojení a přenos zvuku do stěn. Na překladu by pás zrušil spolupůsobení překladu se stropem.

Kontrola. Lať 2 m na koruně po obvodu. Pás souvislý pod celým věncem a nikde nad překlady.

Vyrovnání koruny a pás pod stropem
SystémPodle předpisu výrobcePředpis
HELUZ MIAKOVyrovnat maltou nejméně 10 mm při odchylce nad 5 mm na 2 m nebo při rozdílu nad 10 mm. Těžký asfaltový pás nejméně 3,5 mm pod věncem.Montážní návod MIAKO, body 2 a 3
Porotherm stropU broušených cihel trámy přímo na těžký asfaltový pás. U nebroušených do lože z cementové malty do 10 mm. Pás nikdy nad překlady.Technický list Porotherm strop, verze 150126

Fotografie. Vyfoťte položený pás po obvodu před uložením prvního nosníku.

Podklad: HELUZ, Montážní návod MIAKO, body 2 a 3

Krok 3: Uložení nosníků a montážní podepření s nadvýšením

Nosníky ukládejte podle kladečského plánu. Začněte od schodiště nebo komína, nebo od stěny, u které podle plánu začíná první řada vložek. Osovou vzdálenost 500 nebo 625 mm vymezte krajními vložkami na obou koncích nosníku. Nosníky do vložek nedoklepávejte.

Hned po rozmístění nosníky podepřete. Liniové podpěry jsou dřevěné trámy nejméně 120/140 mm nebo systémové bednění, pod nimi stojí sloupky. Při podepírání rovnou nastavte nadvýšení uprostřed délky nosníku podle plánu. Konce nosníků přitom zůstávají uložené na zdivu.

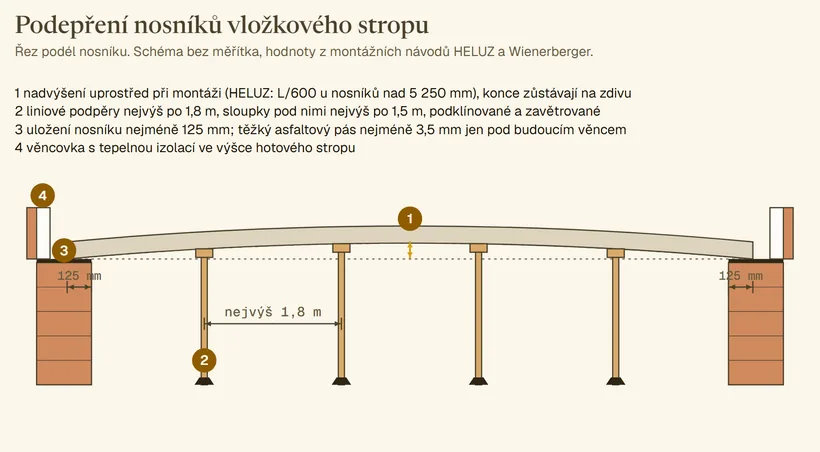

Řez podél nosníku vložkového stropu uloženého na dvou zdech: uložení 125 mm na každé straně, těžký asfaltový pás pod budoucím věncem, věncovka s tepelnou izolací, nosník nadvýšený uprostřed, liniové podpěry nejvýš po 1,8 m se sloupky.
Sloupky pod liniovými podpěrami stojí nejvýš po 1,5 m, podklínované a zavětrované.

Proč. Nepodepřený nosník se pod vložkami prohne a nadvýšení už nejde udělat. Nadvýšení vyrovná průhyb po odstranění podpěr.

Kontrola. Uložení každého nosníku změřte metrem. Rozteč podpěr a sloupků změřte pásmem. Nadvýšení ověřte nivelačním přístrojem proti hodnotě z kladečského plánu. Sloupky stojí svisle, podklínované a zavětrované. Ve druhém podlaží stojí sloupky nad sloupky dolního podlaží na „bačkorách“. HELUZ pro ně předepisuje hranoly nejméně 100/120 mm o délce 0,5 m.

Uložení, rozteče podpěr a nadvýšení podle výrobce
SystémPodle předpisu výrobcePředpis
HELUZ MIAKOUložení nejméně 125 mm. Liniové podpěry nejvýš po 1,8 m, sloupky nejvýš po 1,5 m. Nadvýšení podle plánu, jinak u nosníků nad 5 250 mm L/600.Montážní návod MIAKO, body 4 a 5
Porotherm stropUložení nejméně 125 mm. Podpory nejvýš po 1,8 m, sloupky nejvýš po 1,5 m. Při štíhlosti nad 15 vzepětí 1/400 rozpětí.Technický list Porotherm strop, verze 150126

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte uložení nosníků na zdivu s metrem a celou soustavu podpěr před kladením vložek.

Podklad: HELUZ, Montážní návod MIAKO, body 4 a 5

Krok 4: Kladení vložek, výměny a ztužující žebra

Vložky klaďte až po podepření a nadvýšení nosníků. Kladou se nasucho v řadách kolmo na nosníky, od jedné stěny ke druhé. Po vložkách choďte jen po pojezdových prknech tloušťky nejméně 24 mm. Na nízké vložky výšky 80 mm se nestoupá nikdy.

Prostupy širší než 450 mm řešte stropní výměnou z nízkých vložek podle kladečského plánu. Jde o komín, výlez nebo podestu. Vznikne skrytý průvlak, který se vyztuží a vynese zkrácené nosníky. Komín musí stropem procházet volně, s mezerou nejméně 20 mm na každou stranu.

U nosníků delších než 6,25 m udělejte uprostřed příčné ztužující železobetonové žebro z nízkých vložek. Wienerberger žebro předepisuje od rozpětí nad 6 m. Výztuž žebra je podle plánu.

Pod těžkou příčkou rovnoběžnou s nosníky uložte zdvojený nosník nebo zesílenou výztuž přesně podle kladečského plánu. Příčka se k hotovému stropu nahoře napojuje pružnou spárou, ne natvrdo.

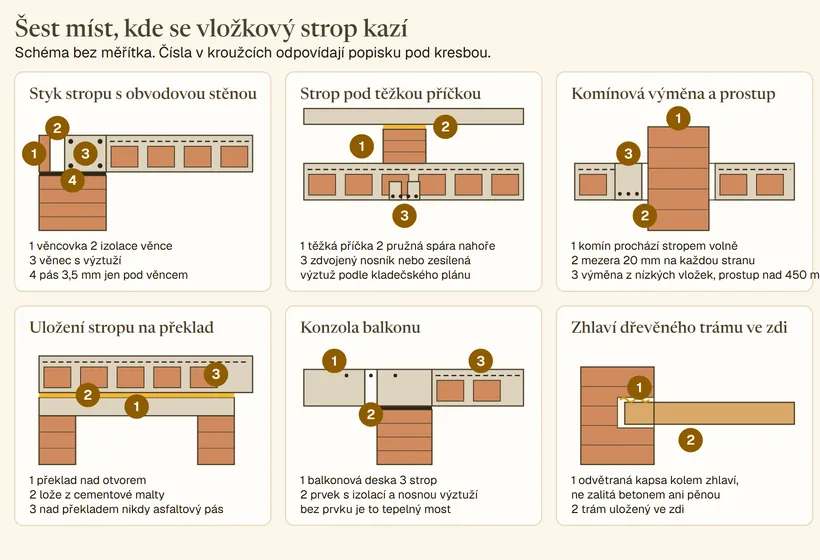

Šest řezů kritickými místy vložkového stropu: styk stropu s obvodovou stěnou s věncovkou, tepelnou izolací, věncem s výztuží a pásem pod věncem; strop pod těžkou příčkou se zdvojeným nosníkem a pružnou spárou nahoře pod stropem vyššího podlaží; komín procházející stropem volně s mezerou 20 mm a výměnou z nízkých vložek; uložení stropu na překlad do maltového lože bez asfaltového pásu; konzola balkonu s prvkem s izolací a nosnou výztuží; zhlaví dřevěného trámu v odvětrané kapse zdi.
Schéma bez měřítka. Montuje se podle kladečského plánu a předpisu výrobce, ne podle zvyku.

Proč. Žebro rozděluje zatížení na sousední nosníky a brání rozdílnému průhybu. Výměna bez výztuže je díra v nosné konstrukci.

Kontrola. Nízké vložky jen tam, kde je plán má. Každá výměna a každé žebro má výztuž podle plánu připravenou před betonáží.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte každou výměnu a každé žebro s výztuží před betonáží, s kladečským plánem v záběru.

Podklad: HELUZ, Montážní návod MIAKO, bod 6. Wienerberger, Technický list Porotherm strop

Krok 5: Věncovky, tepelná izolace a výztuž

Po obvodu vyzděte na sraz věncovky ve výšce hotového stropu. K vnitřní straně věncovek přiložte tepelnou izolaci v tloušťce podle projektu. Každou třetí věncovku přivažte drátem k výztuži nosníku, jak doporučuje HELUZ.

Na celou plochu stropu položte KARI síť podle kladečského plánu na distanční podložky. HELUZ bez jiného určení předepisuje síť ø 4/150 × ø 4/150. Sítě stykujte přesahem v obou směrech. HELUZ chce přesah 210 mm, tedy 50 průměrů drátu. Wienerberger chce nejméně dvě oka. V jednom bodě se překrývají nejvýš tři sítě. Styk nikdy neleží nad vnitřní nosnou stěnou.

Nad podporami doplňte příložky nebo zesílenou síť podle plánu. Sítě po obvodu zatáhněte za vnitřní líc zdiva. Výztuž věnců, žeber, výměn a napojení schodiště uložte podle dokumentace. Do rohů věnců dejte rohové příložky.

Balkonovou desku uložte před betonáží podle kladečského plánu spolu s prvkem s izolací a nosnou výztuží. Ten prvek balkon tepelně oddělí od stropu. Balkon bez tohoto prvku v plánu nebetonujeme. Byl by to tepelný most přes celou šířku stropu.

Proč. Síť bez krytí koroduje a nepřenese záporné momenty nad podporou. Věncovka bez přivázání se při betonáži vyvalí i s izolací.

Kontrola. Krytí sítě shora 15 mm, v místě stykování nejméně 10 mm. Distančníky podle tloušťky nadbetonávky: 15 mm při 40 mm, 30 mm při 60 mm pro ø 4 a 5. Přesahy přeměřte metrem. Rohové příložky ve všech rozích věnců. Krytí výztuže ve věnci nejméně 20 mm.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte celou plochu výztuže, detail stykování sítí s metrem, distančníky a výztuž věnců v rozích. Je to poslední chvíle, kdy jde výztuž vidět.

Podklad: HELUZ, Montážní návod MIAKO, body 7 a 8. Wienerberger, Technický list Porotherm strop

Krok 6: Betonáž stropu

Betonujte, až jsou uložené všechny dílce, výztuž i bednění prostupů. Výztuž musí být převzatá zápisem v deníku. Když je na stavbě technický dozor investora, čeká se na jeho souhlas.

Před betonáží zkontrolujte čistotu stropu. Podbedněte mezery mezi dílci a zdivem, kudy by beton vytékal. Vložky pokropte vodou.

Beton ukládejte rovnoměrně v pruzích ve směru nosníků. Nehromaďte ho na jednom místě. Nepouštějte beton z výšky a nesměrujte hadici čerpadla na věncovky. Pruh se nepřerušuje. Pracovní spáru dělejte jen uprostřed mezi dvěma nosníky, nikdy nad nosníkem. Hlídejte stejnou tloušťku nadbetonávky nad vložkami i v místě nadvýšení.

Hutněte ponorným vibrátorem a vibrační latí. U věnců vedle izolace hutněte šetrně vpichy. Povrch stáhněte latí. Montážní zatížení osobami a materiálem nesmí podle Wienerberger překročit 1,5 kN/m².

Proč. Beton nahromaděný na jednom místě přetíží nosníky i podpěry. Spára nad nosníkem rozdělí žebro, které má přenášet smyk.

Kontrola. Dodací list betonu proti objednávce: třída, konzistence, kamenivo. Teplota vzduchu. Tloušťka nadbetonávky měřená hřebem na více místech.

Beton a podmínky betonáže podle výrobce
SystémPodle předpisu výrobcePředpis
HELUZ MIAKOC20/25-XC1, Dmax 16 mm, konzistence S3. Optimální teplota +15 až 25 °C. V zimě a v létě zásady výrobce betonu.Montážní návod MIAKO, bod 9
Porotherm stropBeton nejméně C20/25 měkké konzistence, nadbetonávka 60 mm. Betonáž v pruzích ve směru trámů, spára jen mezi trámy.Technický list Porotherm strop, verze 150126

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte dodací list betonu, průběh betonáže v pruzích a hotový povrch s měřením tloušťky.

Podklad: HELUZ, Montážní návod MIAKO, bod 9

Krok 7: Ošetřování, zatěžování a odstranění podpěr

Udržujte beton vlhký, zejména prvních 7 dní. Čerstvý nezatuhlý beton nekropte proudem vody. Nekropte ani vodou s výrazně jinou teplotou, než má povrch. V létě strop zakrývejte.

Palety cihel nebo jiný materiál ukládejte na strop nejdřív 7. den po betonáži. Dávejte je co nejblíž nosným stěnám a jen v jedné vrstvě.

Podpěry odstraňte nejdřív po dosažení normové pevnosti betonu. HELUZ uvádí zhruba 4 týdny. Odstraňujte je vždy od horního podlaží ke spodnímu.

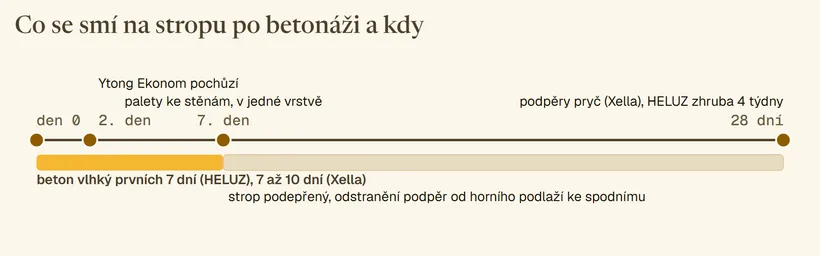

Časová osa po betonáži stropu: den 0 betonáž, druhý den strop Ytong Ekonom pochůzí, od sedmého dne palety ke stěnám v jedné vrstvě, po 28 dnech odstranění podpěr podle Xella a zhruba po čtyřech týdnech podle HELUZ; prvních dní se beton udržuje vlhký.
Podpěry se odstraňují až po dosažení normové pevnosti betonu, vždy od horního podlaží ke spodnímu.

Proč. Beton bez vody prvních dní popraská a nedosáhne pevnosti. Podpěry odstraněné dřív nechají strop prohnout pod zdivem dalšího podlaží.

Kontrola. Zápis o začátku a konci ošetřování v deníku. Datum betonáže napsané na stěně u schodiště. Podpěry odstraněné až po termínu.

Fotografie. Vyfoťte ošetřovaný strop a datum betonáže. Den odstranění podpěr zapište do deníku.

Podklad: HELUZ, Montážní návod MIAKO, body 5 a 9

Nejčastější chyby, které tento postup vylučuje

Časté dotazy

Jak dlouho zůstávají podpěry pod stropem Miako?

Do dosažení normové pevnosti betonu, podle HELUZ zhruba 4 týdny. Odstraňujeme je od horního podlaží ke spodnímu. Palety materiálu smí na strop nejdřív 7. den po betonáži, ke stěnám a v jedné vrstvě.

Dá se strop Miako udělat bez jeřábu?

Nosník váží podle HELUZ 20 až 26 kg na metr délky. Nosníky do 4,5 m váží do 100 kg a dají se uložit ručně. Delší nosníky váží víc a výrobce pro ně doporučuje jeřáb nebo auto s hydraulickou rukou. Vložky váží 6 až 15 kg.

Proč se asfaltový pás nedává nad překlad?

Pás pod věncem odděluje strop od zdiva a brání vodorovným trhlinám. Nad překladem by zrušil spolupůsobení překladu se stropem. Tam jdou nosníky do lože z cementové malty, jak uvádí Wienerberger.

Další díly poradny

Chystáte hrubou stavbu a chcete vidět, co je ve stropu?

Na našich stavbách fotíme uložení nosníků, podpěry, výztuž a betonáž dřív, než je zakryje beton a podlaha. Fotky, dodací listy betonu a faktury za materiál vidíte průběžně v Open Book.

Zdroje a předpisy

  1. HELUZ, Montážní návod pro keramické stropy HELUZ MIAKO: tolerance světlosti +20 mm, vyrovnání koruny, asfaltový pás 3,5 mm, uložení 125 mm, podpěry 1,8 a 1,5 m, nadvýšení L/600, výměny nad 450 mm, žebro u nosníků nad 6,25 m, KARI síť ø 4/150 a přesah 210 mm, krytí 15 mm, beton C20/25 S3 Dmax 16, pruhy a spára, ošetřování 7 dní, palety od 7. dne, podpěry cca 4 týdny, pojezdová prkna 24 mm.
  2. Wienerberger, Technický list Stropní konstrukce Porotherm strop, verze 150126 (15. 1. 2026): uložení 125 mm, pás nikdy nad překlady, podpory 1,8 m a sloupky 1,5 m, vzepětí 1/400 při štíhlosti nad 15, žebro nad 6 m, síť přesahem dvou ok v poli, beton C20/25, nadbetonávka 60 mm, montážní zatížení 1,5 kN/m², nízké vložky jen pod beton, REI 120 bez omítky, akustika holého stropu a s těžkou plovoucí podlahou.
  3. Nařízení vlády č. 362/2005 Sb., o bližších požadavcích na bezpečnost a ochranu zdraví při práci na pracovištích s nebezpečím pádu z výšky nebo do hloubky.
  4. Zákon č. 283/2021 Sb., stavební zákon: vedení stavebního deníku.
