Domů · Poradna: stropy

Pracovní postup

Strop Ytong Ekonom a Klasik: montáž bez jeřábu krok za krokem

Krátká odpověď: strop Ytong montujeme bez jeřábu. Nosníky uložíme na zdivo nejméně 150 mm, podepřeme je a vyskládáme vložky. Žebra, věnce a u Klasiku síť zalijeme betonem a podpěry necháme stát 28 dní. Hodnoty jsou z podkladů Xella.

Stáhnout návod v PDF 2 strany A4 k vytištění · 6 kroků s kontrolami k odškrtnutí · PDF, 0,5 MB

Čtení 12 minutPíše Bee Workers s.r.o.

  1. Pro koho je tento postup?
  2. Co je strop Ytong?
  3. Kdy strop Ytong stavíme a kdy ne?
  4. Co ze stropu uvidíte jako investor?
  5. Pracovní postup pro zedníky a mistry

Pro koho je tento postup?

Pro zedníky a mistry, kteří pro nás stropy montují. Je to náš pracovní standard a zveřejňujeme ho celý. Investor z něj vidí, podle čeho se strop jeho domu dělá a co si může na stavbě sám zkontrolovat.

Statiku a kladečský plán (výkres, kde leží každý nosník a vložka) nezajišťujeme. Dodává ho výrobce stropu k materiálu nebo projektant investora. Bez něj strop nemontujeme.

Co je strop Ytong?

Strop Ytong je vložkový strop z pórobetonu. Nosníky jsou železobetonové, s betonovou patkou 120 × 40 mm a příhradovou výztuží. Mezi nimi leží nevyztužené vložky z pórobetonu Ytong.

Xella dodává dvě varianty.

Nosníky se vyrábějí v délkách do 7,6 m. Na zakázku do 8,2 m. Kladou se v osové rozteči 580 nebo 680 mm. Vložky jsou pochůzné, ale křehké. Požární odolnost stropu je REI 30 bez omítky. S omítkou tloušťky 20 mm je REI 60.

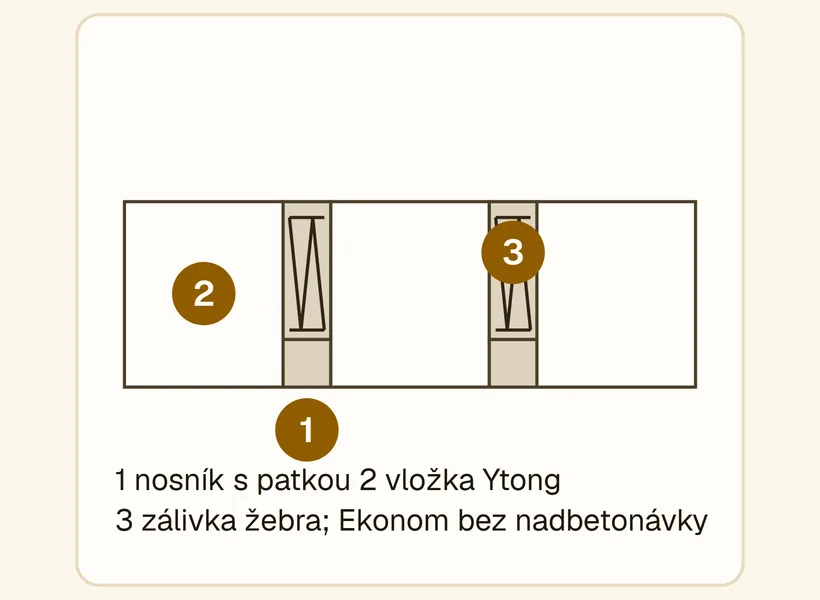

Řez pórobetonovým vložkovým stropem: nosník s betonovou patkou a příhradovou výztuží, pórobetonové vložky Ytong, zálivka žebra mezi vložkami, u varianty Ekonom bez nadbetonávky.
Schéma bez měřítka. Ekonom má jen zálivku žeber a věnců, Klasik navíc nadbetonávku 50 mm se sítí.

Kdy strop Ytong stavíme a kdy ne?

Stavíme ho na stavbách bez jeřábu a tam, kde je zdivo z Ytongu a strop má být ze stejného systému. Dílce jsou lehké. Podhled je rovný bez vyrovnávání. Kladečský plán dodá výrobce k dodávce materiálu.

Plán musí ověřit autorizovaná osoba. Bez ověřeného plánu Xella za konstrukci neručí a my strop nemontujeme. Práci zastavíme také při pochybnosti o podepření, o vázání dílců nebo o stavu zdiva, dokud ji nevyřeší mistr.

Co ze stropu uvidíte jako investor?

Fotíme uložení nosníků, podpěry a výztuž žeber a věnců před betonáží. Fotíme betonáž a ošetřování. Fotky vidíte v Open Book. Bez fotodokladu výztuže nezaléváme. Co na stropě kontroluje technický dozor investora, popisuje článek o převzetí výztuže před betonáží.

Pracovní postup pro zedníky a mistry

Tato část je pro vás, kdo strop na stavbě montujete. Kroky jdou v pořadí, v jakém se strop dělá. Předpis výrobce a kladečský plán konkrétní stavby mají přednost před tímto postupem. Bezpečnostní oddíl shrnuje požadavky výrobců a nařízení vlády č. 362/2005 Sb. Nenahrazuje plán BOZP, školení ani pokyny koordinátora na stavbě.

Bezpečnost při montáži stropu

Podklad: nařízení vlády č. 362/2005 Sb.; montážní návody výrobců

Krok 1: Kladečský plán, dodávka a koruna zdiva

Před vykládkou porovnejte dodané nosníky s objednávkou a kladečským plánem. Sedět musí délka i výška každého nosníku. Na stavbě bez jeřábu vykládejte nosníky hydraulickou rukou rovnou z vozidla na korunu zdi. Vyrovnávací věnec na koruně nepotřebujete, rovinu koruny dělá přesné zdění. Rovinnost koruny zkontrolujte latí. Výšku koruny po obvodu změřte laserem.

Proč. Nosník jiné délky nebo výšky, než má plán, nemá únosnost, se kterou statik počítal.

Kontrola. Počet, délky a výšky nosníků podle plánu. Typy vložek podle plánu. Koruna rovná pod latí a ve stejné výšce po celém obvodu.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte dodávku s dodacím listem a korunu zdiva po obvodu.

Podklad: Xella, Stropy Ytong postup montáže, body 1 až 3

Krok 2: Uložení nosníků a podepření

Nosníky rozložte podle kladečského plánu. Na každý konec nosníku vložte jednu vložku, ta vymezí rozteč. Nosník musí ležet na zdivu nejméně 150 mm, pokud statický výpočet neurčí jinak. Krajní řada vložek leží přímo na nosné zdi. Její uložení je nejméně 40 mm. Hned po položení nosníků postavte podpěry. Stojky stavějte v rastru nejvýš 1,6 × 1,6 m. Teprve pak pokládejte další vložky. Po uložení všech vložek a výztuže srovnejte strop nivelačním přístrojem nebo laserem. Střední podpory zvedněte o nadvýšení (zvednutí středu stropu nad vodorovnou rovinu) podle tabulky výrobce pro dané rozpětí. Nadvýšení je nejvýš L/250 podle ČSN EN 1992-1-1. Nastavitelné stojky to umožňují.

Proč. Nosník zatížený vložkami bez podepření se prohne a prohnutí ve stropu zůstane.

Kontrola. Uložení nosníků metrem, nejméně 150 mm. Rastr podpěr pásmem. Nadvýšení laserem proti tabulce výrobce.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte uložení nosníků s metrem a podpůrnou konstrukci.

Podklad: Xella, Stropy Ytong postup montáže, body 3, 4 a 9; produktový list, čl. o nadvýšení

Krok 3: Vložky, příčná žebra a výměny

Vložky jsou pochůzné. Jedna unese bodové zatížení 450 kg. Další vložky k uložení smíte rozvážet kolečky po položených. Na nízké doplňkové vložky nestoupejte. Když leží vedle sebe dvě nebo víc nízkých vložek pro betonový pás, podepřete je celoplošně. U stropu Ekonom je snížená každá pátá vložka, místo určuje kladečský plán. Snížené vložky tvoří bednění příčného žebra. Do žebra važte výztuž ø 8 mm na horní prut nosníků a kotvěte ji do obou protilehlých věnců. Komín musí procházet stropem volně. Nosník v místě komína zkraťte a podepřete železobetonovou výměnou. Stejně to udělejte u schodiště.

Proč. Příčná žebra spojují nosníky a rozdělují mezi ně zatížení. Bez nich pracuje každý nosník sám.

Kontrola. Snížené vložky na místech podle plánu. Výztuž žeber ø 8 mm zavázaná a kotvená do obou věnců. Výměny u komína a schodiště podle plánu.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte každé žebro a výměnu s výztuží před betonáží.

Podklad: Xella, Stropy Ytong postup montáže, body 5 až 8; produktový list, upozornění k nízkým vložkám

Krok 4: Výztuž věnců a u Klasiku síť

Výztuž věnců ukládejte podle kladečského plánu. Může být z předem svázaných armokošů. V rozích a koutech propojte věnce betonářskou ocelí ve tvaru L. U stropu Klasik položte na celou plochu síť ø 5/150 × ø 5/150. Síť leží na distančních kroužcích nebo tyčích, aby měla krytí betonem nejméně 10 mm.

Proč. Síť položená přímo na vložky bez distančníků nemá krytí a leží ve špatné výšce průřezu.

Kontrola. Armokoše podle plánu. L příložky ve všech rozích. U Klasiku krytí sítě nejméně 10 mm.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte výztuž věnců v rozích a celou plochu sítě s distančníky.

Podklad: Xella, Stropy Ytong postup montáže, body 9 a 10b

Krok 5: Betonáž

Před betonáží strop důkladně navlhčete vodou. Platí to hlavně pro Ekonom v letních teplotách. Betonujte betonem C25/30. Směs musí být čerpatelná, s kamenivem 4 až 8 mm. Nejlépe ji dostanete nahoru čerpadlem z domíchávače. Jde to i ručně s rozvážením kolečky. Hutněte ponorným vibrátorem. Betonujte bez přerušení. O přerušení a o pracovní spáře rozhoduje stavbyvedoucí. Beton rozprostírejte v co největší ploše a hlídejte rovinnost povrchu. Strop Ekonom po zabetonování nevyrovnávejte další vrstvou, není to potřeba.

Proč. Suché vložky odsají z betonu vodu a žebro nedosáhne pevnosti. Hrubší kamenivo úzkým žebrem neprojde.

Kontrola. Dodací list betonu: C25/30 a kamenivo 4 až 8 mm. Navlhčení před betonáží. Hutnění vibrátorem. Rovinnost povrchu latí.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte dodací list betonu, betonáž a hotový povrch.

Podklad: Xella, Stropy Ytong postup montáže, body 10a až 14b

Krok 6: Ošetřování a odstranění podpěr

Beton vlhčete 7 až 10 dní po betonáži. Strop Ekonom je podle výrobce druhý den pochůzí. Na dalším podlaží můžete pokračovat. Podpěry pod stropem přitom nepřetěžujte. Podpěry odstraňte nejdřív po 28 dnech. Beton má po té době zaručenou pevnost a strop je nosný.

Proč. Podpěry odstraněné dřív nechají strop prohnout pod zdivem dalšího podlaží.

Kontrola. Zápis o vlhčení v deníku. Datum betonáže napsané na stěně. Podpěry pryč až po 28 dnech od data betonáže.

Fotografie. Vyfoťte ošetřovaný strop a datum betonáže na stěně. Den odstranění podpěr zapište do deníku.

Podklad: Xella, Stropy Ytong postup montáže, bod 12a

Nejčastější chyby, které tento postup vylučuje

Časté dotazy

Kdy je strop Ytong pochůzí?

Strop Ekonom je podle výrobce pochůzí druhý den po betonáži. Práce na dalším podlaží mohou pokračovat. Podpěry pod stropem se nesmí přetížit a zůstávají 28 dní.

Potřebuje strop Ytong jeřáb?

Ne. Vložka Ytong 250/500 váží 21,6 kg. Montáž podle výrobce zvládnou dva pracovníci. Nosníky vyloží hydraulická ruka z vozidla rovnou na korunu zdi.

Čím se liší Ekonom a Klasik?

Ekonom je bez nadbetonávky a bez KARI sítě. Zalévají se jen žebra a věnce. Klasik má nadbetonávku 50 mm se sítí ø 5/150 a unese větší rozpětí a zatížení. Kterou variantu dům má, určuje kladečský plán.

Další díly poradny

Chystáte hrubou stavbu a chcete vidět, co je ve stropu?

Na našich stavbách fotíme uložení nosníků, podpěry, výztuž a betonáž dřív, než je zakryje beton a podlaha. Fotky, dodací listy betonu a faktury za materiál vidíte průběžně v Open Book.

Zdroje a předpisy

  1. Xella, Stropy Ytong, postup montáže (dokument výrobce, staženo 25. 9. 2026): uložení vložek 40 mm a nosníků 150 mm, podpěry 1,6 m, nízké vložky po každé čtvrté, výztuž žeber ø 8 mm, síť ø 5/150 u Klasiku s krytím 10 mm, beton C25/30 s kamenivem 4 až 8 mm, vlhčení 7 až 10 dní, podpěry 28 dní, pochůznost druhý den, vložka 450 kg.
  2. Xella, Konstrukce stropů a střech systému Ytong, produktový list (staženo 25. 9. 2026): nosník patka 120 × 40 mm, délky do 7,6 m (8,2 m na zakázku), rozteče 580 a 680 mm, nadvýšení nejvýš L/250 podle ČSN EN 1992-1-1 čl. 7.4.1 (4), kladečský plán ověřený autorizovanou osobou, REI 30 bez omítky a REI 60 s 20 mm omítky, zákaz stoupání na nízké vložky.
  3. Nařízení vlády č. 362/2005 Sb., o bližších požadavcích na bezpečnost a ochranu zdraví při práci na pracovištích s nebezpečím pádu z výšky nebo do hloubky.
  4. Zákon č. 283/2021 Sb., stavební zákon: vedení stavebního deníku.
