Domů · Poradna: izolace spodní stavby
Izolace spodní stavby
AQUAFIN-RB400: stěrková hydroizolace spodní stavby krok za krokem
Krátká odpověď: AQUAFIN-RB400 je dvousložková minerální stěrka od výrobce SCHOMBURG. Nanáší se ve dvou vrstvách na matně vlhký podklad bez penetrace. Proti zemní vlhkosti chce výrobce na betonu nejméně 2 mm suché vrstvy, na zdivu 3 mm. Tloušťku měříme v čerstvé vrstvě hřebenovou měrkou a po práci ze spotřeby.
Co je AQUAFIN-RB400 a kdy ji volíme místo pásů?
AQUAFIN-RB400 je dvousložková minerální stěrka od výrobce SCHOMBURG. Prášek se smíchá s tekutou složkou a směs se natáhne na stěnu ve dvou vrstvách. Neobsahuje bitumen. Po vytvrdnutí je pružná a podle technického listu přemostí trhlinu do 2 mm. Vodotěsnost uvádí výrobce do 5 bar při suché vrstvě 3 mm. Povlak nemá spoje ani přesahy. Co je hydroizolační stěrka obecně, vysvětluje heslo slovníku na poctivastavba.cz.
Stěrka drží na podkladu celou plochou. Příručka KUTNAR Izolace spodní stavby (2009) píše, že povlak spojený s podkladem vodu ve spáře mezi izolací a stěnou nešíří. U volně položeného pásu díra zaplaví celou spáru.
Volíme ji tam, kde projekt počítá se zemní vlhkostí nebo netlakovou vodou a podklad je beton nebo zdivo. Hodí se na sokl, protože stejný materiál jde na plochu pod terénem i nad ním a dá se omítat. Hodí se na odkopanou stěnu starého domu, kde drží na matně vlhkém zdivu i na starém soudržném asfaltovém nátěru.
Asfaltový pás naproti tomu potřebuje suchý a napenetrovaný podklad, viz článek asfaltové pásy krok za krokem. Hydroizolaci navrhuje projektant podle průzkumu, my stavíme podle projektu a technického listu. Které systémy existují a pro jakou vodu, srovnává článek jak vybrat hydroizolaci spodní stavby.
Stěrka má i meze. Tloušťku nepoznáte pohledem jako počet vrstev pásu, musí se měřit. Zdivo potřebuje silnější vrstvu než beton. Tlakovou vodu a zdivo výrobce připouští jen se zvláštním smluvním ujednáním. Bodové zatížení povrch nesnese a bez ochranné vrstvy do zásypu nejde.
Jak silná má být vrstva AQUAFIN-RB400?

Tloušťku suché vrstvy určuje projekt podle vody, která na dům působí. Výrobce SCHOMBURG k ní v technickém listu uvádí tloušťku čerstvé vrstvy a spotřebu. Hodnoty jsou minima a platí pro obě vrstvy dohromady.
| Situace | Třída podle výrobce | Suchá vrstva nejméně | Čerstvá vrstva nejméně | Spotřeba nejméně |
|---|---|---|---|---|
| zemní vlhkost a netlaková voda, beton | W1.1-E, W1.2-E | 2,0 mm | 2,2 mm | 2,4 kg/m² |
| zemní vlhkost a netlaková voda, zdivo (zvláštní ujednání) | W1.1-E, W1.2-E | 3,0 mm | 3,3 mm | 3,6 kg/m² |
| tlaková voda do hloubky 3 m (zvláštní ujednání) | W2.1-E | 4,0 mm | 4,4 mm | 4,8 kg/m² |
| základová deska zahrnutá zeminou (zvláštní ujednání) | W3-E | 3,0 mm | 3,3 mm | 3,6 kg/m² |
| sokl, stříkající voda a vzlínající vlhkost | W4-E | 2,0 mm | 2,2 mm | 2,4 kg/m² |
| dodatečná izolace starého domu, zemní vlhkost | podle směrnice WTA 4-6 | 2,0 mm | 2,2 mm | 2,4 kg/m² |
| dodatečná izolace, vzdutá prosakující a tlaková voda | podle směrnice WTA 4-6 | 3,0 mm | 3,3 mm | 3,6 kg/m² |
Zvláštní ujednání znamená, že výrobce chce pro ten případ písemnou smlouvu. Bez ní na zdivo ani proti tlakové vodě stěrku neděláme. Jak se tloušťka stěrky kontroluje hřebenem, bilancí materiálu a řezem vzorku, popisuje poradna technického dozoru.
Jak vypadá matně vlhký podklad?
Výrobce chce podklad v okamžiku nanášení matně vlhký. Suchý beton se proto před stěrkou navlhčí vodou. Mokrý podklad nevyhovuje, suchý také ne.
Poznáte to pohledem. Navlhčený beton ztmavne a nelesknou se na něm kapky. Lesklé místo je ještě mokré, počkejte. Světlá skvrna mezitím uschla a navlhčíte ji znovu. U paty stěny nesmí stát voda.
Silně nasákavý nebo prášivý podklad výrobce penetruje přípravkem AQUAFIN-Primer. Voda nesmí do podkladu prosakovat ze zadní strany, zatímco stěrka tuhne.
Co na stavbě děláme a co fotíme?
Přijedeme na stavbu nebo k domu na nezávaznou prohlídku. Zapíšeme, co říká projekt o vodě, z čeho je stěna a jak je rovná. Nabídku sestavíme po položkách: vyrovnání podkladu, fabiony, stěrka ve dvou vrstvách, pásky a manžety, lepení XPS, ochrana, drenáž, zásyp.
Fotíme to, co další vrstva zakryje: podklad s latí, fabion s metrem, první a druhou vrstvu s měrkou. Dál pásky ve spárách, manžety na prostupech, nalepené desky a ochranu před zásypem. Fotky a faktury za materiál vidíte v Open Book. Spotřebu stěrky doložíme dodacími listy a prázdnými obaly.
Kdy stěrku AQUAFIN-RB400 neděláme?
Práci zastavíme nebo zakázku nebereme v těchto případech:
- projekt neříká, jaká voda na dům působí a kde je hladina. Zastavíme se před izolací a ptáme se projektanta,
- projekt chce stěrku proti tlakové vodě nebo na zdivo a chybí zvláštní smluvní ujednání s výrobcem. Výrobce ho v technickém listu pro tyto případy vyžaduje,
- teplota podkladu nebo vzduchu je mimo +5 až +30 °C. Výrobce jiný rozsah nepřipouští, v mrazu a za deště na čerstvou vrstvu nepracujeme,
- podklad je mokrý, nebo suchý a prášivý. Mokrý necháme oschnout do matně vlhkého stavu, suchý navlhčíme nebo napenetrujeme. Prosakování vody ze zadní strany výrobce vylučuje a u takové plochy doporučuje nejdřív izolaci AQUAFIN-1K,
- na stěrku má působit bodové nebo liniové zatížení, například opřené lešení nebo ostrý kámen. Výrobce to vylučuje, plocha dostane ochrannou vrstvu dřív,
- zásyp má jít přímo na stěrku bez ochranné vrstvy. Nezasypeme,
- u starého domu má výkop jít pod základovou spáru. Nekopeme, mez popisuje článek dodatečná hydroizolace starého domu.
Postup nanášení stěrky AQUAFIN-RB400
Tato část je pro vás, kdo stěrku natahujete, i pro vás, kdo chcete vědět, co se na vaší stavbě děje. Kroky jdou v pořadí prací. Hodnoty jsou z technického listu AQUAFIN-RB400 výrobce SCHOMBURG ze dne 03/06/2025, údaje o soklu z jeho listu o kombinaci s XPS. Projekt má před tímto postupem přednost.
Krok 1: Převzetí projektu a tloušťky podle vody
Před objednáním materiálu zjistěte, s jakou vodou projekt počítá.
- Z projektu převezměte druh vody: zemní vlhkost, netlaková voda, nebo tlaková voda.
- Převezměte tloušťku suché vrstvy. Když ji projekt neuvádí, vezměte minimum z tabulky výrobce pro danou vodu a podklad a nechte si ji projektantem potvrdit.
- U zdiva a u tlakové vody si vyžádejte zvláštní smluvní ujednání s výrobcem. Bez něj stěrku v těchto případech neděláme.
- Zjistěte, jestli projekt chce protiradonovou izolaci. Výrobce stěrku označuje jako protiradonovou clonu, součinitel difuze radonu ale v českém technickém listu není. Hodnotu si pro návrh vyžádá projektant radonu.
Proč. Tloušťka vrstvy se u stěrky řídí vodou, ne tím, jak podklad vypadá. Výrobce SCHOMBURG uvádí v technickém listu pro každou třídu vody jinou minimální tloušťku a u zdiva a tlakové vody žádá zvláštní smluvní ujednání.
Kontrola. Zápis s druhem vody z projektu, podkladem (beton, nebo zdivo) a cílovou tloušťkou suché vrstvy v milimetrech. U zdiva nebo tlakové vody písemné ujednání s výrobcem založené u zakázky. Zápis uložte do stavebního deníku.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

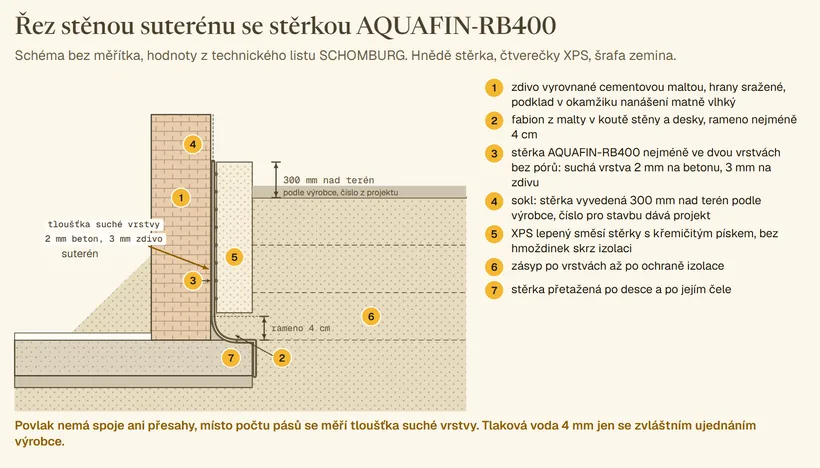

Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, tabulka Spotřeba materiálu a upozornění ke zvláštnímu smluvnímu ujednání, oddíl Výhody (protiradonová clona)
Krok 2: Podklad: vyrovnání, fazety a matně vlhký povrch
Připravte podklad tak, aby byl rovný, soudržný a s otevřenými póry.
- Odstraňte vše, co snižuje přilnavost: prach, odbedňovací olej, zbytky malty. Podklad poškozený posypovou solí očistěte až k nezasažené vrstvě.
- Prohlubně do 5 mm vyplňte cementovou maltou ASOCRET-M30, hmotou AQUAFIN-1K nebo směsí stěrky s křemičitým pískem.
- Větší prohlubně, maltové kapsy, otevřené spáry a nerovné zdivo vyrovnejte cementovou maltou ASOCRET-M30.
- Rohy a ostré hrany srazte. Výrobce chce fazetu.
- Starý soudržný asfaltový nátěr natáhněte škrábanou stěrkou, nechte proschnout a pak pokračujte druhou vrstvou.
- Těsně před nanášením navlhčete podklad vodou do matně vlhkého stavu. Silně nasákavý nebo prášivý podklad napenetrujte přípravkem AQUAFIN-Primer.
Proč. Stěrka drží na podkladu celou plochou a kopíruje ho. Výrobce SCHOMBURG proto žádá podklad rovinný, soudržný, celistvý, s otevřenými póry, se zarovnanými spárami a bez látek snižujících přilnavost. Tahovou přídržnost uvádí nejméně 0,5 N/mm².
Kontrola. Lať 2 m na stěně: prohlubeň pod latí do 5 mm je vyplněná maltou nebo směsí s pískem, větší je vyrovnaná maltou. Měření latí vyhodnotí pomůcka analyzátor rovinnosti na domeum.app. Hrany sražené po celé délce. Povrch před nanášením tmavý, bez lesklých míst a bez stojící vody u paty.
Fotografie. Vyfoťte připravený podklad s latí a sraženou hranu před navlhčením. Stěrka podklad zakryje.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Požadavky na vlastnosti podkladu, Příprava detailů a Příprava plochy
Krok 3: Fabion v koutu stěna/podlaha, rameno nejméně 4 cm
V koutu mezi základovou deskou a stěnou udělejte fabion ještě před stěrkou.
- Kout nejprve natřete hmotou AQUAFIN-1K nebo kašovitou maltou ASOCRET-M30.
- Do čerstvého nátěru vytvarujte z malty ASOCRET-M30 fabion. Každé rameno má podle výrobce nejméně 4 cm.
- Fabion nechte vytvrdnout. Stěrku nanášejte až na vytvrdlý fabion.
Proč. Výrobce SCHOMBURG předepisuje přechod stěna/podlaha jako fabion z malty, který kout zaoblí, a teprve na vytvrdlý fabion stěrku. Norma ČSN P 73 0600 v čl. 5.2.1.9 říká, že o použitelnosti izolace rozhoduje místo s nejmenší účinností, ne plocha.
Kontrola. Délka obou ramen fabionu metrem, nejméně 4 cm. Fabion vytvrdlý a bez trhlin po celé délce koutu. Teprve pak stěrka.
Fotografie. Vyfoťte fabion s metrem před stěrkou.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíl Přechod stěna/podlaha. ČSN P 73 0600, čl. 5.2.1.9

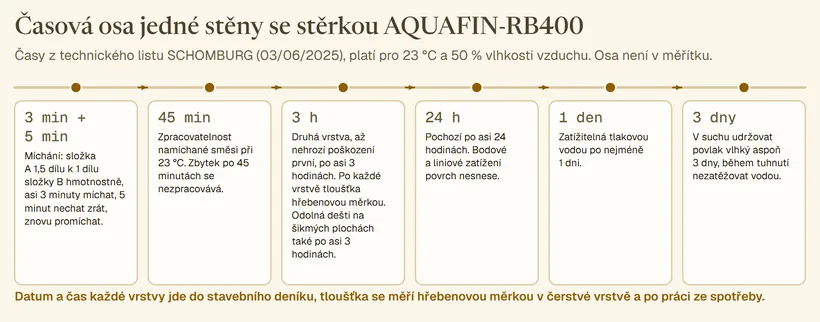

Krok 4: Míchání 1,5 : 1, tři minuty, pět minut zrání
Směs připravte přesně podle poměru, výrobce ho udává hmotnostně.
- Do čisté nádoby nalijte tekutou složku B, pak přisypte práškovou složku A. Poměr je 1,5 dílu prášku na 1 díl tekutiny podle hmotnosti.
- Míchejte míchadlem při 500 až 700 otáčkách za minutu asi 3 minuty do hmoty bez žmolků.
- Nechte směs 5 minut zrát a ještě jednou ji promíchejte.
- Vodu přidávejte jen po smíchání obou složek a nejvýš 0,24 l na 24 kg směsi.
- Čas smíchání napište na nádobu. Výrobce uvádí zpracovatelnost asi 45 minut při 23 °C.
Proč. Stěrka tuhne reaktivně, výrobce ji popisuje jako rychle reaktivně schnoucí. Poměr složek a doba zrání rozhodují o tom, jestli vrstva vytvrdne podle technického listu. Údaje výrobce platí pro 23 °C a 50 % vlhkosti vzduchu.
Kontrola. Hmotnost složek na váze v poměru 1,5 : 1, u celého balení poměr drží výrobce. Čas na míchadle 3 minuty, pak 5 minut zrání. Čas smíchání na nádobě, zbytek po 45 minutách se nezpracovává.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Příprava směsi, Pomůcky/nářadí a Zpracování
Krok 5: První vrstva: ozubená stěrka, bez pórů, měření hřebenem
Naneste první vrstvu na matně vlhký podklad.
- Naneste směs zednickou lžící nebo ozubenou stěrkou a hned ji zahlaďte hladítkem. Výrobce tím dosahuje rovnoměrné tloušťky.
- Vrstvu táhněte bez pórů. Kde se objeví dírka nebo bublina, přejeďte místo znovu.
- Fabion, hrany a prostupy natáhněte v téže vrstvě jako plochu, beze švu.
- Při slunci pracujte ve stínu a postupujte proti pohybu slunce, tak to žádá výrobce.
- Hned po nanesení změřte tloušťku hřebenovou měrkou na mokrou vrstvu.
Proč. Výrobce SCHOMBURG žádá nejméně dvě vrstvy bez pórů. Pór v první vrstvě zakryje druhá, pór v obou je díra. Rovnoměrná tloušťka vzniká ozubením stěrky a zahlazením, ne odhadem okem.
Kontrola. Hřebenová měrka je destička se zuby odstupňované délky. Přiložte ji kolmo do čerstvé stěrky, tloušťka leží mezi nejdelším čistým zubem a nejkratším zašpiněným. Měřte na několika místech plochy, v koutě a u hrany, hodnoty zapište. Povrch bez pórů při pohledu zblízka.
Fotografie. Vyfoťte první vrstvu s měrkou v místě měření. Druhá vrstva ji zakryje.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Hydroizolace a Důležitá upozornění
Krok 6: Druhá vrstva po 3 hodinách a kontrola celkové tloušťky
Druhou vrstvu naneste, když už první nehrozí poškození.
- Při 23 °C je to podle výrobce asi po 3 hodinách. Vrstva se při dotyku nesmí poškodit.
- Druhou vrstvu táhněte stejně jako první, bez pórů, i přes fabion a detaily.
- Změřte celkovou čerstvou tloušťku měrkou. U betonu proti zemní vlhkosti chce výrobce 2,2 mm čerstvé vrstvy pro 2,0 mm suché, u zdiva 3,3 mm pro 3,0 mm suché.
- Po skončení plochy spočítejte spotřebu. Výrobce uvádí 1,2 kg směsi na 1 m² a 1 mm suché vrstvy.
Proč. Stěrka při vysychání ztrácí tloušťku, proto výrobce uvádí čerstvou vrstvu vedle suché. Měrka ukáže tenké místo hned, bilance materiálu ukáže průměr po práci. Jedno bez druhého nestačí.
Kontrola. Celková čerstvá tloušťka měrkou na několika místech, v koutě a u hran, nikde pod hodnotou z tabulky výrobce. Bilance: spotřebované kilogramy z dodacích listů a prázdných obalů děleno plochou a číslem 1,2 dají průměrnou suchou tloušťku v milimetrech. Na betonu proti zemní vlhkosti vyjde z jedné nádoby 24 kg asi 10 m² v obou vrstvách. Obě čísla do deníku.
Fotografie. Vyfoťte hotovou druhou vrstvu s měrkou a prázdné obaly s dodacím listem. Ochranná vrstva stěrku zakryje.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Zpracování a Spotřeba materiálu. SCHOMBURG, prospekt AQUAFIN-RB400, spotřeba 1,2 kg/m² na 1 mm
Krok 7: Spáry, prostupy a sokl 300 mm nad terén
Detaily natáhněte spolu s plochou, ne až po ní.
- Spáru mezi první řadou zdiva a bednicím prvkem z XPS vyztužte páskou ASO-Dichtband-2000-S. Stěrku naneste ozubenou stěrkou 4 až 6 mm v pruhu nejméně o 2 cm širším než páska. Pásku vložte, přitlačte hladítkem bez dutin a záhybů a přepracujte další vrstvou.
- Spáru mezi deskou a stěnou z vodostavebního betonu natáhněte po obou stranách s přesahem nejméně 15 cm, ve dvou krocích na celkem 4,0 mm suché vrstvy. Výrobce to uvádí pro tlakovou vodu do hloubky 3 m a spáru širokou nejvýš 1,0 mm. S těsnicí páskou stačí 2,5 mm. Čelo desky zaizolujte od horní hrany asi 15 cm dolů. Co je vodostavební beton, popisuje článek bílá vana.
- Prostupy trubek utěsněte manžetou ASO-Dichtmanschette napojenou beze švu na plochu. U tlakové vody chce výrobce příruby. Měď, zinek a hliník nejprve napenetrujte přípravkem ASODUR-GBM ve dvou krocích.
- Svislou stěrku vyveďte nad terén. V listu o soklu s XPS uvádí SCHOMBURG nejméně 300 mm, pro stavbu platí číslo z projektu. Zpětný spoj, hrany a prostupy rozebírá článek detaily hydroizolace.
Proč. Spára a prostup jsou místa, kde stěrka nemá plnou tloušťku nebo kde se podklad hýbe. Výrobce SCHOMBURG na ně předepisuje pásku, manžetu nebo přírubu, ne samotnou stěrku.
Kontrola. Páska ve spáře zdivo/XPS zapuštěná ve stěrce bez dutin a přepracovaná shora, šířka pruhu metrem. Manžeta na každém prostupu bez záhybu, počet manžet rovný počtu prostupů v projektu. Výška horní hrany stěrky nad budoucím terénem metrem podle projektu.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte každou pásku a každý prostup s manžetou před další vrstvou a před zásypem.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Dilatační a styčné spáry, Potrubní prostupy a Důležitá upozornění. SCHOMBURG Slovensko, list Hydroizolácia spodnej stavby AQUAFIN-RB400 v kombinácii s XPS, sokl 300 mm a páska ve spáře
Krok 8: Ošetřování 3 dny, lepení XPS a ochrana před zásypem
Hotovou stěrku chraňte, dokud nevytvrdne, a pak před zásypem.
- V suchu udržujte povrch vlhký nejméně 3 dny. V hluboké jámě bez pohybu vzduchu větrejte 24 hodin.
- Během tuhnutí stěrku nezatěžujte vodou. Dešti odolá podle výrobce na šikmých plochách po asi 3 hodinách, stojatou vodu nesnese.
- Po stěrce choďte nejdřív po 24 hodinách. Tlakovou vodou smí být zatížená nejdřív po 1 dni.
- Desky XPS, ochranné a drenážní desky lepte směsí stěrky s křemičitým pískem 0,1 až 0,35 mm, asi 6 kg písku na 24 kg stěrky. Nanášejte ozubenou stěrkou na stěnu i na rub desky. Bodově nebo celoplošně podle vody v projektu.
- Hmoždinku skrz stěrku pod terénem nepoužívejte.
- Ochrannou vrstvu před zásypem a drenáž proveďte podle článku ochrana hydroizolace, drenáž a nopová fólie.

Proč. Výrobce píše, že stěrka nejlépe vytvrzuje v prostředí s vysokou vlhkostí, v suchu proto chce vlhké ošetření. Voda za vytvrdlou vrstvou při mrazu způsobí odprýskávání. Bodové a liniové zatížení povrchu výrobce vylučuje, proto jde do zásypu jen s ochrannou vrstvou.
Kontrola. Datum a čas dokončení druhé vrstvy v deníku, od něj 24 hodin do pochůznosti a 3 dny vlhkého ošetření. Desky lepené směsí s pískem, bez hmoždinek. Před zásypem ochranná vrstva po celé ploše a protokol o převzetí izolace s fotkami, jak chce ČSN P 73 0606 v čl. 4.7.7.
Fotografie. Vyfoťte stěrku před lepením desek a nalepené desky s ochranou před zásypem. Po zásypu to nikdo neuvidí.
Podklad: SCHOMBURG, technický list AQUAFIN-RB400, 03/06/2025, oddíly Vytvrzování a ochrana, Drenážní a ochranné desky a Důležitá upozornění. ČSN P 73 0606, čl. 4.7.7
Časté dotazy
Drží AQUAFIN-RB400 na starém asfaltovém nátěru?
Ano, pokud nátěr drží na zdi. Výrobce SCHOMBURG uvádí staré soudržné bitumenové podklady mezi vhodné podklady. Nejprve se na ně natáhne škrábaná stěrka, nechá se úplně proschnout a pak přijde druhá vrstva. Nátěr, který se loupe nebo drolí, se odstraní až na minerální podklad. Při odkopu starého domu je to častý případ, postup popisuje článek dodatečná hydroizolace starého domu.
Musí se podklad před stěrkou penetrovat?
Většinou ne. Stěrka drží na matně vlhkém podkladu, suchý beton se před nanášením navlhčí vodou. Penetraci AQUAFIN-Primer předepisuje výrobce jen na silně nasákavé nebo prášivé podklady. Prohlubně a otevřené spáry se vyplní maltou dřív, penetrace je nenahradí.
Proč dvě vrstvy a ne jedna silná?
Výrobce SCHOMBURG žádá nejméně dvě vrstvy bez pórů. Druhá vrstva zakryje póry první a tloušťka se měří dvakrát, po každé vrstvě. Obě vrstvy dohromady musí dát čerstvou tloušťku z tabulky výrobce pro danou vodu. Jedna silná vrstva by se hůř zahlazovala a pór v ní by zůstal průchozí.
Dá se stěrka na soklu omítnout nebo natřít?
Ano. Výrobce uvádí, že AQUAFIN-RB400 lze omítat a přetírat difuzně otevřenými disperzními nebo disperzně silikátovými barvami, silikonovými a akrylátovými. Čistě silikátové barvy vylučuje. Soklová omítka se podle listu o soklu s XPS zaizoluje stěrkou asi 50 mm nad terén. Jak zateplený sokl navazuje na fasádu, popisuje článek tepelné mosty.
