Domů · Poradna: izolace spodní stavby

Izolace spodní stavby

Dodatečná hydroizolace starého domu: kdy odkop pomůže a jak ho děláme

Krátká odpověď: odkop pomůže, když do stěny suterénu jde voda ze zeminy kolem domu. Vzlínání z podloží, kondenzaci ani tlakovou vodu nad podlahou nezastaví. Napřed je průzkum s protokolem, pak projekt. Výkop vedeme po úsecích a nikdy pod základ. Na matně vlhké zdivo jde minerální stěrka 2 až 3 mm.

Stáhnout návod v PDF 2 strany A4 k vytištění · 7 kroků s kontrolami k odškrtnutí · PDF, 0,5 MB

Čtení 13 minutPíše Bee Workers s.r.o.

  1. Kdy dodatečná hydroizolace odkopem pomůže?
  2. Kdy odkop neděláme?
  3. Proč je před odkopem průzkum a protokol?
  4. Stěrka, nebo asfaltové pásy na odkopanou stěnu?
  5. Co přijde po izolaci?
  6. Co na stavbě děláme a co fotíme?
  7. Postup dodatečné hydroizolace starého domu odkopem

Kdy dodatečná hydroizolace odkopem pomůže?

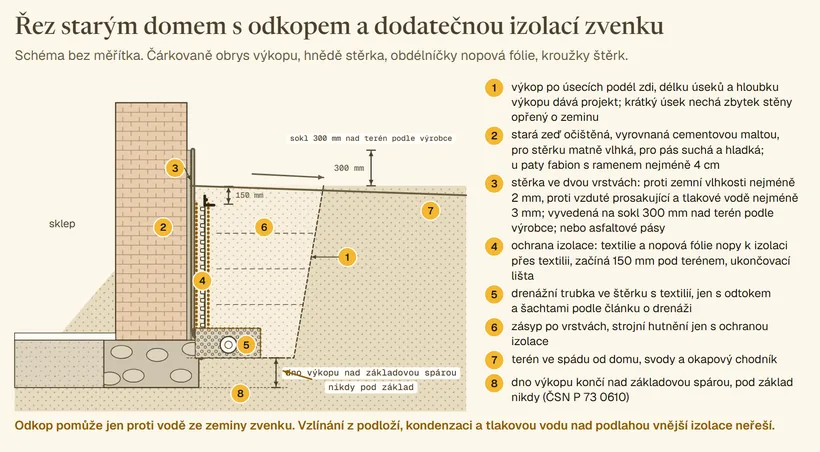

Řez starým cihlovým domem: odkopaný úsek stěny suterénu s výkopem, který končí nad základovou spárou s popiskem nikdy pod základ, stěrka na očištěném zdivu vyvedená 300 mm nad terén, fabion u paty, nopová fólie nopy k izolaci přes ochrannou textilii od 150 mm pod terénem, drenážní trubka ve štěrku, zásyp po vrstvách a terén se spádem od domu. Očíslovaná legenda 1 až 8.
Řez starým domem s dodatečnou izolací odkopem, bez měřítka. Výkop končí nad základovou spárou, stěrka jde na očištěné zdivo s fabionem, nad ní ochrana, drenáž a zásyp po vrstvách, terén od domu.

Odkop pomůže u domu, kde voda přitéká ke stěně suterénu zeminou. Jde o déšť ze střechy a z terénu, vodu ze svahu nebo vodu zadrženou na nepropustné vrstvě v zásypu. Po odkopu je stěna přístupná a povlak jde položit tam, kam patří, mezi vodu a konstrukci. ČSN P 73 0606 to v čl. 4.1.2 požaduje a u dodatečných hydroizolací připouští i zvláštní metody, například injektáž nebo povlak zevnitř.

Vlhká zeď ve starém domě může mít víc zdrojů vody najednou. Pět příčin vlhké zdi v suterénu a podle čeho je rozeznáte, popisuje článek vlhká zeď v suterénu. Odkop řeší jen vodu, která přichází zvenku zeminou. Než ho objednáte, obejděte dům při dešti podle článku svody, okapový chodník a spád terénu. Část vody jde zastavit prodloužením svodu a spádem terénu bez výkopu.

Na odkopané stěně je vidět to, co fotka ze sklepa neukáže. Zedník vidí, kde končí starý nátěr, které spáry se drolí a v jaké výšce se mění barva zdiva. Starý asfaltový nátěr zkouší špachtlí. Co se loupe v plátech, jde dolů. Co drží, může podle technického listu výrobce SCHOMBURG zůstat jako podklad pod stěrku. Co se tam najde, jde do nabídky jako položka, a ne jako překvapení po zásypu.

Kdy odkop neděláme?

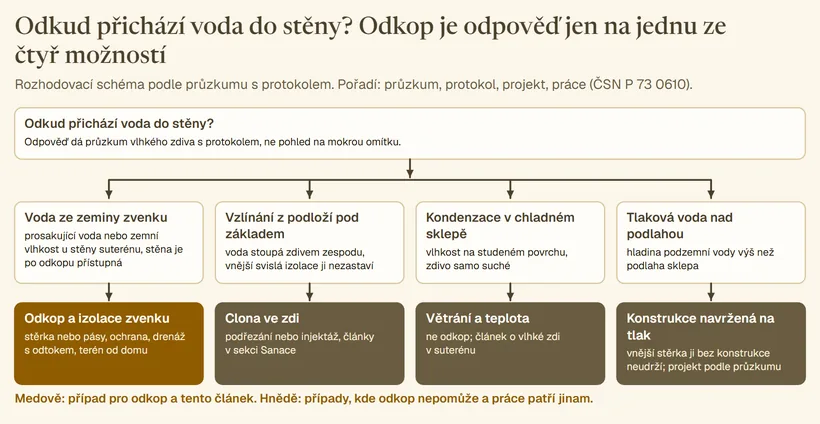

Rozhodovací schéma: otázka odkud přichází voda do stěny a čtyři větve. Voda ze zeminy zvenku vede k odkopu a izolaci zvenku, zvýrazněno medově. Vzlínání z podloží vede ke cloně ve zdi podřezáním nebo injektáží, kondenzace k větrání a teplotě, tlaková voda nad podlahou ke konstrukci navržené na tlak podle projektu.
Odkud voda do zdi jde, rozhoduje, jestli odkop pomůže. Zvenku ze zeminy ano. Z podloží, ze vzduchu v místnosti nebo jako tlaková voda nad podlahou ne. Pořadí: průzkum, protokol, projekt, práce.

Odkop zastavíme nebo zakázku nebereme v těchto případech:

Sklep, ve kterém se roky nic nemění a nic se nerozpadá, nemusí potřebovat ani odkop, ani clonu. Tři takové případy popisuje článek kdy se vlhký sklep sanovat nemá.

Proč je před odkopem průzkum a protokol?

Pořadí určuje ČSN P 73 0610 a nedá se obrátit: průzkum, protokol, projekt, práce. Průzkum zjistí vlhkost zdiva ze vzorku z hloubky 100 až 150 mm, druhy solí a základové a hydrogeologické poměry. Protokol pojmenuje příčinu vlhnutí a doporučí metody. Hydroizolaci navrhuje projektant podle průzkumu. Bez protokolu může odkop skončit u stěny, do které voda jde zespodu.

Průzkum zdiva je placená objednávka. Jeho cenu řekneme dopředu. Protokol z průzkumu zůstává vám a můžete s ním jít i jinam. Co průzkum obsahuje a jak z něj vzniká nabídka, popisuje článek co je v naší nabídce na sanaci. Jak měříme vlhkost a proč příložný přístroj na omítce nestačí, je v článku měření vlhkosti zdiva.

Stěrka, nebo asfaltové pásy na odkopanou stěnu?

Rozhoduje projekt a stav zdiva. Na matně vlhkém podkladu drží minerální stěrka. Asfaltový pás potřebuje podklad suchý a hladký. Obojí stojí v technických listech výrobců.

Výrobce SCHOMBURG uvádí stěrku AQUAFIN-RB400 pro dodatečnou izolaci podle směrnice WTA 4-6. Proti zemní vlhkosti žádá suchou vrstvu nejméně 2 mm, proti vzduté prosakující a tlakové vodě nejméně 3 mm. Stěrka drží i na starém soudržném asfaltovém nátěru a na zdivu vyrovnaném cementovou maltou. Míchání, časy, spotřebu a kontrolu tloušťky popisuje článek minerální stěrka AQUAFIN-RB400 krok za krokem.

Asfaltový pás chce podle technického listu asfaltové penetrace zdivo nejdřív upravit omítkou, cementovým lepidlem nebo stěrkou. Penetrace jde jen na suchý podklad. U odkopané mokré stěny proto pás připadá v úvahu až po úpravě povrchu a jeho oschnutí. Postup s pásy je v článku asfaltové pásy krok za krokem. Který systém se hodí na jakou vodu, srovnává článek hydroizolace spodní stavby: jak vybrat.

Co přijde po izolaci?

Izolace bez ochrany do zásypu nejde. Čím ji chráníme podle toho, jak se bude zasypávat, a kterou stranou patří nopová fólie, je v článku ochrana hydroizolace, drenáž a nopová fólie. Drenáž přidáváme jen tam, kde voda k domu přitéká zeminou a kde má kam odtéct. Kdy drenáž pomůže a kdy uškodí, rozebírá článek drenáž kolem domu.

Po zásypu upravte terén se spádem od domu a prodlužte svody. ČSN P 73 0610 řadí úpravu terénu a odvod srážkové vody od paty zdí mezi nepřímé metody sanace. Jak vypadá sokl, u kterého zeď u podlahy už vlhne, popisuje poradna technického dozoru.

Zeď po odkopu schne roky, ne týdny. Odkop zastaví přísun vody zvenku, vodu, která ve zdi je, musí zeď odpařit. Jak dlouho to trvá a podle čeho to poznáte, je v článku jak dlouho schne zdivo po sanaci. Dokud zdivo schne, nic na něm zevnitř nezateplujte bez výpočtu, viz vnitřní zateplení vlhké zdi.

Co na stavbě děláme a co fotíme?

Prohlídka domu před nabídkou je nezávazná. Na místě si prohlédneme sklep, svody a terén a řekneme, co půjde zjistit až průzkumem. Nabídku na odkop sestavíme po položkách: výkop a odvoz zeminy, vyrovnání zdiva, izolace podle vrstev, detaily a prostupy, ochrana, drenáž, zásyp, zkoušky.

Fotíme to, co další vrstva zakryje: dno výkopu s metrem u základu, očištěné zdivo s latí, fabion, každou vrstvu stěrky nebo pásů, ochranu a drenáž před zásypem a každou vrstvu zásypu. Fotky a faktury za materiál vidíte v Open Book. Na práci dáváme záruku 60 měsíců.

Postup dodatečné hydroizolace starého domu odkopem

Kroky jdou v pořadí prací na jednom úseku stěny. Hodnoty u stěrky jsou z technického listu výrobce SCHOMBURG pro AQUAFIN-RB400, hodnoty u pásů z technických listů výrobce pásů. Projekt a protokol o průzkumu mají před postupem přednost.

Krok 1: Průzkum, protokol a projekt

Před výkopem objednejte průzkum zdiva a převezměte protokol.

  • Nechte změřit vlhkost zdiva ve svislém profilu a ověřit ji vzorkem z hloubky 100 až 150 mm.
  • Nechte stanovit druhy a obsah solí ze zdicí malty.
  • Nechte posoudit základové a hydrogeologické poměry: kde je hladina vody a jaká zemina leží u stěny.
  • Z protokolu převezměte větu o příčině vlhnutí a doporučené metody.
  • Od projektanta převezměte druh vody, na kterou se izoluje, systém izolace, tloušťku vrstvy, hloubku výkopu a délku úseků.

Proč. ČSN P 73 0610 staví pořadí průzkum, protokol, projekt, práce. Odkop pomůže jen u vody, která jde ke stěně zvenku zeminou. Jestli to je váš případ, řekne protokol, ne pohled na mapu na omítce.

Kontrola. Protokol s vlhkostí ze vzorku z hloubky 100 až 150 mm, s rozborem solí po druzích, s příčinou vlhnutí a s doporučením metod. Projekt s údajem o vodě, hladině, systému izolace a hloubce výkopu. Oba dokumenty uložte do stavebního deníku.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Podklad: ČSN P 73 0610: průzkum, protokol a projekt sanace, odběr vzorku z hloubky 100 až 150 mm. ČSN P 73 0600, čl. 5.2.1.1: návrh hydroizolace z průzkumu

Krok 2: Výkop po úsecích, nikdy pod základ

Odkryjte stěnu po úsecích v délce, kterou určil projekt.

  • Vytyčte úsek a sejměte okapový chodník, dlažbu nebo navážku u stěny.
  • Kopejte podél stěny až k horní hraně základu. Dno výkopu nechte nad základovou spárou.
  • Nekopejte pod základ. Když zdivo přechází do základu níž, než čekal projekt, zastavte a zavolejte projektanta.
  • Stěny výkopu zajistěte podle projektu. Výkopek, který se nevrátí, odvezte. Objem a náklady spočítá pomůcka odvoz a uložení výkopku na domeum.app.
  • Výkop chraňte před zatékáním. Déšť ve výkopu promočí zdivo, které má být před stěrkou jen matně vlhké.

Proč. Zdivo starého domu stojí na základu a zemina u základu drží jeho bok. ČSN P 73 0610 výkopy podél obvodových zdí do hloubky pod základ z důvodu statické bezpečnosti nepřipouští. Krátký úsek nechá zbytek stěny opřený o zeminu.

Kontrola. Hloubka dna výkopu metrem od terénu proti hloubce v projektu. Dno nad základovou spárou v celé délce úseku, ověřeno pohledem na odkrytý základ. Délka otevřeného úseku metrem proti projektu. Datum otevření úseku v deníku.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte dno výkopu s metrem u základu a celou odkrytou stěnu před čištěním. Po zásypu hloubku nikdo neověří.

Podklad: ČSN P 73 0610: výkopy podél obvodových zdí ne do hloubky pod základ (statická bezpečnost). KUTNAR Izolace spodní stavby (2009), tabulka 2: přístupnost O při odkopání objektu

Krok 3: Očištění a vyrovnání zdiva

Připravte stěnu tak, aby stěrka nebo pás držely.

  • Odstraňte zeminu, drolivou omítku a nesoudržný starý nátěr. Starý asfaltový nátěr zkuste špachtlí, co se loupe, jde dolů.
  • Vyškrábejte vydrolené spáry a vyplňte je cementovou maltou. Výrobce SCHOMBURG uvádí pro nerovné zdivo a otevřené spáry maltu ASOCRET-M30.
  • Prohlubně do 5 mm vyplňte stěrkou smíchanou s křemičitým pískem podle listu výrobce, hlubší maltou.
  • Srazte hrany základu a stěny. Přes ostrou hranu se povlak při hutnění zásypu prodře.
  • Patu stěny a přechod na sokl odkryjte až na minerální podklad, jak u dodatečné izolace žádá výrobce SCHOMBURG.
  • Pod pásy stěnu nejdřív zaomítejte nebo přestěrkujte, jak žádá technický list asfaltové penetrace.

Proč. Oba systémy drží jen na soudržném podkladu bez ostrých výstupků. Na nerovném zdivu nejde udržet předepsanou tloušťku stěrky ani celoplošný spoj pásu.

Kontrola. Lať na stěně: prohlubeň do 5 mm jde vyplnit stěrkou s pískem, hlubší musí být vyplněná maltou dřív, než přijde stěrka. Starý nátěr po zkoušce špachtlí nikde neodstává. Spáry zaplněné, hrany sražené, pata stěny odkrytá na zdivo.

Fotografie. Vyfoťte očištěnou stěnu s latí a vyplněné spáry před stěrkou. Stěrka podklad zakryje.

Podklad: SCHOMBURG, Technický list AQUAFIN-RB400, 03/06/2025: podklad, vyrovnání ASOCRET-M30, prohlubně do 5 mm, fazeta, pata stěny u dodatečné izolace. Výrobce asfaltové penetrace, technický list asfaltové emulze, 2024/05: úprava zdiva před penetrací

Krok 4: Fabion u paty a vlhkost podkladu

Udělejte přechod mezi základem a stěnou a připravte vlhkost podkladu podle systému.

  • Do kouta mezi základ a stěnu naneste kašovitou vrstvu AQUAFIN-1K nebo ASOCRET-M30. Do ní čerstvé do čerstvého vytáhněte fabion z malty ASOCRET-M30 s ramenem nejméně 4 cm. Tak to předepisuje výrobce SCHOMBURG.
  • Pro stěrku navlhčete suchý podklad vodou tak, aby byl v okamžiku nanášení matně vlhký, bez lesklé vody.
  • Silně nasákavé a prášivé zdivo napenetrujte AQUAFIN-Primer podle listu výrobce.
  • Pro pásy nechte podklad vyschnout a napenetrujte ho za suchého počasí při 5 až 35 °C. Montážní návod výrobce pásů počítá s vlhkostí podkladu obvykle do 6 %.

Proč. O izolaci rozhoduje místo s nejmenší účinností, ne plocha, tak to staví ČSN P 73 0600 v čl. 5.2.1.9. Kout u paty stěny je takové místo, proto má fabion. Vlhkost podkladu předepisuje výrobce: matně vlhký pod stěrku, suchý pod penetraci.

Kontrola. Rameno fabionu metrem, nejméně 4 cm. Podklad před stěrkou tmavý od vody, bez lesku a bez kaluží. Před penetrací pod pás podklad suchý na pohled a na dotyk, teplota podkladu nejméně 5 °C teploměrem.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte fabion s metrem před stěrkou.

Podklad: SCHOMBURG, Technický list AQUAFIN-RB400, 03/06/2025: fabion ASOCRET-M30 s ramenem nejméně 4 cm, matně vlhký podklad, AQUAFIN-Primer. Výrobce asfaltové penetrace, technický list asfaltové emulze, 2024/05, a montážní návod výrobce pásů Asfaltové pásy, leden 2025, kap. 9. ČSN P 73 0600, čl. 5.2.1.9

Krok 5: Stěrka ve dvou vrstvách, 2 nebo 3 mm

Naneste stěrku AQUAFIN-RB400 nejméně ve dvou vrstvách bez pórů. Pokud projekt určil pásy, pokračujte podle článku asfaltové pásy krok za krokem.

  • Smíchejte složky v poměru 1,5 dílu prášku na 1 díl tekutiny hmotnostně. Míchejte asi 3 minuty, nechte 5 minut zrát a znovu promíchejte.
  • První vrstvu natáhněte ozubenou stěrkou a zahlaďte. Směs zpracujte do 45 minut.
  • Druhou vrstvu naneste po asi 3 hodinách, až první vrstvu nepoškodíte.
  • Držte tloušťku podle vody z projektu: suchá vrstva nejméně 2 mm proti zemní vlhkosti, nejméně 3 mm proti vzduté prosakující a tlakové vodě.
  • Stěrku vytáhněte na sokl. Výrobce SCHOMBURG kreslí svislou izolaci nejméně 300 mm nad terén, pro váš dům platí číslo z projektu.
  • Pracujte při teplotě podkladu a vzduchu 5 až 30 °C, na slunci ve stínu, a hotovou vrstvu udržujte 3 dny vlhkou.

Proč. Výrobce SCHOMBURG žádá nejméně dvě vrstvy bez pórů a tloušťku podle druhu vody. Tloušťka stěrky není vidět jako počet pásů, proto se měří a dokládá spotřebou.

Kontrola. Spotřeba z počtu balení na plochu úseku: 1,2 kg/m² na každý milimetr, tedy 2,4 kg/m² pro 2 mm a 3,6 kg/m² pro 3 mm. Tloušťku suché vrstvy ověřte měřením v kontrolních místech, postup je v článku minerální stěrka AQUAFIN-RB400. Povrch bez pórů a bez prosvítajícího podkladu. Čas nanesení obou vrstev, teplota a počasí v deníku.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte každou vrstvu stěrky zvlášť s datem a časem. Ochranná vrstva ji zakryje.

Podklad: SCHOMBURG, Technický list AQUAFIN-RB400, 03/06/2025: míchání 1,5 : 1, 3 min a 5 min zrání, zpracovatelnost 45 min, druhá vrstva po 3 h, teplota 5 až 30 °C, ošetřování 3 dny, tloušťky pro dodatečnou izolaci podle WTA 4-6. SCHOMBURG, Prospekt AQUAFIN-RB400 CZ: spotřeba 1,2 kg/m² na 1 mm. SCHOMBURG Slovensko, Hydroizolácia spodnej stavby AQUAFIN-RB400 v kombinácii s XPS: sokl nejméně 300 mm nad terén

Krok 6: Ochrana izolace a drenáž před zásypem

Izolaci zakryjte dřív, než na ni přijde zemina.

  • Stěrku nechte vytvrdnout. Pochozí je po asi 24 hodinách, vodou ji zatěžujte nejdřív po 1 dni.
  • Ochrannou vrstvu vyberte podle toho, čím se bude zasypávat: textilie, deska XPS nebo nopová fólie podle tabulky v článku ochrana hydroizolace, drenáž a nopová fólie.
  • Desky XPS lepte směsí stěrky s křemičitým pískem podle výrobce SCHOMBURG. Hmoždinky skrz izolaci pod terénem nikdy.
  • Nopovou fólii otočte stranou podle jejího technického listu a nahoře ji ukončete lištou. Stěrka podle výrobce nesnese bodové zatížení, nopy přímo na ni bez ochranné textilie nepatří.
  • Drenáž položte jen tam, kde ji projekt kreslí a kde má odtok. Trubku, štěrk, spád a šachty dělejte podle článku drenáž kolem domu.

Proč. Izolace se podle ČSN P 73 0600 čl. 5.3.3 chrání před mechanickým poškozením při stavbě i za provozu. Strojní hutnění zásypu bez ochrany podle tabulky 8 v KUTNAR Izolace spodní stavby povlak zatlačí nebo prodře. Drenáž bez odtoku vodu u základu nasbírá.

Kontrola. Ochranná vrstva odpovídá způsobu zásypu v projektu a tabulce 8, po celé ploše bez mezer. Nopová fólie stranou podle listu, lišta nahoře, žádná kotva skrz izolaci pod terénem. Drenážní trubka ve štěrku se spádem k odtoku, revizní šachta přístupná. Zápis v deníku, co leží na izolaci před zásypem.

Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.

Fotografie. Vyfoťte celou stěnu s ochranou a drenáž s trubkou a šachtou před prvním zásypem. Po zásypu už nikdo nic neuvidí.

Podklad: KUTNAR Izolace spodní stavby (2009), tabulka 8: ochrana povlakových hydroizolací. ČSN P 73 0600, čl. 5.3.3 a příloha D. SCHOMBURG, Technický list AQUAFIN-RB400, 03/06/2025: pochozí po 24 h, tlaková voda po 1 dni, lepení desek směsí s pískem, bez bodového zatížení

Krok 7: Zásyp po vrstvách a terén od domu

Zasypte úsek a upravte povrch tak, aby voda tekla od domu.

  • Zasypávejte po vrstvách prohozenou zeminou bez ostrých kamenů a hutněte podle projektu.
  • U svislé izolace hutněte strojem jen s ochranou podle kroku 6.
  • Drenážní vrstvu ukončete 150 mm pod terénem, nad ní jde hutněný zásyp a terén.
  • Terén u domu vyspádujte od stěny a svody zaústěte mimo patu zdi podle článku svody, okapový chodník a spád terénu.
  • Izolaci na soklu nechte nad terénem podle projektu a nezasypávejte ji.
  • Pokračujte dalším úsekem v pořadí podle projektu.

Proč. Tabulka 8 v KUTNAR Izolace spodní stavby dovoluje strojní hutnění podél svislé izolace jen s ochranou. Spád terénu od domu a odvod srážkové vody od paty zdí řadí ČSN P 73 0610 mezi nepřímé metody sanace. Bez nich se voda ke stěně vrátí.

Kontrola. Tloušťka každé vrstvy zásypu a hutnění podle projektu, zapsané v deníku. Horní hrana drenážní vrstvy metrem 150 mm pod terénem. Spád terénu od domu vodováhou. Svod zaústěný mimo patu zdi. Počet fotek souhlasí s počtem vrstev.

Fotografie. Vyfoťte každou vrstvu zásypu a hotový terén se svodem.

Podklad: KUTNAR Izolace spodní stavby (2009), tabulka 8. KUTNAR (2020), prvek nopová fólie: drenážní vrstva končí 150 mm pod terénem. ČSN P 73 0610: nepřímé metody, úprava terénu a odvod srážkové vody od paty zdí

Časté dotazy

Pomůže odkop, když je zeď vlhká i v přízemí nad terénem?

Spíš ne. Pás vlhkosti od podlahy po celé délce zdi i nad terénem ukazuje na vodu, která stoupá zdivem z podloží. Svislá izolace zvenku ji nezastaví, protože voda jde pod ní. Zeď potřebuje vodorovnou clonu, podřezání nebo injektáž. Odkop je pak nanejvýš doplněk podle projektu. Rozhodne protokol z průzkumu, ne pohled na omítku.

Stačí místo odkopu drenáž kolem domu?

Drenáž odvede vodu, která k domu přitéká zeminou. Ze zdi ji nevytáhne a vzlínání nezastaví. V nepropustné zemině bez odtoku vodu u základu nasbírá. Drenáž a izolace se dají udělat v jednom výkopu, drenáž sama izolaci nenahradí. Co drenáž umí a kdy uškodí, je v článku drenáž kolem domu.

Dá se dům izolovat zvenku, když stěna stojí na hranici pozemku?

Odkop zvenku tam neuděláme. KUTNAR Izolace spodní stavby řadí stěnu na hranici pozemku mezi obtížně přístupné konstrukce. ČSN P 73 0606 u dodatečných hydroizolací počítá se zvláštními metodami, injektáží nebo povlakem zevnitř. Který systém zevnitř a jestli jde o tlakovou vodu, určí projektant podle průzkumu.

Za jak dlouho zeď po odkopu a izolaci vyschne?

Roky. ČSN P 73 0610 hodnotí sanaci podle vlhkosti změřené dva roky po skončení prací a stupeň účinnosti má být nejméně 50 %. Do té doby rozhoduje měření ve stejných bodech, ne pohled na omítku. Jak vysychání urychlit a co ho zpomalí, je v článku jak dlouho schne zdivo po sanaci.

Další díly poradny

Chcete vědět, jestli odkop vašemu domu pomůže?

Prohlídka domu před nabídkou je nezávazná. Průzkum zdiva s protokolem je placený, cenu řekneme dopředu a protokol zůstává vám. Když protokol odkop doporučí, dostanete nabídku na odkop a izolaci po položkách. Fotky odkryté stěny, každé vrstvy a drenáže před zásypem vidíte v Open Book.

Zdroje a předpisy

  1. ČSN P 73 0610: pořadí průzkum, protokol, projekt, práce. Obsah průzkumu: vlhkost ze vzorku z hloubky 100 až 150 mm, soli, základové a hydrogeologické poměry, příčiny vlhnutí, doporučení metod. Výkopy podél obvodových zdí ne do hloubky pod základ z důvodu statické bezpečnosti. Nepřímé metody: drenáž, úprava terénu, odvod srážkové vody od paty zdí. Čl. 9.5 stupeň účinnosti sanace nejméně 50 % za dva roky.
  2. ČSN P 73 0606: čl. 4.1.2 povlak mezi vodou a konstrukcí, u dodatečných hydroizolací zvláštní metody (injektáže, povlaky zevnitř) při splnění účinnosti a trvanlivosti podle ČSN P 73 0600.
  3. ČSN P 73 0600: čl. 5.2.1.1 návrh z průzkumu, čl. 5.2.1.9 místo s nejmenší hydroizolační účinností, čl. 5.3.3 ochrana před mechanickým poškozením, příloha D drenáž podzemí budov.
  4. KUTNAR Izolace spodní stavby (2009): tabulka 2 přístupnost hydroizolace (O při odkopání objektu a u stěny na hranici pozemku), tabulka 8 ochrana povlakových hydroizolací podle způsobu zásypu. KUTNAR (2020), prvek nopová fólie, podle výtahu v portfoliu 28. 10. 2026: drenážní vrstva končí 150 mm pod terénem.
  5. SCHOMBURG, Technický list AQUAFIN-RB400, 03/06/2025: dodatečná hydroizolace podle WTA 4-6 (zemní vlhkost suchá vrstva nejméně 2 mm, vzdutá prosakující a tlaková voda nejméně 3 mm), tlaková voda jen se zvláštním ujednáním, staré soudržné bitumenové podklady, vyrovnání ASOCRET-M30, prohlubně do 5 mm, fazeta, fabion s ramenem nejméně 4 cm, matně vlhký podklad, AQUAFIN-Primer, míchání 1,5 : 1, zpracovatelnost 45 min, druhá vrstva po 3 h, pochozí po 24 h, teplota 5 až 30 °C, ošetřování 3 dny, lepení desek směsí s pískem, bez bodového zatížení, pata stěny u dodatečné aplikace.
  6. SCHOMBURG, Prospekt AQUAFIN-RB400 CZ: spotřeba 1,2 kg/m² na 1 mm tloušťky. SCHOMBURG Slovensko, Hydroizolácia spodnej stavby AQUAFIN-RB400 v kombinácii s XPS: svislá izolace nejméně 300 mm nad terén.
  7. Výrobce asfaltové penetrace, technický list asfaltové emulze, 2024/05: zdivo před penetrací upravit omítkou, cementovým lepidlem nebo stěrkou, zpracování za suchého počasí při 5 až 35 °C. Výrobce asfaltových pásů, montážní návod Asfaltové pásy, leden 2025, kap. 9: vlhkost podkladu obvykle do 6 %.
