Ruční, nebo strojní demolice: dům v zástavbě a stodola na samotě
Krátká odpověď: strojem se bourá tam, kam stroj dojede a kde bourání neohrozí sousední stavbu. Ručně se bourá vždy shora dolů, často u společné zdi se sousedem. Kde je potřeba obojí, bourá se kombinovaně. Stav k říjnu 2026.
Článek počítá s tím, že je o demolici rozhodnuto. Srovnání s opravou domu najdete v článku rekonstrukce, nebo demolice. Povolení a dokumentaci popisuje článek o povolení demolice.
Jaké způsoby demolice existují?
Nařízení vlády č. 591/2006 Sb. jmenuje v příloze o plánu BOZP čtyři technologie bourání. Je to bourání ruční, strojní, kombinované a bourání výbušninami.
- Ruční bourání: lidé rozebírají stavbu prvek po prvku, vždy shora dolů. Odstraní jen prvek, který už nic nenese.
- Strojní bourání: stavbu bourá stroj. Celou dobu na pracoviště dohlíží osoba, kterou zhotovitel pověří stálým dozorem.
- Kombinované bourání: část stavby se rozebere ručně a zbytek zbourá stroj. Například ručně u společné zdi a strojem zbytek domu.
- Bourání výbušninami: odstřel patří mezi práce, pro které se zpracovává plán BOZP.
Co je postupná, řízená demolice?

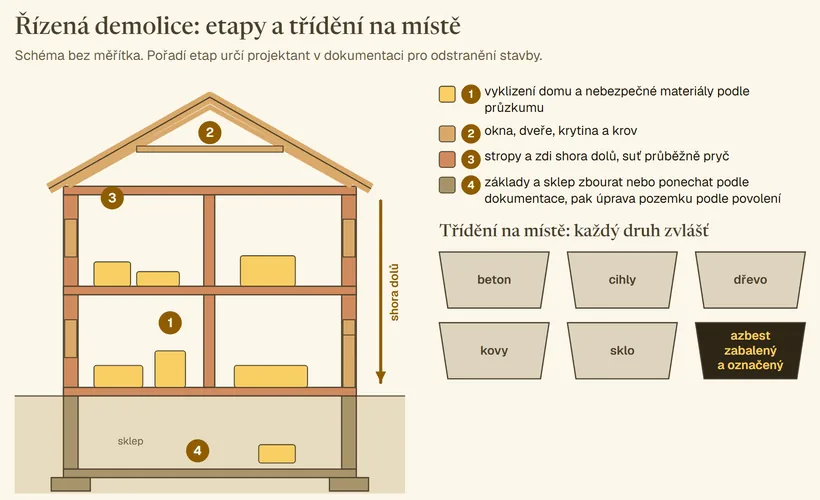

Řízená demolice znamená bourat v pořadí, které určí projektant v dokumentaci pro odstranění stavby. Nejdřív se dům vyklidí a odstraní se nebezpečné materiály. Potom přijdou okna, dveře a střecha. Pak nosné zdi a stropy, nakonec základy.
Postupně se dá bourat ručně, strojem i kombinovaně. Materiál se přitom třídí přímo na místě. Každý materiál jde zvlášť: beton, cihly, dřevo, kovy a sklo. Vyhláška č. 273/2021 Sb. to v § 42 ukládá při každém odstraňování stavby. Třídění, doklady a recyklát popisuje článek o odpadu z demolice.

Kdy se bourá ručně a kdy strojem?
Rozhodují tři věci: kam stroj dojede, co stojí vedle bourané stavby a z čeho je stavba postavená. Tam, kam stroj nedosáhne, se bourá ručně. Stavební úřad v povolení stanoví postup a způsob bourání. Hlídá přitom stabilitu sousedních staveb, sítě a provoz na komunikacích.
U některých konstrukcí určuje způsob bourání přímo nařízení vlády. Klenba se bourá jen strojem. Dřevěný strop se bourá ručně až po odstranění zdí nad ním. Pravidla pro jednotlivé konstrukce jsou v kroku o stropech a zdech.
Bourání příček a průrazů v domě, který zůstává stát, popisuje článek o bourání příčky a průrazu.

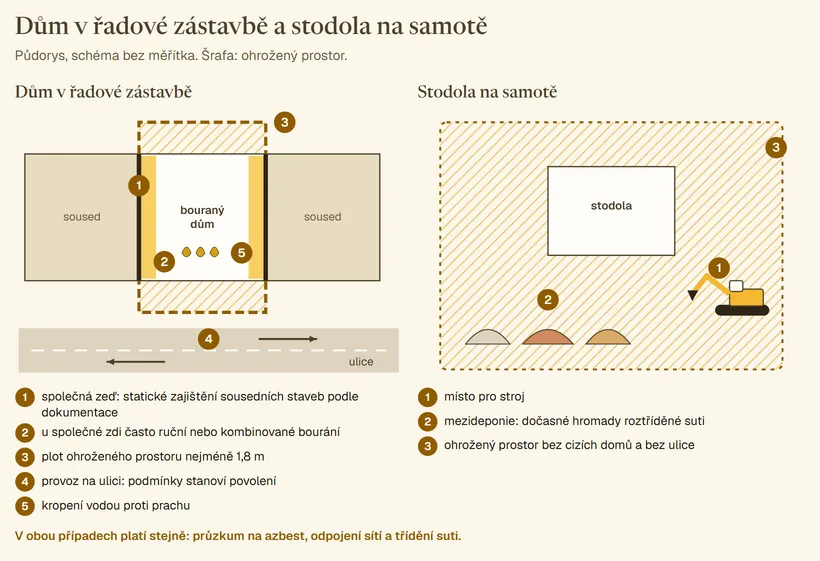

Proč se dům v řadové zástavbě bourá jinak než stodola na samotě?
V zástavbě stojí vedle bourané stavby jiné domy, ulice a sítě. Každá z těch věcí přidá práci, kterou na samotě nikdo dělat nemusí. Proto se liší postup i cena.
U domu v řadové zástavbě rozhoduje tohle:
- Sousední stavby se musí staticky zajistit. Způsob určí dokumentace pro odstranění stavby.
- Společná zeď se sousedem se často bourá ručně nebo kombinovaně.
- Ohrožený prostor v zastavěném území musí mít plot. Kde plot postavit nejde, prostor se střeží nebo se v něm vyloučí provoz.
- Hluk a prach jdou k sousedům. Proti prachu se při bourání kropí vodou.
- Stavební úřad v povolení stanoví i podmínky pro provoz na komunikaci vedle stavby.
- Když se stroj k domu nedostane, bourá se víc ručně.
Stodola na samotě má kolem sebe místo pro stroj i pro dočasné hromady roztříděné suti (mezideponii). V ohroženém prostoru nestojí cizí domy ani ulice a vliv na sousedy je menší. Stroj tam může udělat větší část práce.

Pravidla zůstávají stejná. Průzkum na azbest, odpojení sítí a třídění suti platí pro stodolu stejně jako pro dům. Eternitová krytina je jedno z míst, kde azbest bývá. Postup průzkumu popisuje článek o průzkumu před demolicí.
Rozdíl v ceně mezi zástavbou a samotou vám řekneme až po prohlídce stavby, v nabídce po položkách. Položky, ze kterých se cena skládá, popisuje článek o ceně demolice.
Kdy demolici zastavíme nebo zakázku nevezmeme?
- Bez povolení odstranění stavby rodinný dům nebouráme. Stavební zákon rodinný dům nikdy nepovažuje za drobnou stavbu.
- Podezřelý materiál bez rozboru nebouráme.
- Když se při bourání objeví materiál podezřelý z azbestu, práci v tom místě zastavíme. Pokračujeme až po rozboru.
- Bez písemného příkazu a bez vymezeného ohroženého prostoru nezačínáme.
- Statiku nezajišťujeme. Statické posouzení stability v jednotlivých etapách je součást dokumentace pro odstranění stavby.
- Azbest sami neodstraňujeme. Odstraní ho firma s povolením krajské hygienické stanice.
Rozjeté bourání naopak nepřerušíme, dokud zbylé části nestojí stabilně. Nařízení vlády to vyžaduje i při náhlé změně počasí.
Co z demolice uvidíte jako investor?
Fotíme stav domu a sousedních zdí před bouráním, odpojené přípojky, zabalený azbest a průběh bourání. Suť třídíme na místě. Vážní lístky, faktury zařízení na odpad, faktury strojů a fotky postupu vidíte v Open Book. Pravidla Open Book najdete na stránce o transparentní stavbě.
Čas lidí na stavbě měří elektronická docházka. Stavbu sleduje kamera.
Pasport sousedního domu je fotodokumentace a zápis jeho stavu před bouráním. Předpis ho přímo nenařizuje. Sousedy, hluk a odpovědnost za škodu popisuje článek o bezpečnosti a sousedech při demolici.
Pracovní postup demolice rodinného domu
Tato část je pro vás, kdo dům na stavbě bouráte. Kroky jdou v pořadí řízené demolice, od vyklizení po zásyp. Technologický postup z dokumentace pro odstranění stavby a podmínky povolení mají vždy přednost před tímto postupem. Bezpečnostní oddíl shrnuje požadavky nařízení vlády č. 591/2006 Sb. Nenahrazuje plán BOZP, školení ani pokyny na konkrétní stavbě.
Bezpečnost při bourání
- Bez písemného příkazu osoby, kterou určí zhotovitel, se bourat nezačíná. Pracoviště musí mít pomocné konstrukce, materiál a pomůcky podle technologického postupu.
- Před začátkem se stanoví signál k okamžitému opuštění pracoviště. Každý na pracovišti ho musí znát.
- Stálý dozor vede strojní bourání a bourání staveb vyšších než přízemních. Totéž platí pro strhávání svislých konstrukcí od výšky 3 m a pro bourání schodišť a vysunutých částí.
- Tyto práce dělají jen lidé, které k tomu zhotovitel určil. Osoba se stálým dozorem od pracoviště neodchází.
- Když si nejste jistí stabilitou zbývající části, nebourejte dál a zavolejte osobu se stálým dozorem.
Podklad: nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII
Krok 1: Doklady na stavbě a stav před bouráním
Než sáhnete na první zeď, ověřte, že jsou na stavbě tyto doklady:
- povolení odstranění stavby,
- ověřená dokumentace pro odstranění stavby s pořadím etap a statickým posouzením stability v jednotlivých etapách,
- výsledky průzkumu na azbest a jiné nebezpečné látky,
- písemná smlouva o předání stavebního a demoličního odpadu, uzavřená dřív, než odpad vznikne.
Podzemní prostory, které průzkum našel, zasypte nebo zajistěte před bouráním. Jde například o dutiny, studny nebo jiné podzemní objekty.
Proč. Projektant v dokumentaci stanoví pořadí etap a zajištění sousedních staveb. Bez dokumentace nikdo na stavbě neví, co se smí bourat dřív.
Kontrola. Povolení, ověřená dokumentace a smlouva o odpadu leží na stavbě. U vstupu na staveniště visí štítek se základními údaji o stavbě. Zjištěné podzemní prostory jsou zasypané nebo zajištěné.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte dům ze všech stran a každou sousední zeď i s trhlinami. Po zbourání už stav před bouráním doložit nejde.
Podklad: Zákon č. 283/2021 Sb., § 247 a § 249. Vyhláška č. 131/2024 Sb., příloha č. 10. Zákon č. 541/2020 Sb., § 15 odst. 2. Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII.
Krok 2: Oplocení ohroženého prostoru a zařízení staveniště
Vymezte ohrožený prostor a zajistěte ho proti vstupu cizích lidí. V zastavěném území ho oploťte plotem vysokým nejméně 1,8 m. Kde oplotit nejde, prostor střežte nebo v něm vylučte provoz.
Zajistěte vstupy do bourané stavby a na jednotlivá pracoviště. Zřiďte dočasnou elektroinstalaci a dočasný přívod vody na kropení proti prachu. Obojí chraňte proti poškození po celou dobu bourání.
Vyhraďte místo na třídění suti. Každý druh materiálu potřebuje vlastní hromadu nebo kontejner.
Proč. Za plotem se cizí člověk nedostane do místa, kam padá materiál a kde pracuje stroj.
Kontrola. Výšku plotu změřte metrem po celém obvodu. Vstup je zavřený. Osoba určená zhotovitelem vydala písemný příkaz k zahájení bourání.
Fotografie. Vyfoťte oplocení po obvodu a zajištěný vstup.
Podklad: Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII.
Krok 3: Odpojení sítí a vnitřních rozvodů
Nechte odpojit všechny přípojky, které vedou do domu:
- vodu,
- plyn,
- elektřinu,
- kanalizaci,
- dálkové sítě.
Způsob odpojení určí vlastník sítě ve svém vyjádření. Vnitřní rozvody v bourané části odpojte a zajistěte proti použití. Podle okolností chraňte proti poškození i vedení, na která byl dům napojený.
Proč. Odpojený a zajištěný rozvod nikdo omylem nezapne, když se v jeho okolí bourá.
Kontrola. Vyjádření vlastníků sítí ke způsobu odpojení jsou ve složce stavby. Každé místo odpojení je vyfocené. Vnitřní rozvody jsou odpojené a zajištěné.
Fotografie. Vyfoťte každou odpojenou přípojku a místo odpojení. Při bourání tato místa zmizí pod sutí.
Podklad: Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII. Vyhláška č. 131/2024 Sb., příloha č. 10, část B.2 a dokladová část.
Krok 4: Vyklizení domu a demontáž zařízení
Vykliďte z domu všechno, co v něm zůstalo. Pak vymontujte zařízení, které jde znovu použít nebo recyklovat. Každá skupina jde na vlastní hromadu nebo do vlastního kontejneru:
- stroje a elektrické přístroje,
- sanitární technika a sanitární keramika,
- kovové díly a konstrukce,
- dřevo, které není znečištěné nebezpečnými látkami,
- sklo.
Proč. Vyhláška č. 273/2021 Sb. ukládá tyto materiály soustřeďovat odděleně. Roztříděný materiál jde znovu použít nebo recyklovat.
Kontrola. Dům je prázdný. Každá hromada nebo kontejner obsahuje jen jeden druh materiálu.
Podklad: Vyhláška č. 273/2021 Sb., § 42 a příloha č. 24 bod 1.
Krok 5: Azbest a další nebezpečné materiály
Podle výsledků průzkumu oddělte nebezpečné materiály dřív, než se začne bourat konstrukce. Patří k nim:
- azbestocement, například eternitová krytina a fasádní desky,
- zářivky a úsporné žárovky se rtutí,
- chladiva v klimatizacích,
- trámy napuštěné solemi nebo dehtovými oleji,
- dehtové lepenky a stavební díly znečištěné minerálními oleji.
Azbest sami neodstraňujeme. Odstraní ho firma s rozhodnutím krajské hygienické stanice o povolení práce s azbestem. Ta firma ohlásí práci hygieně nejméně 30 dní předem. Azbest hned po vzniku zabalí do neprodyšných obalů nebo utěsněných kontejnerů, označí ho a předá do zařízení, které je k tomu určené.
Naše práce je zajistit rozbor podezřelého materiálu, harmonogram a čistotu ostatní suti. Rozbor je placený a jeho cenu řekneme dopředu.
Proč. Nebezpečný materiál nesmí znečistit ostatní suť. Znečištěná suť už nejde k recyklaci jako čistý odpad.
Kontrola. Rozbor podezřelých materiálů je hotový před bouráním. Firma, která odstraňuje azbest, vám ukáže rozhodnutí hygieny. K azbestu máte doklad o předání do zařízení.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte zabalený a označený azbest před odvozem.
Podklad: Zákon č. 258/2000 Sb., § 41. Vyhláška č. 273/2021 Sb., § 42 odst. 2 a 3 a příloha č. 24 bod 3.
Krok 6: Okna, dveře, střecha a krov
Vymontujte okna, dveře a další výplně otvorů. Sundejte střešní krytinu. Tašky skládejte zvlášť, jde je znovu použít nebo recyklovat.
Krov rozeberte ručně, nebo ho strhněte lany a tažným strojem. Strhávat smíte, až když jsou hotová opatření ke stabilitě zbývajících konstrukcí. Strojní strhávání vede stálý dozor.
Proč. Zdi, které po stržení krovu zůstanou, musí stát stabilně. Opatření pro ně proto musí být hotová dřív, než se lano napne.
Kontrola. Výplně a krytina jsou roztříděné po druzích. Osoba se stálým dozorem zkontroluje opatření ke stabilitě podle technologického postupu dřív, než se krov strhne.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Podklad: Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII. Vyhláška č. 273/2021 Sb., příloha č. 24 bod 1.
Krok 7: Stropy a zdi shora dolů
Ručně bourejte vždy svisle shora dolů. Odstraňte jen prvek, který už není zatížený. Pro jednotlivé konstrukce platí tato pravidla:
- Dřevěný strop bourejte ručně, až když jsou zdi nad ním pryč, nosné prvky odkryté a suť ze stropu odklizená.
- Klenbu bourejte jen strojem, uvolněním konstrukce, která ji drží. Nikdo nesmí stát tam, kam se může zřítit.
- Zeď, která drží balkon nebo arkýř, bourejte až po zajištění balkonu nebo arkýře.
- Panelovou stavbu bourejte až po rozpojení panelů a zajištění jejich stability.
- Kde konstrukce nemá dostatečnou únosnost, bourejte ze samostatné pomocné konstrukce.
Suť odklízejte průběžně, aby nepřetížila stropy. Při bourání kropte vodou proti prachu. Když bourání musíte přerušit, nechte zbylé části stabilní. Platí to i při náhlé změně počasí.
Proč. Prvek, který ještě něco nese, spadne po uvolnění i s tím, co na něm leží.
Kontrola. Osoba se stálým dozorem sleduje pracoviště po celou dobu strojního bourání. Na stropech neleží nahromaděná suť. Přívod vody na kropení funguje.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Podklad: Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII.
Krok 8: Zeď u sousední stavby
Sousední stavbu zajistěte staticky přesně podle dokumentace pro odstranění stavby nebo technologického postupu. U společné zdi bourejte ručně nebo kombinovaně, jak určí dokumentace.
Po odkrytí společné zdi porovnejte její stav s fotkami před bouráním. Novou trhlinu vyfoťte a zapište do stavebního deníku. Měření trhliny popisuje článek o trhlině ve zdi starého domu.
Proč. Za škodu na sousedním domě z provozu stavby odpovídá zhotovitel. Fotky a zápis stavu před bouráním ukážou, co bylo poškozené už předtím.
Kontrola. Zajištění sousední stavby odpovídá dokumentaci. Stav společné zdi je porovnaný s fotkami a pasportem před bouráním.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte odkrytou společnou zeď po celé ploše, detaily trhlin a zajištění sousední stavby.
Podklad: Nařízení vlády č. 591/2006 Sb., příloha č. 3 část XII. Zákon č. 283/2021 Sb., § 249. Zákon č. 89/2012 Sb., občanský zákoník, § 2924.
Krok 9: Základy, zásyp a předání dokladů
Základy a sklep bourejte nebo ponechte podle dokumentace a povolení. Pozemek upravte tak, jak určí povolení, včetně odvádění dešťové vody a zeleně.
Suť z demolice je odpad a patří do zařízení na odpady. Na zásyp se hodí recyklát z certifikovaného zařízení s průvodním dokladem.
Po skončení předejte stavebníkovi tyto doklady:
- vážní lístky a doklady o předání každého druhu odpadu,
- doklad o předání azbestu do zařízení,
- originál stavebního deníku.
Stavebník doklady o naložení s odpady neprodleně pošle obecnímu úřadu obce s rozšířenou působností.
Proč. Stavebník musí doložit, že s odpadem naložil podle zákona. Vážní lístek ze zařízení dokládá hmotnost předaného odpadu.
Kontrola. Úprava pozemku odpovídá povolení. Ke každému druhu odpadu máte vážní lístek. K recyklátu na zásyp máte průvodní doklad. Originál stavebního deníku je předaný stavebníkovi.
Když nevíte, zeptejte se mistra nebo stavbyvedoucího dřív, než budete pokračovat.
Fotografie. Vyfoťte jámu po základech nebo sklep před zásypem. Zásyp dno zakryje. Vážní lístky nahrajeme do Open Book.
Podklad: Zákon č. 541/2020 Sb., § 15 odst. 2 a § 93a. Zákon č. 283/2021 Sb., § 249. Vyhláška č. 273/2021 Sb., § 42.
Chyby, které tento postup vylučuje
- Bourání bez rozboru materiálu podezřelého z azbestu.
- Smíchaná suť v jednom kontejneru, včetně nebezpečných materiálů.
- Stržení krovu dřív, než jsou zajištěné zbývající zdi.
- Dřevěný strop bouraný ručně, když nad ním ještě stojí zeď.
- Suť nahromaděná na stropě.
- Zásyp sklepa sutí bez zařízení na odpady a bez dokladu.
- Sousední zdi bez fotek stavu před bouráním.
Časté dotazy
Dá se rodinný dům zbourat jen strojem?
Ano, když se stroj ke stavbě dostane a bourání neohrozí sousední stavby. Strojní bourání smí probíhat jen pod stálým dozorem. U společné zdi se sousedem se často bourá ručně nebo kombinovaně.
Proč se demolice v řadové zástavbě liší od demolice stodoly na samotě?
Liší se, protože v zástavbě přibývá práce, kterou na samotě nikdo nedělá. Patří k ní statické zajištění sousedních staveb a plot nejméně 1,8 m kolem ohroženého prostoru. Přidává se ruční práce u společné zdi, kropení proti prachu a provoz na komunikaci. Rozdíl určí až nabídka po prohlídce.
Kdo rozhodne, jestli se bude bourat ručně, nebo strojem?
Způsob bourání navrhne projektant v dokumentaci pro odstranění stavby. Stavební úřad ho stanoví v povolení. Zhotovitel bourá podle technologického postupu z dokumentace.
Musí se při demolici kropit proti prachu?
Nařízení vlády č. 591/2006 Sb. počítá s dočasným přívodem vody pro kropení, které omezuje prach. Přívod musí být po celou dobu bourání chráněný proti poškození. Občanský zákoník v § 1013 zakazuje prach u souseda v míře nepřiměřené místním poměrům.
Další díly poradny
- Povolení
Povolení k demolici
Ohlášení už není. Buď povolení, nebo drobná stavba bez azbestu. Devět kroků od průzkumu po doklady o odpadu.
- Průzkum
Průzkum před demolicí
Azbest, nebezpečné látky, znečištění, statika, podzemí a přípojky: sedm kroků průzkumu, u každého kontrola a doklad.
- Cena
Cena demolice domu
Z čeho se skládá cena demolice, co ji zvedá a jak porovnat dvě nabídky položku po položce.
Chystáte demolici domu nebo stodoly?
Než se domluvíme na termínu prohlídky, řekneme vám, jestli zakázku vezmeme, jestli je prohlídka placená a kolik stojí. Nabídku dostanete po položkách. Na prohlídce se podíváme i na sousední stavby a přístup pro stroj. Vážní lístky, faktury zařízení na odpad a fotky postupu pak vidíte v Open Book.
Zdroje a předpisy
- Nařízení vlády č. 591/2006 Sb., o bližších minimálních požadavcích na bezpečnost a ochranu zdraví při práci na staveništích, ve znění účinném od 1. 11. 2025, příloha č. 3 část XII Bourací práce: technologický postup, podzemní prostory, ohrožený prostor a oplocení nejméně 1,8 m v zastavěném území, odpojení rozvodů, přívod vody pro kropení, písemný příkaz, signál, stálý dozor, statické zajištění sousedních staveb, průběžné odklízení suti, krov, ruční bourání shora dolů a jen nezatížených prvků, dřevěné stropy, klenby, balkony a arkýře, panelové stavby. Příloha č. 6: technologie bourání v plánu BOZP. Příloha č. 5: práce s výbušninami.
- Zákon č. 283/2021 Sb., stavební zákon, ve znění účinném od 11. 6. 2026: § 247 povolení odstranění stavby, § 249 obsah povolení (postup a způsob bourání, stabilita sousedních staveb a sítí, provoz na komunikacích, úprava pozemku), příloha č. 1 odst. 2 stavby, které nejsou drobné. Štítek na staveništi, ověřená dokumentace na stavbě a předání stavebního deníku stavebníkovi.
- Vyhláška č. 131/2024 Sb., o dokumentaci staveb, příloha č. 10 Obsah dokumentace pro odstranění stavby: výsledky stavebního průzkumu, posloupnost etap, připojení na technickou infrastrukturu a způsob odpojení, zásady organizace bouracích prací, statické posouzení stability v jednotlivých etapách, vyjádření vlastníků sítí.
- Vyhláška č. 273/2021 Sb., o podrobnostech nakládání s odpady, ve znění účinném od 1. 1. 2026, § 42 a příloha č. 24: oddělené soustřeďování vybouraných materiálů, odpady s nebezpečnými složkami, balení a předání azbestu.
- Zákon č. 258/2000 Sb., o ochraně veřejného zdraví, ve znění účinném od 12. 6. 2026, § 41: ohlášení práce s azbestem nejméně 30 dnů před zahájením a rozhodnutí o povolení práce s azbestem.
- Zákon č. 541/2020 Sb., o odpadech, ve znění účinném od 1. 7. 2025: § 15 odst. 2 písemná smlouva o předání stavebního a demoličního odpadu před jeho vznikem a prokázání předání, § 93a doklady obecnímu úřadu obce s rozšířenou působností po odstranění stavby.
- Zákon č. 89/2012 Sb., občanský zákoník, ve znění účinném od 1. 1. 2026: § 1013 imise na sousední pozemek, § 2924 škoda z provozní činnosti.
